#Baustelle – April 2026
Ende April liegen bereits 57 Baubesprechungen hinter uns. Woche für Woche stimmen sich gemeinsam mit unserer Bauleitung alle beteiligten Gewerke ab, um die zahlreichen parallel laufenden Arbeiten im Gebäude zu koordinieren und den Bauzeitenplan einzuhalten.

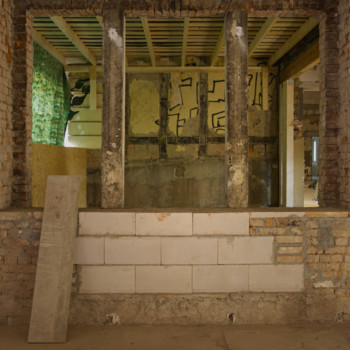

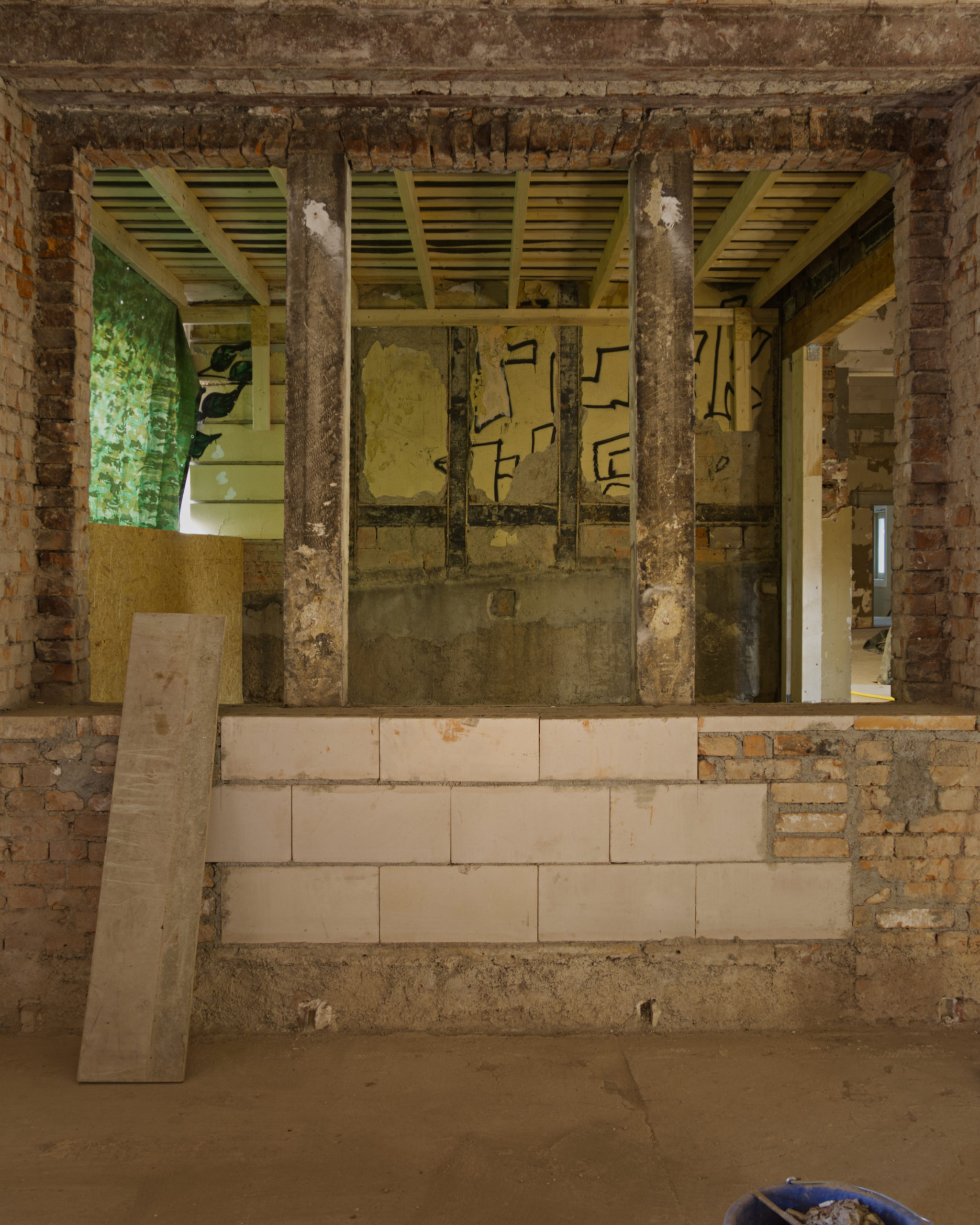

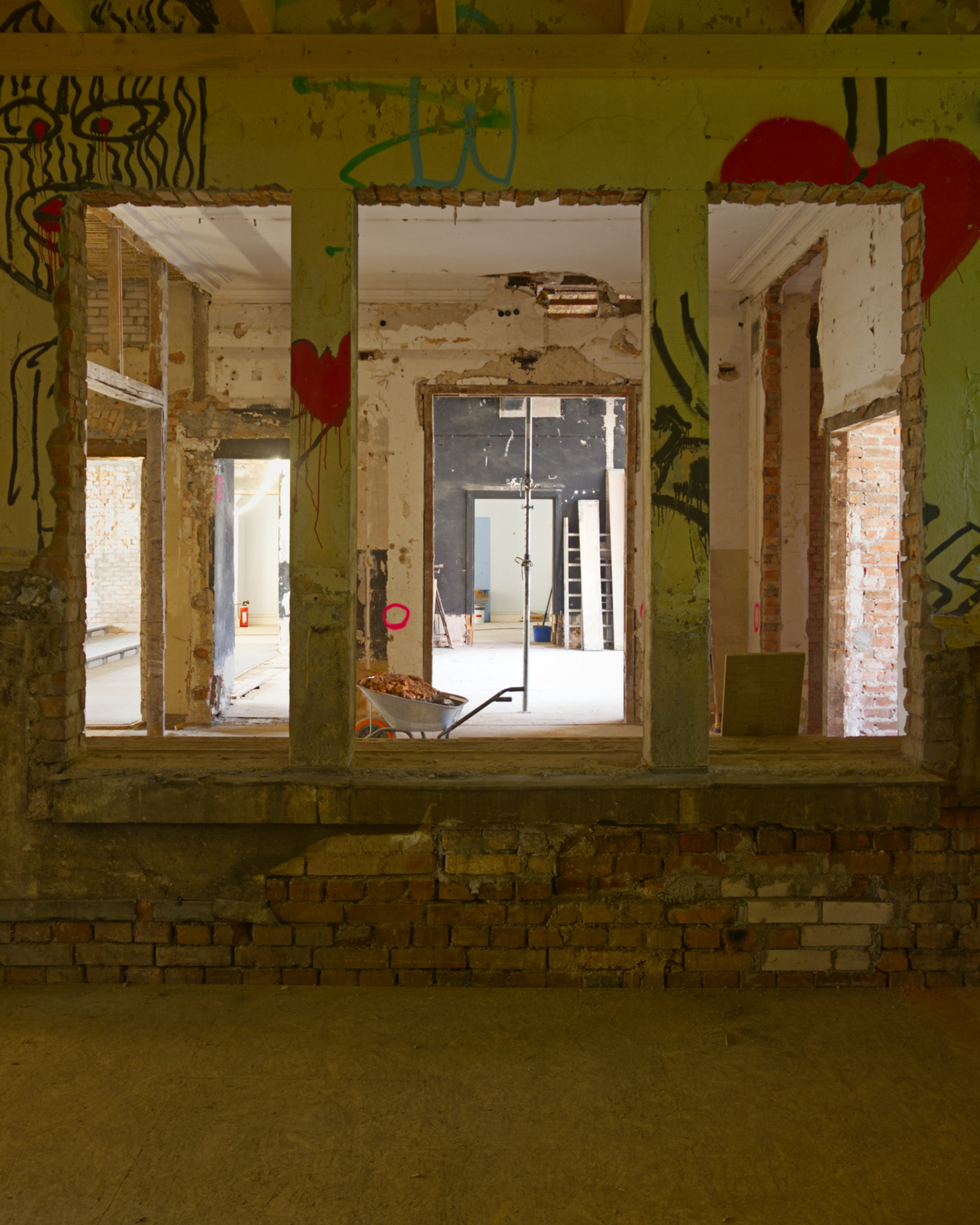

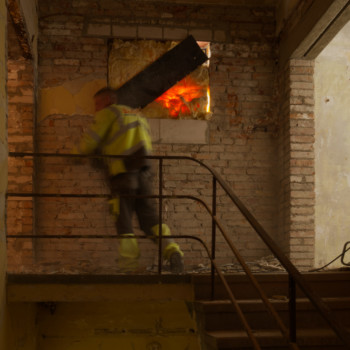

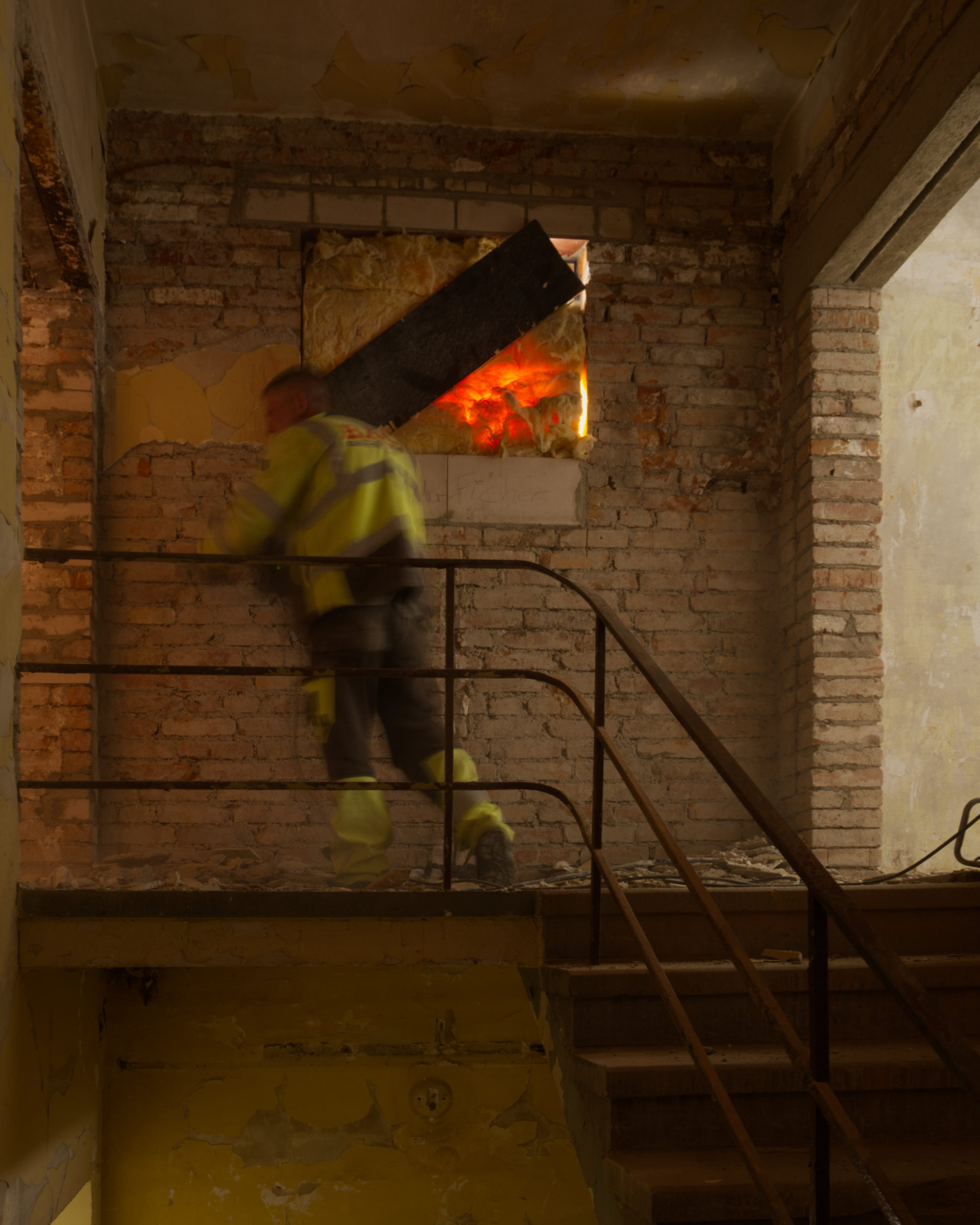

Im Bereich des zukünftigen Tanztheater schreiten die Trockenbauarbeiten weiter voran. Erste Brandschutzwände wurden bereits eingebaut und bilden wichtige Abschnitte für den späteren Brand- und Schallschutz innerhalb des Gebäudes. Im nächsten Schritt folgt der Einbau der Lüftungsgeräte, die künftig die technische Versorgung und Belüftung des Bereichs sicherstellen.

Auch im Rohbau geht es weiter: Die Aufzugsschächte wurden bereits aufgemauert, notwendige Stahlträger sind bestellt und die Abstimmungen mit dem Aufzugsbauer sind erfolgt.

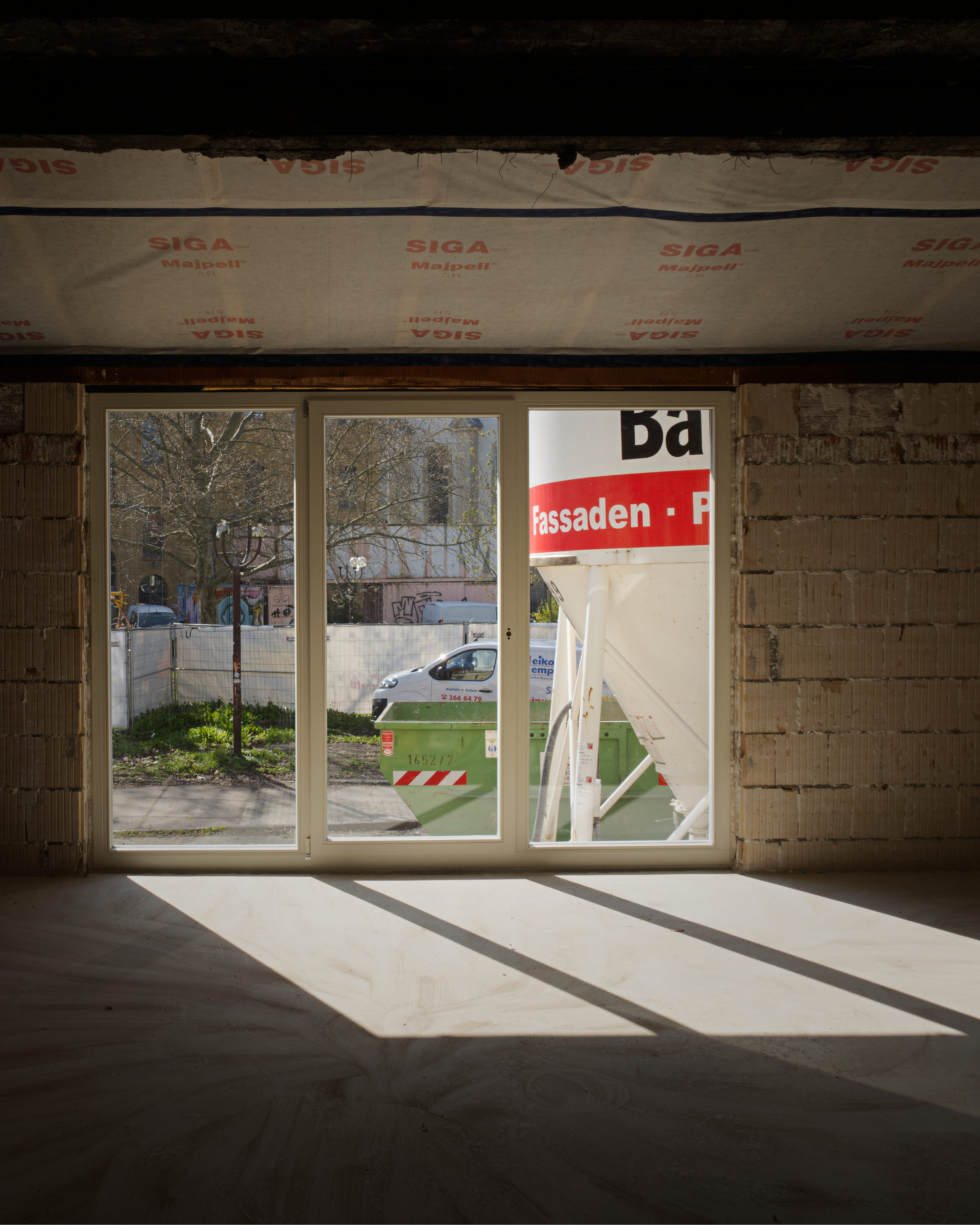

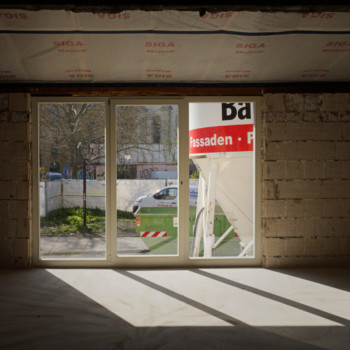

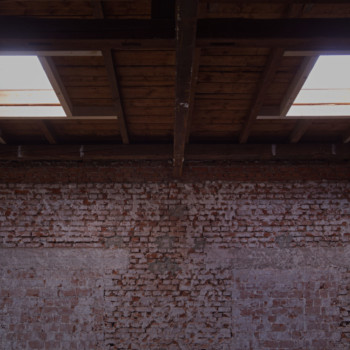

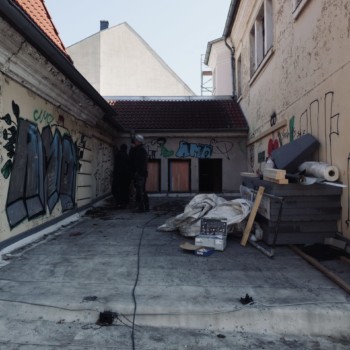

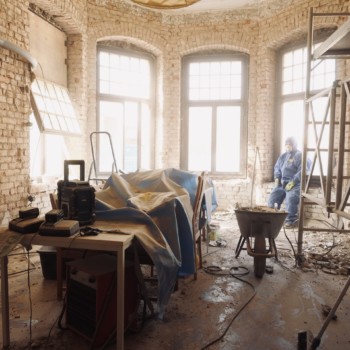

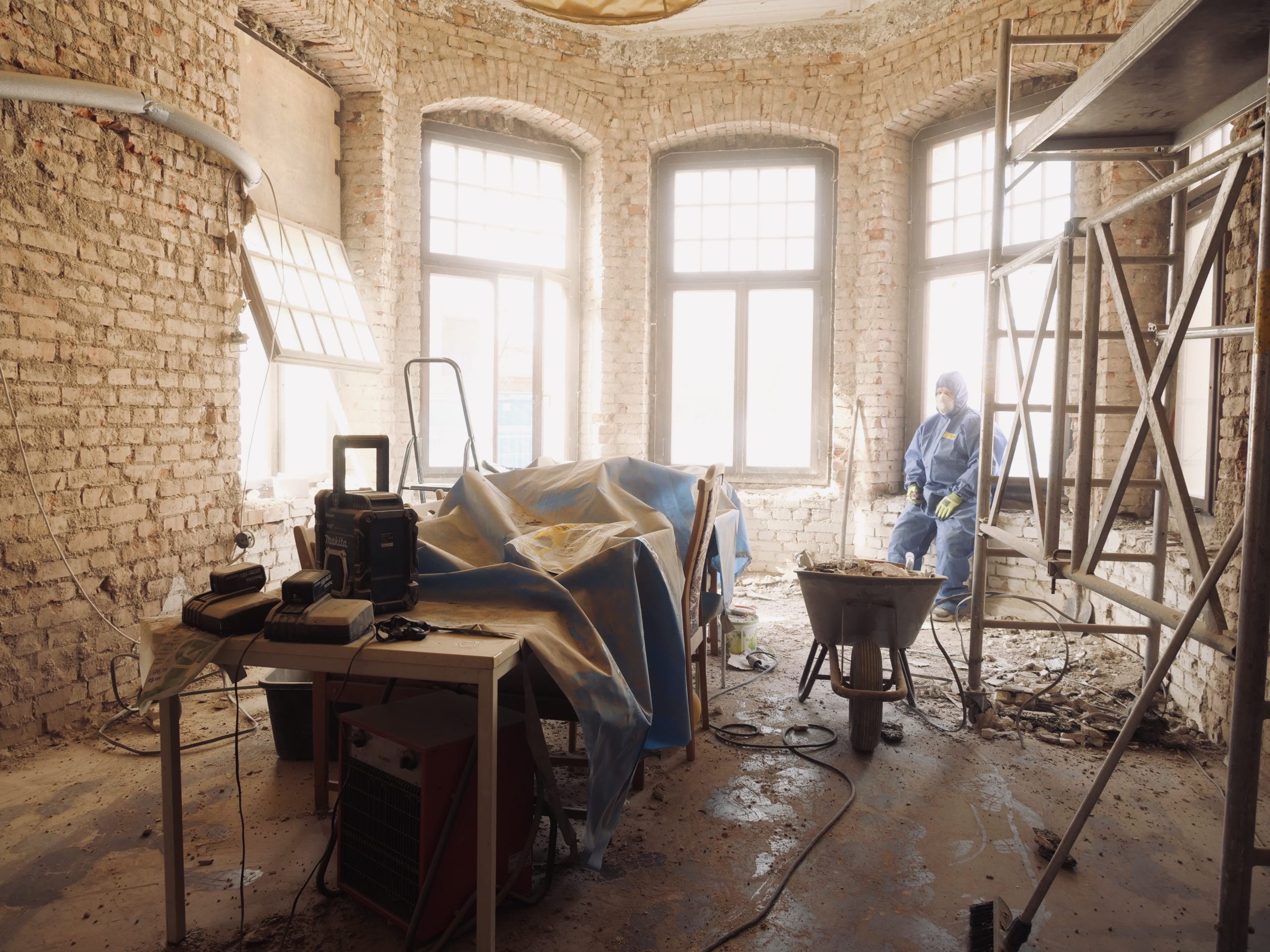

Im Bereich der Villa wurde ein temporäres Notdach über der zukünftigen Dachterrasse errichtet. Dieses schützt die darunterliegenden Bereiche während der Bauphase vor Witterungseinflüssen und ermöglicht, dass die Arbeiten im Inneren unabhängig vom Wetter fortgeführt werden können. Parallel dazu laufen die Kernbohrungen für die spätere Entwässerung der Dachterrasse. Diese sind notwendig, damit Regenwasser künftig kontrolliert über die vorgesehenen Entwässerungsleitungen abgeführt werden kann.

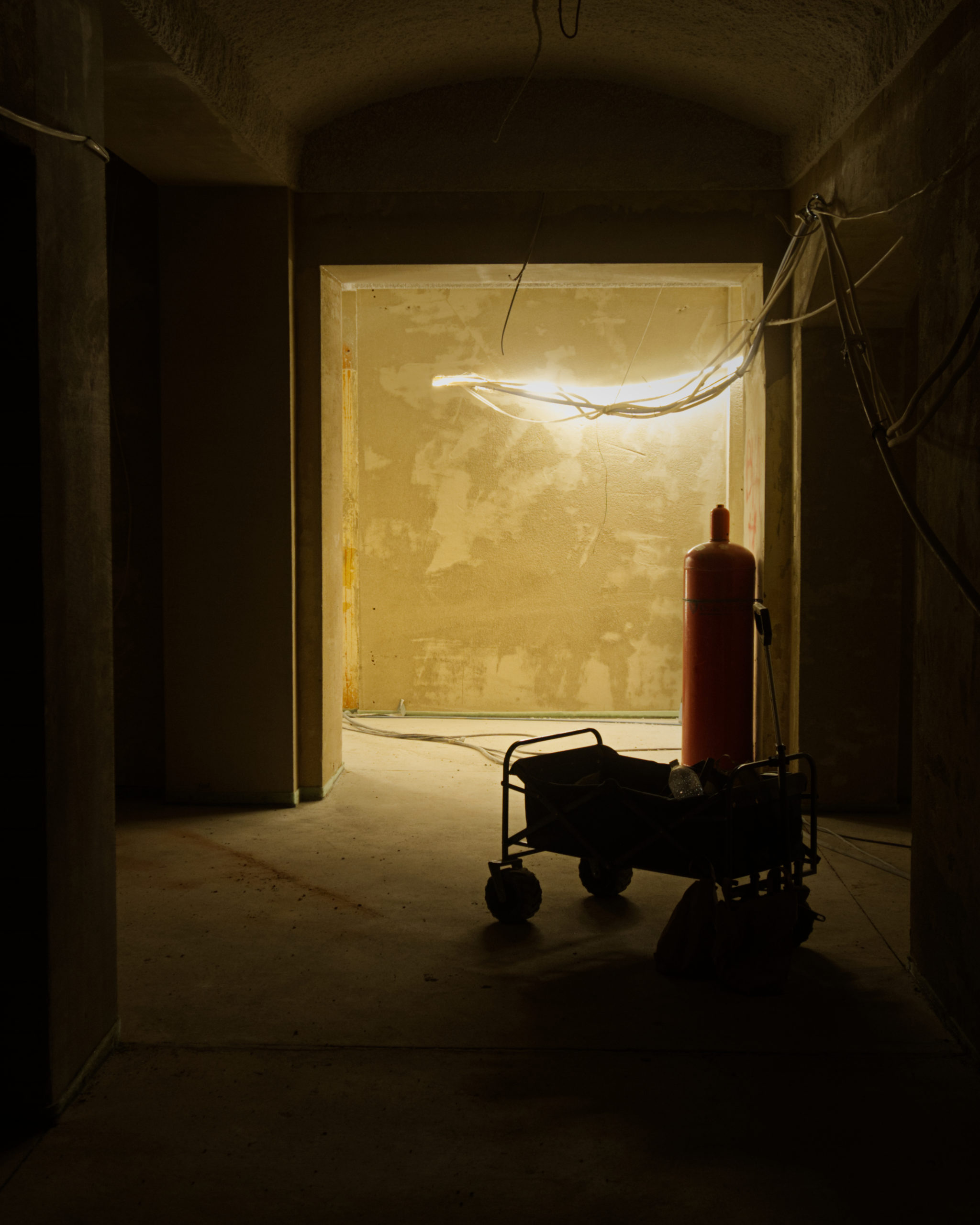

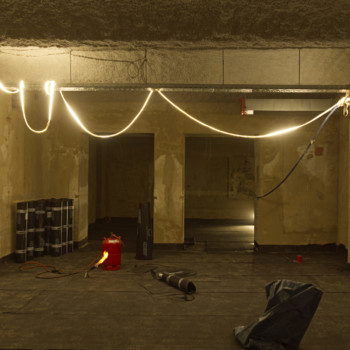

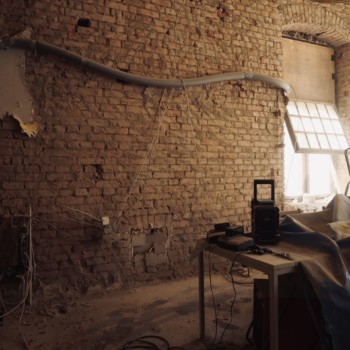

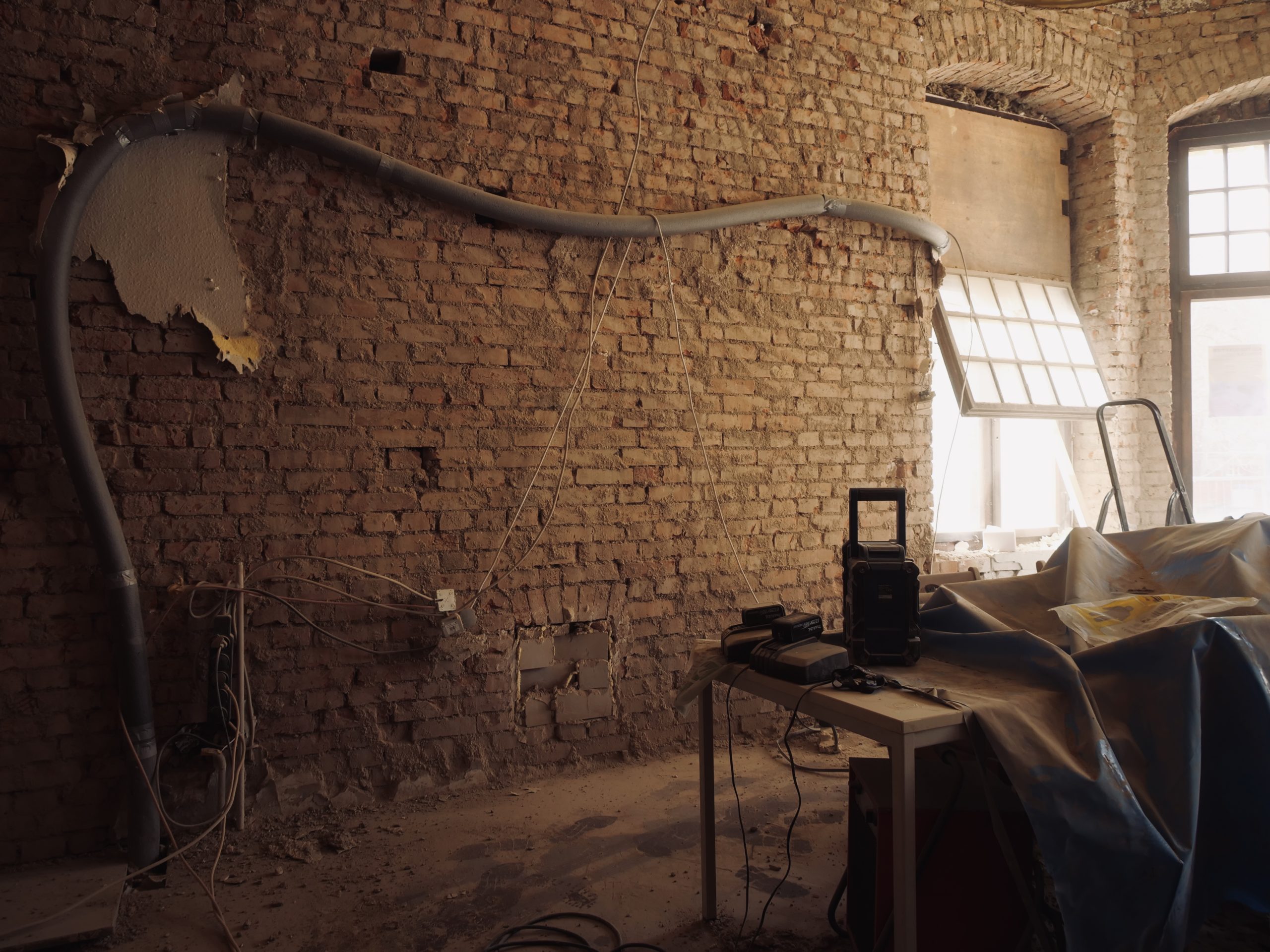

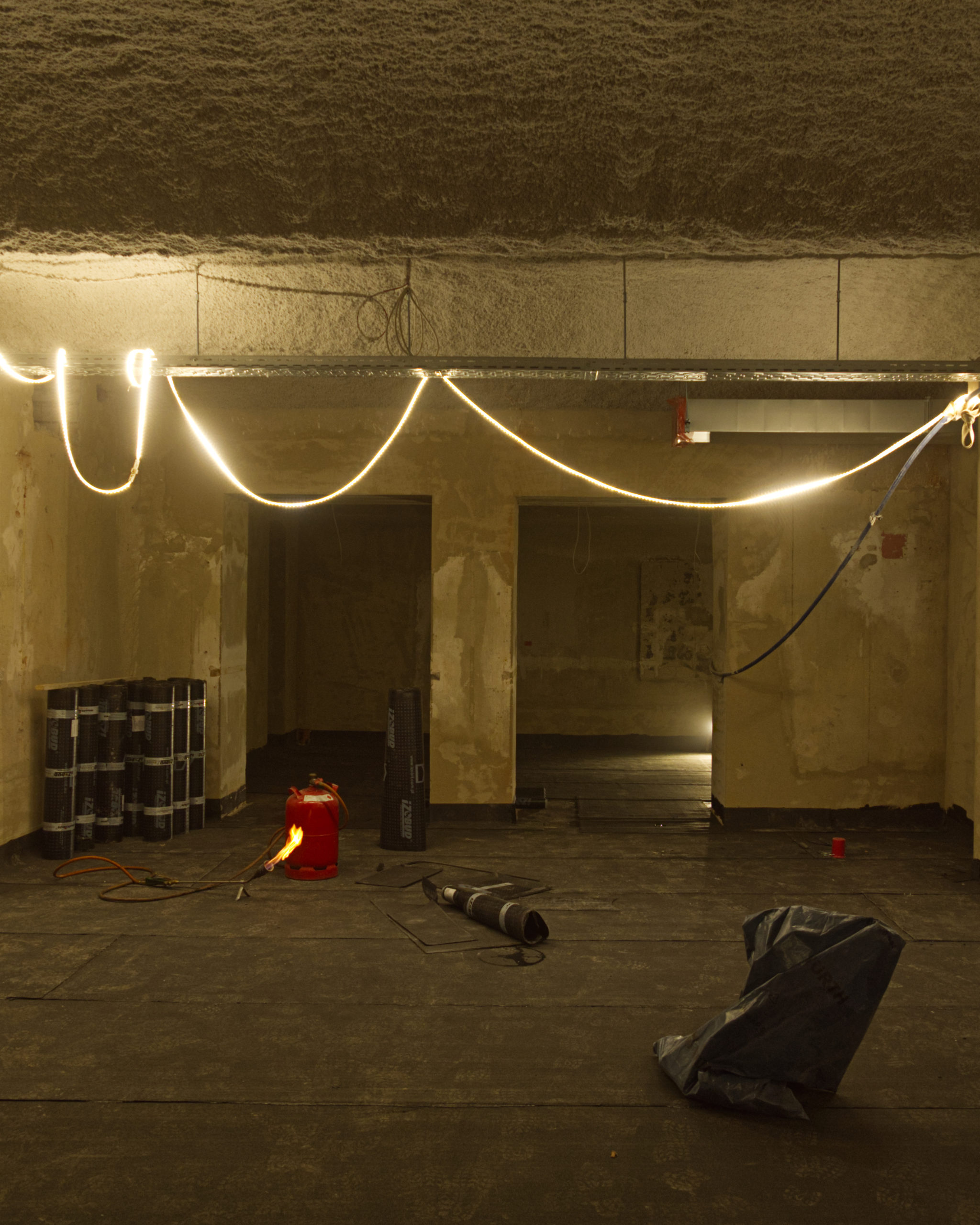

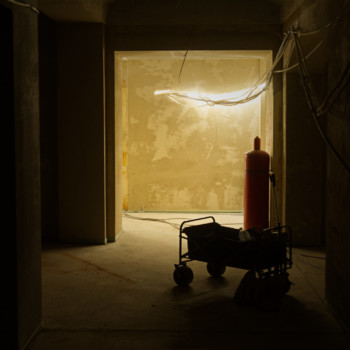

Auch im Untergeschoss gehen die technischen Ausbauarbeiten weiter. Derzeit werden dort Elektroleitungen im Zuge der Rohinstallation verlegt. Sie bilden die Grundlage für die spätere elektrische Infrastruktur des Gebäudes. Ein wichtiger Meilenstein steht noch bevor: Der Anschluss des Gebäudes an das öffentliche Stromnetz durch die Stadtwerke. Mit dem Hausanschluss erhält das Gebäude erstmals eine dauerhafte Stromversorgung und wird künftig nicht mehr ausschließlich über Baustrom versorgt. Was wir mit großer Vorfreude kaum erwarten können!
