#BAUSTELLENUPDATE
Wir sanieren ein Schauspielhaus
Einmal im Monat nehmen wir euch mit auf die Reise der Sanierung des ehemaligen Schauspielhauses zum KulturQuartier. Wir berichten über die aktuelle Bauphase, neueste Entwicklungen, zeigen spannende Fortschritte und teilen Eindrücke aus dem Bauprozess. Entdeckt aktuelle Fotos, Details zu Baumaßnahmen und werft einen Blick hinter die Kulissen der Sanierung.
Bleibt auf dem Laufenden und erlebt, wie das historische Gebäude zu neuem Leben erwacht!
Jan. 2025

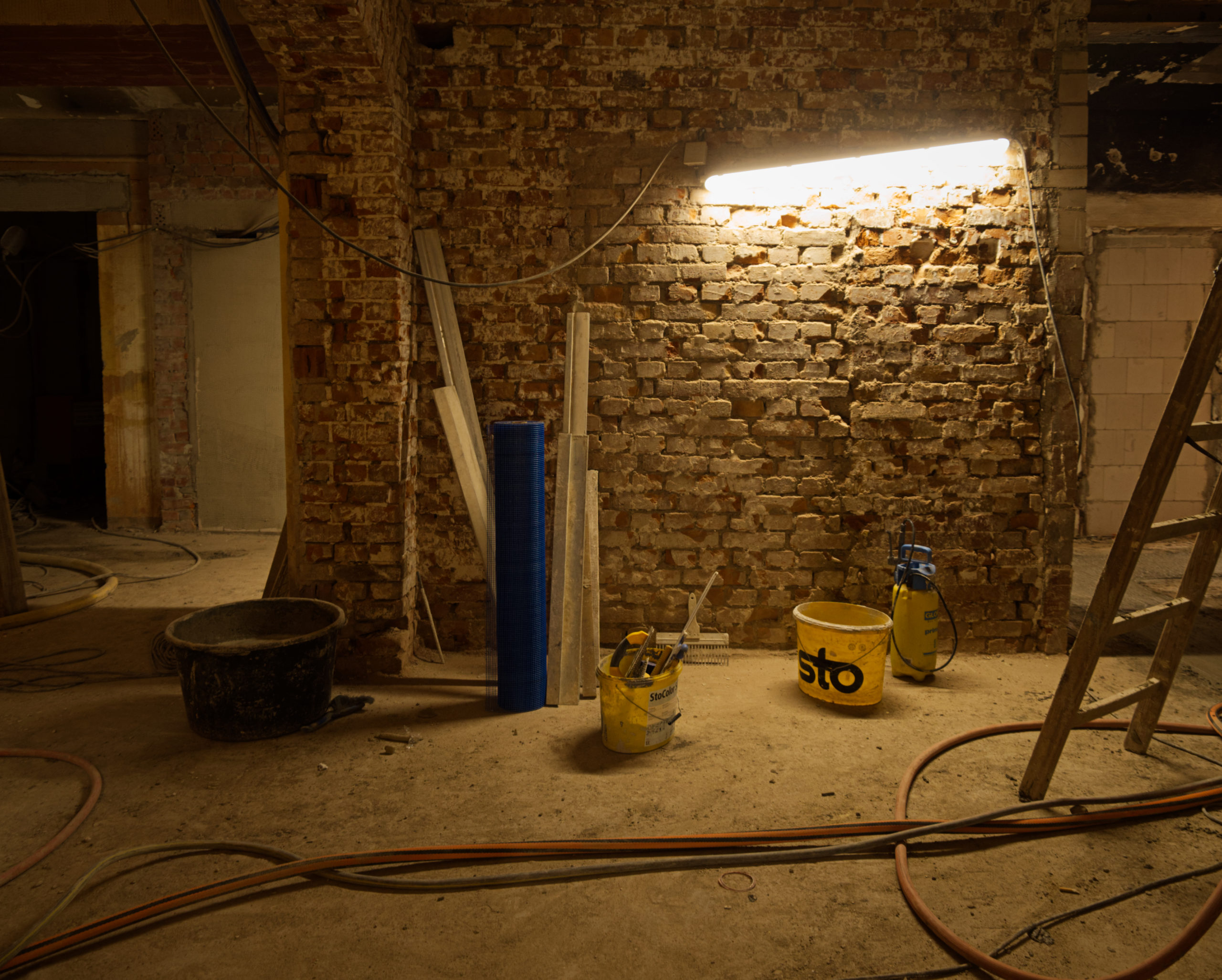

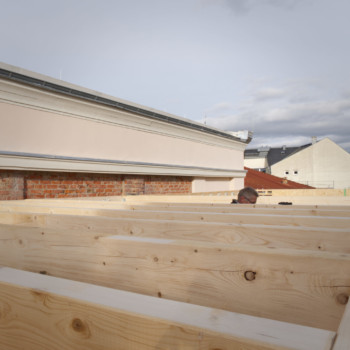

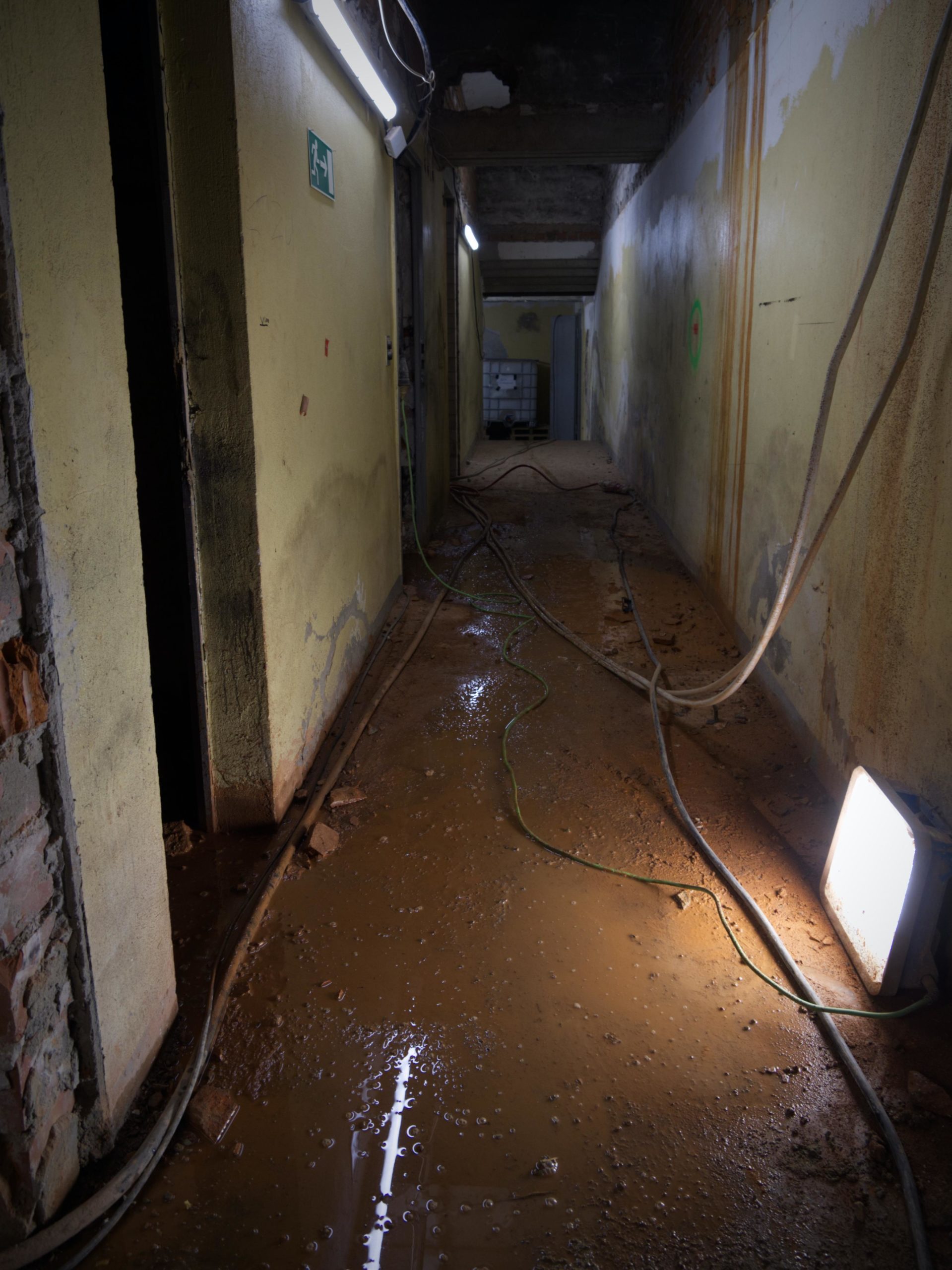

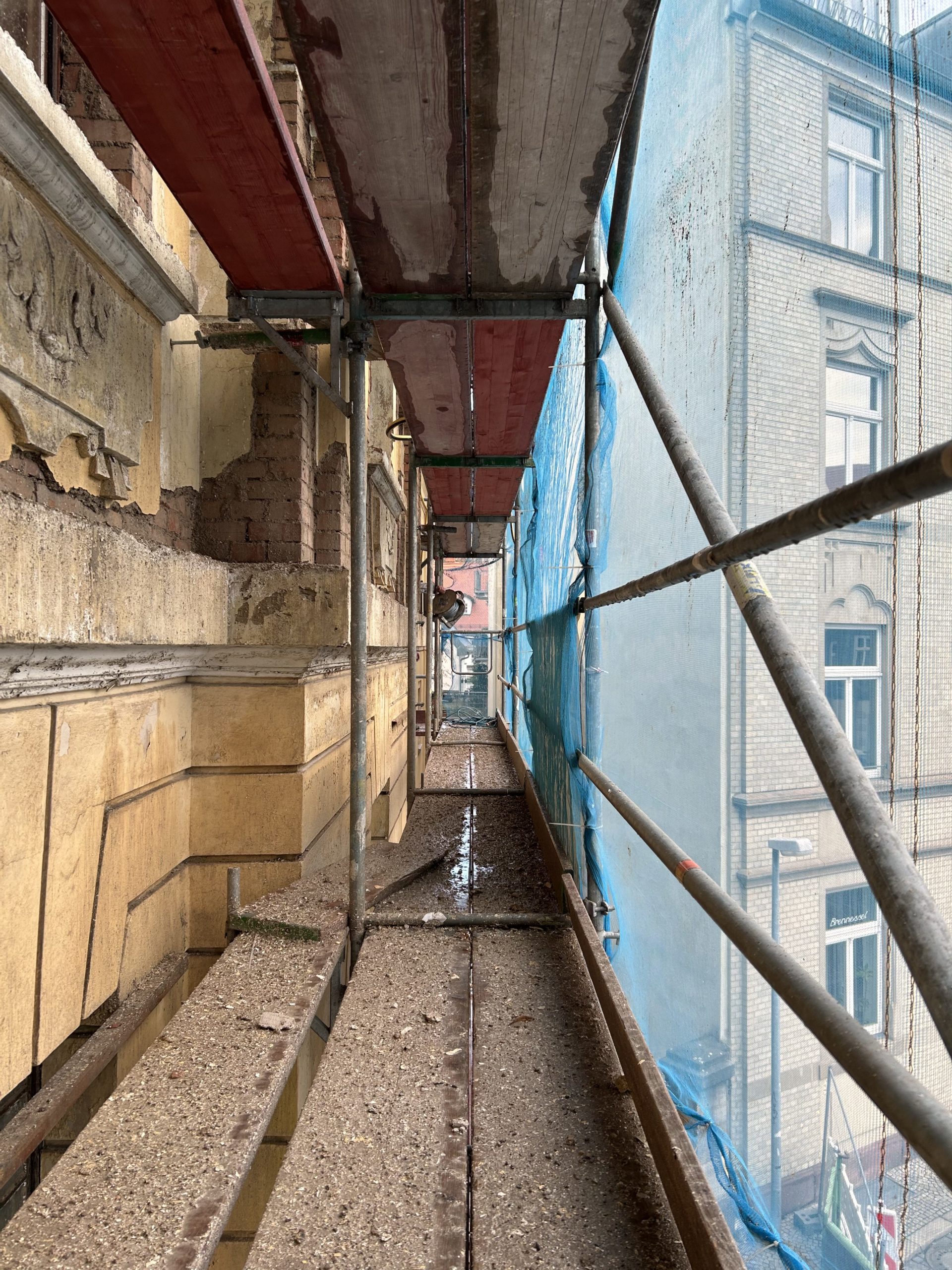

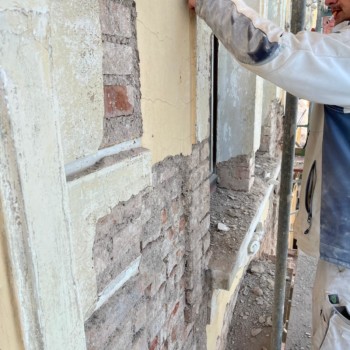

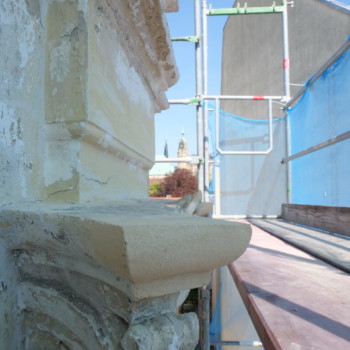

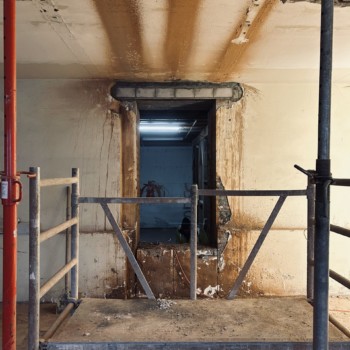

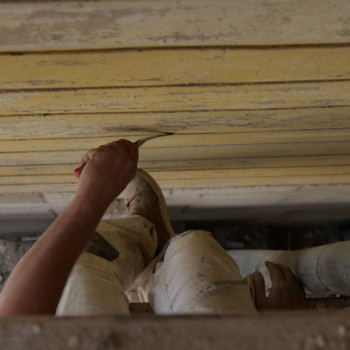

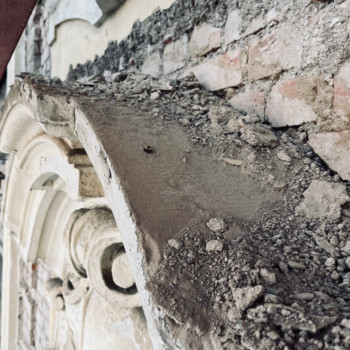

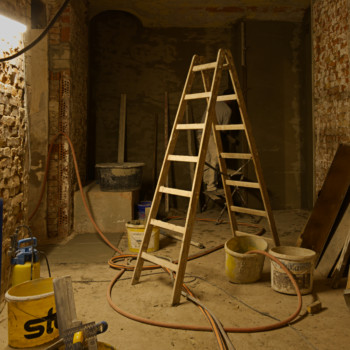

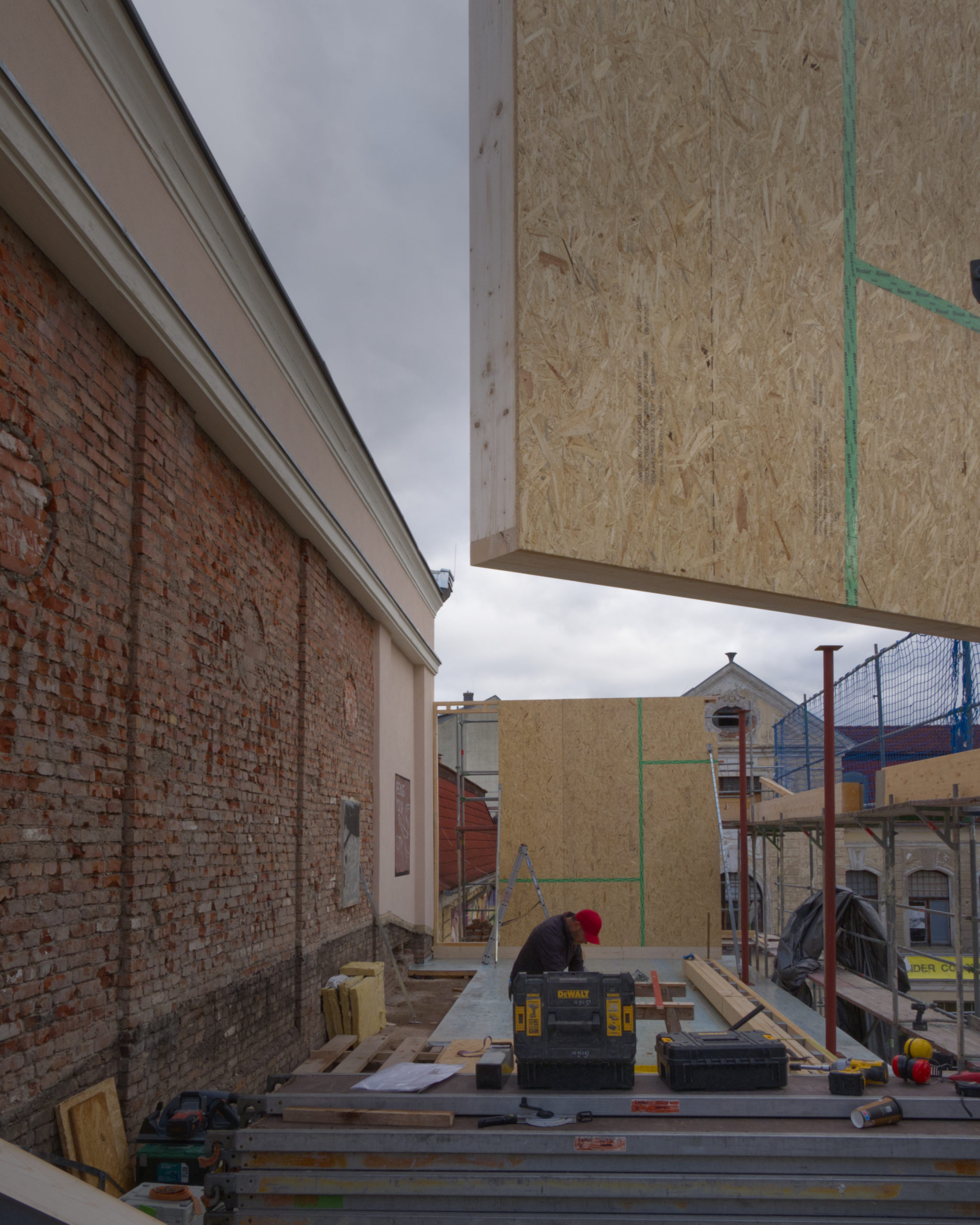

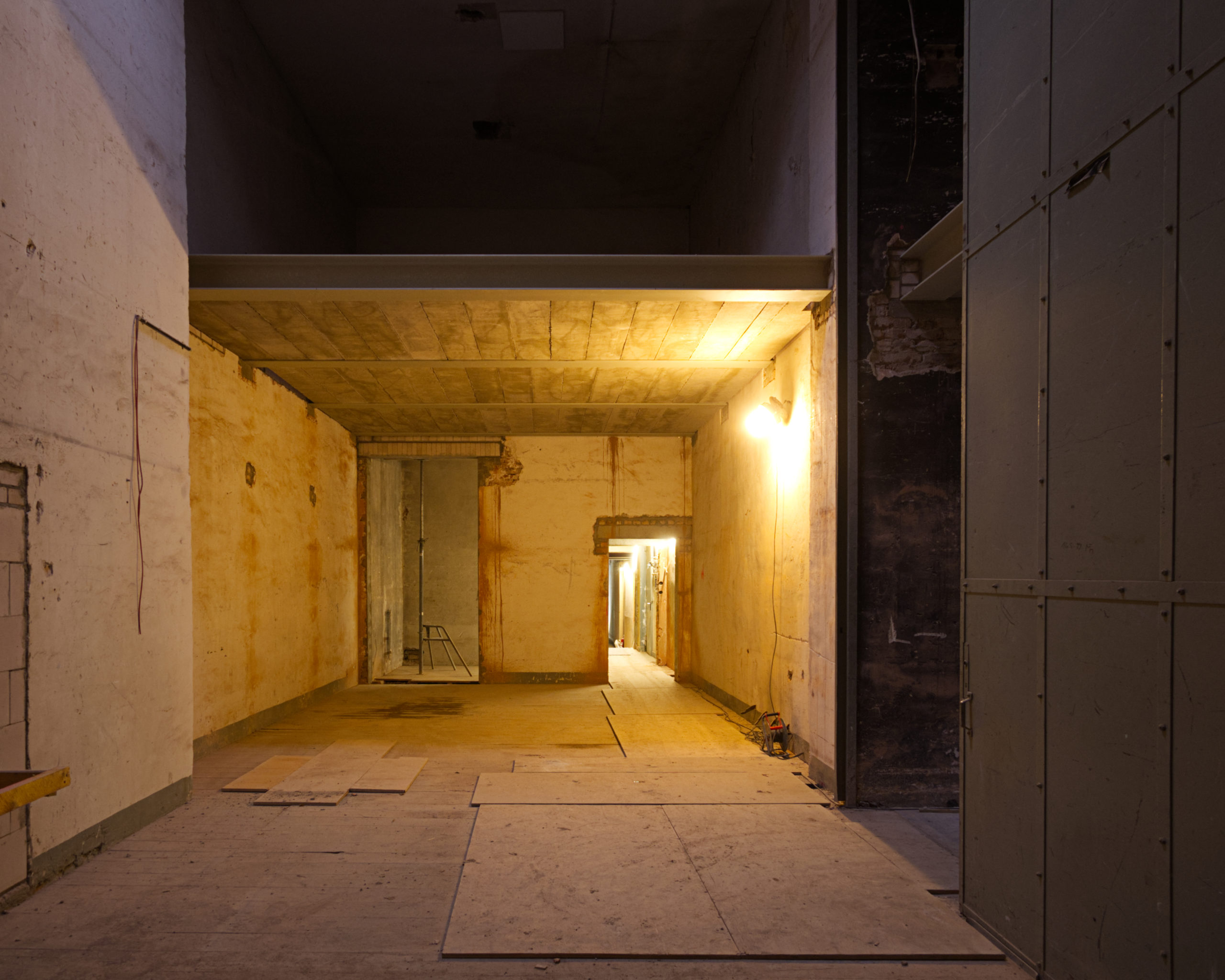

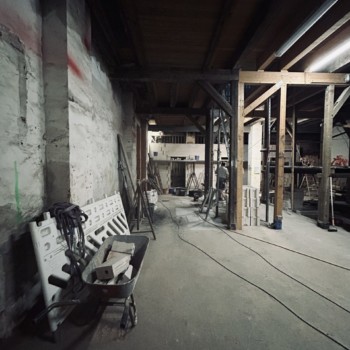

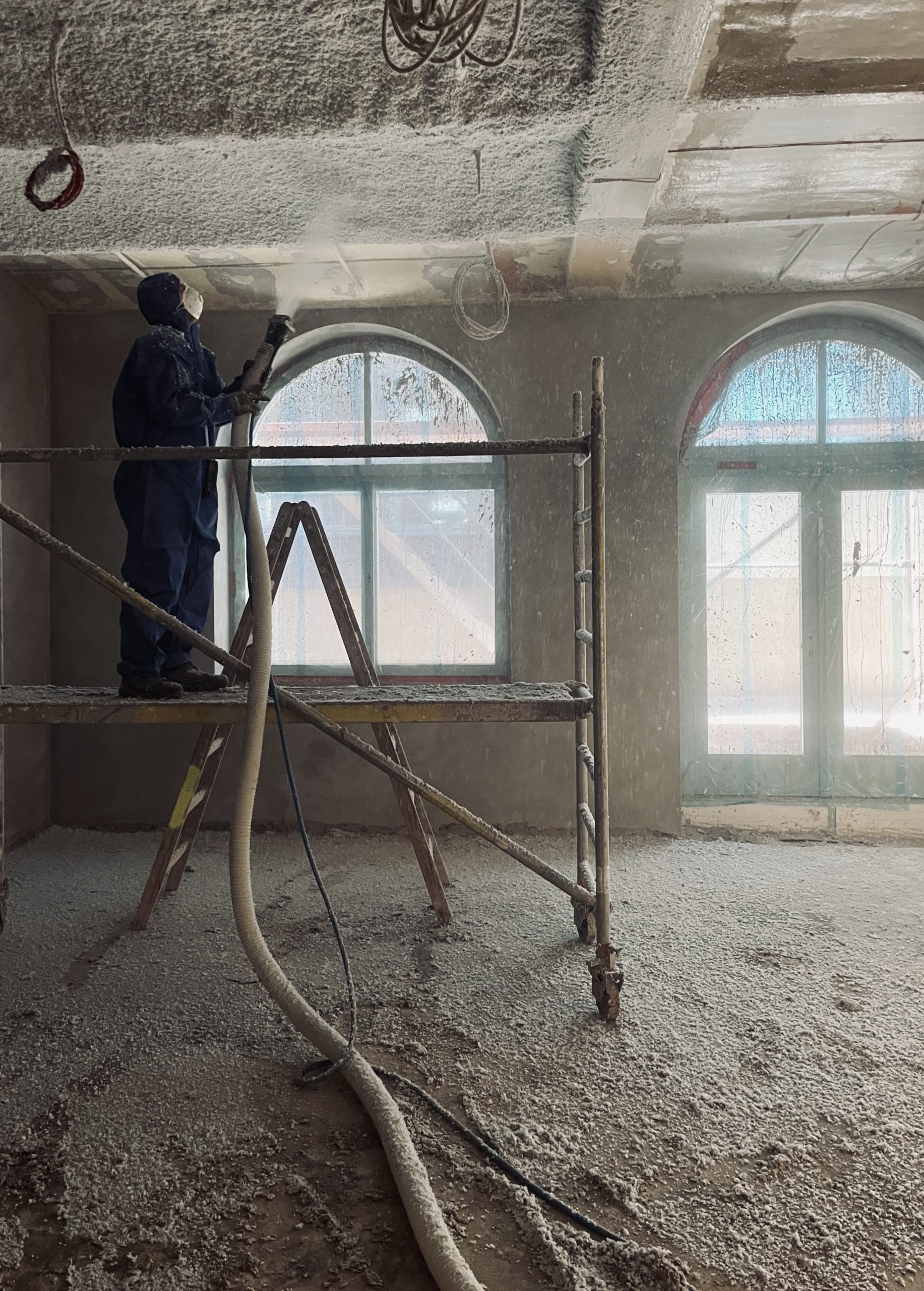

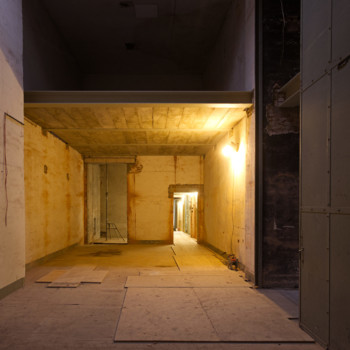

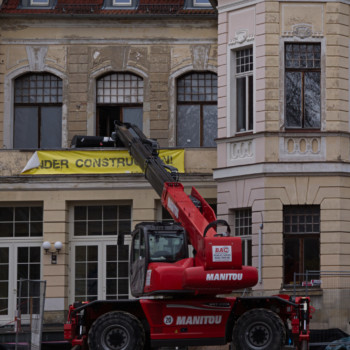

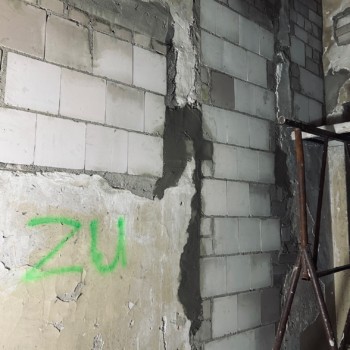

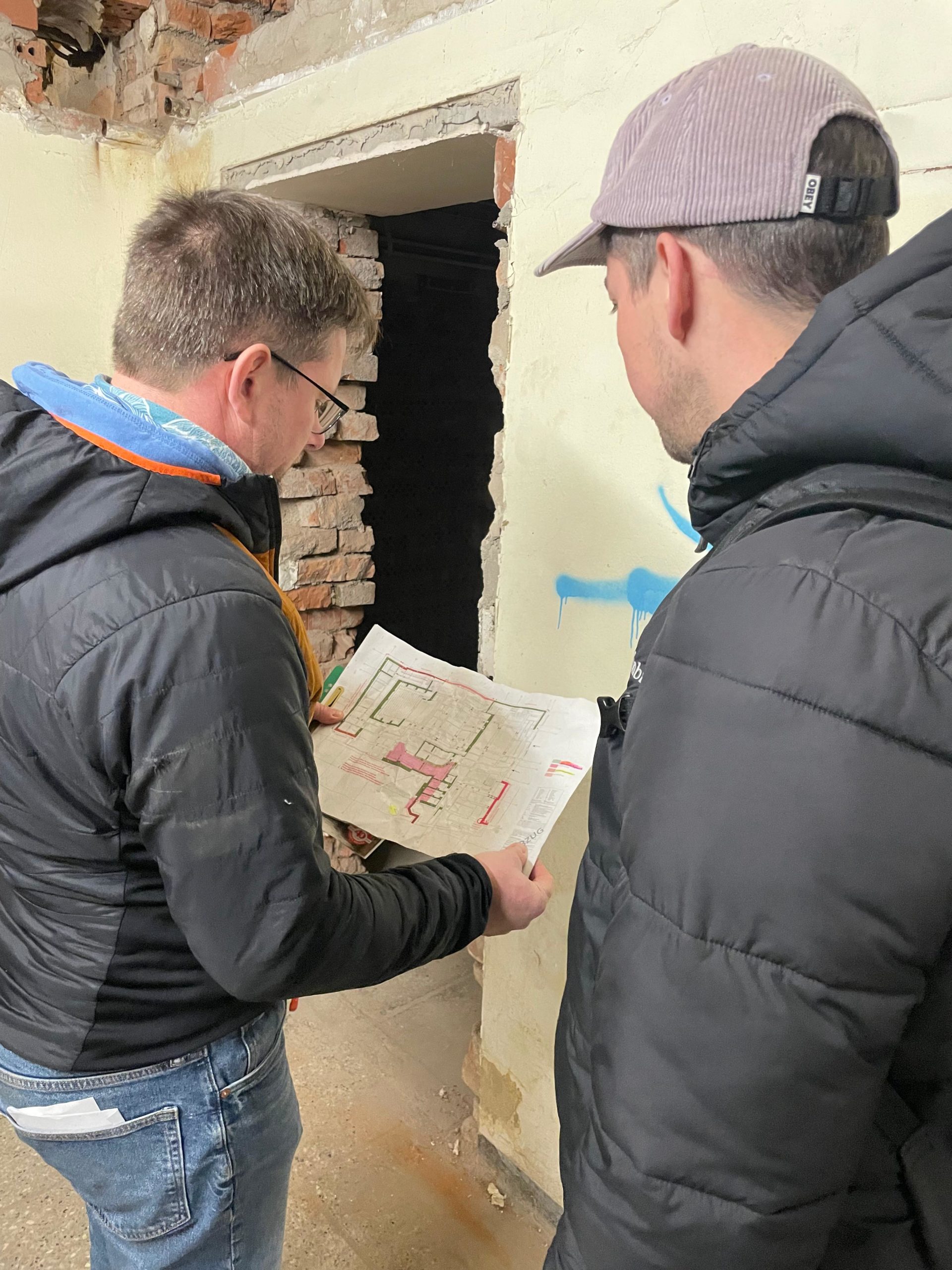

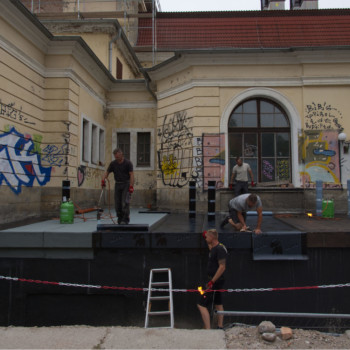

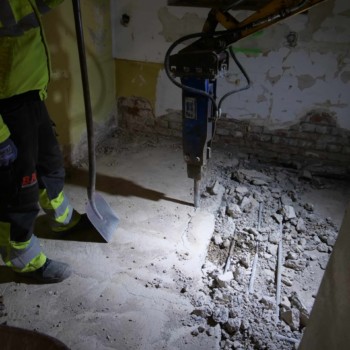

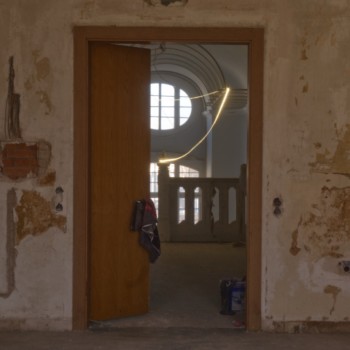

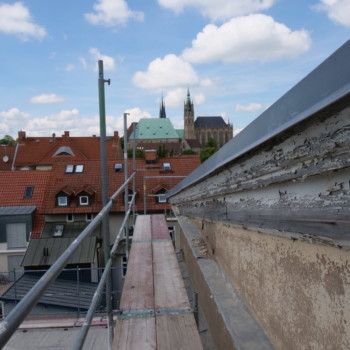

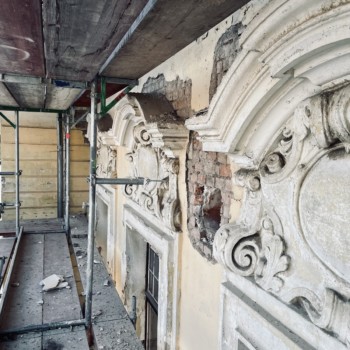

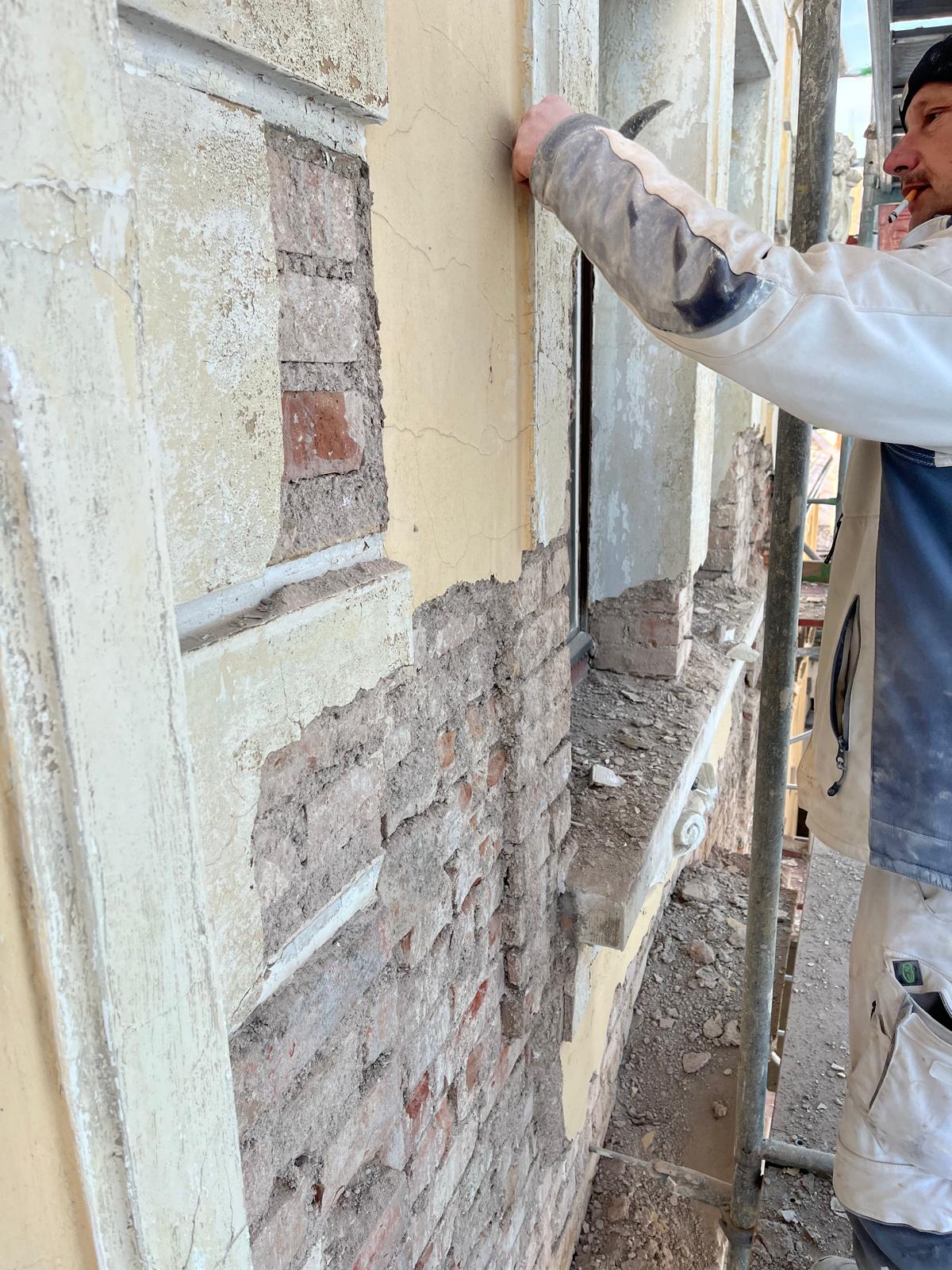

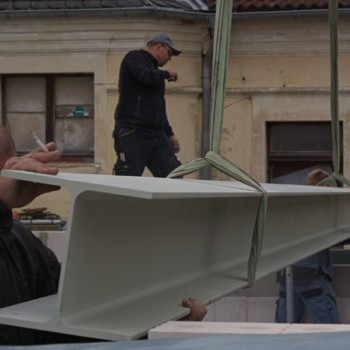

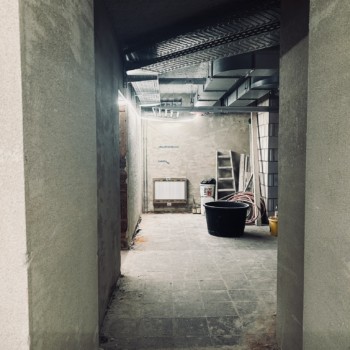

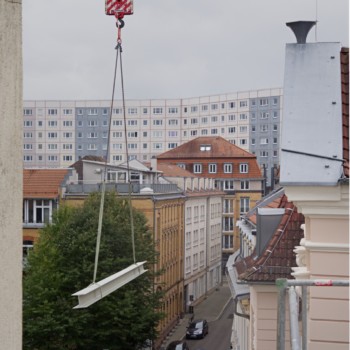

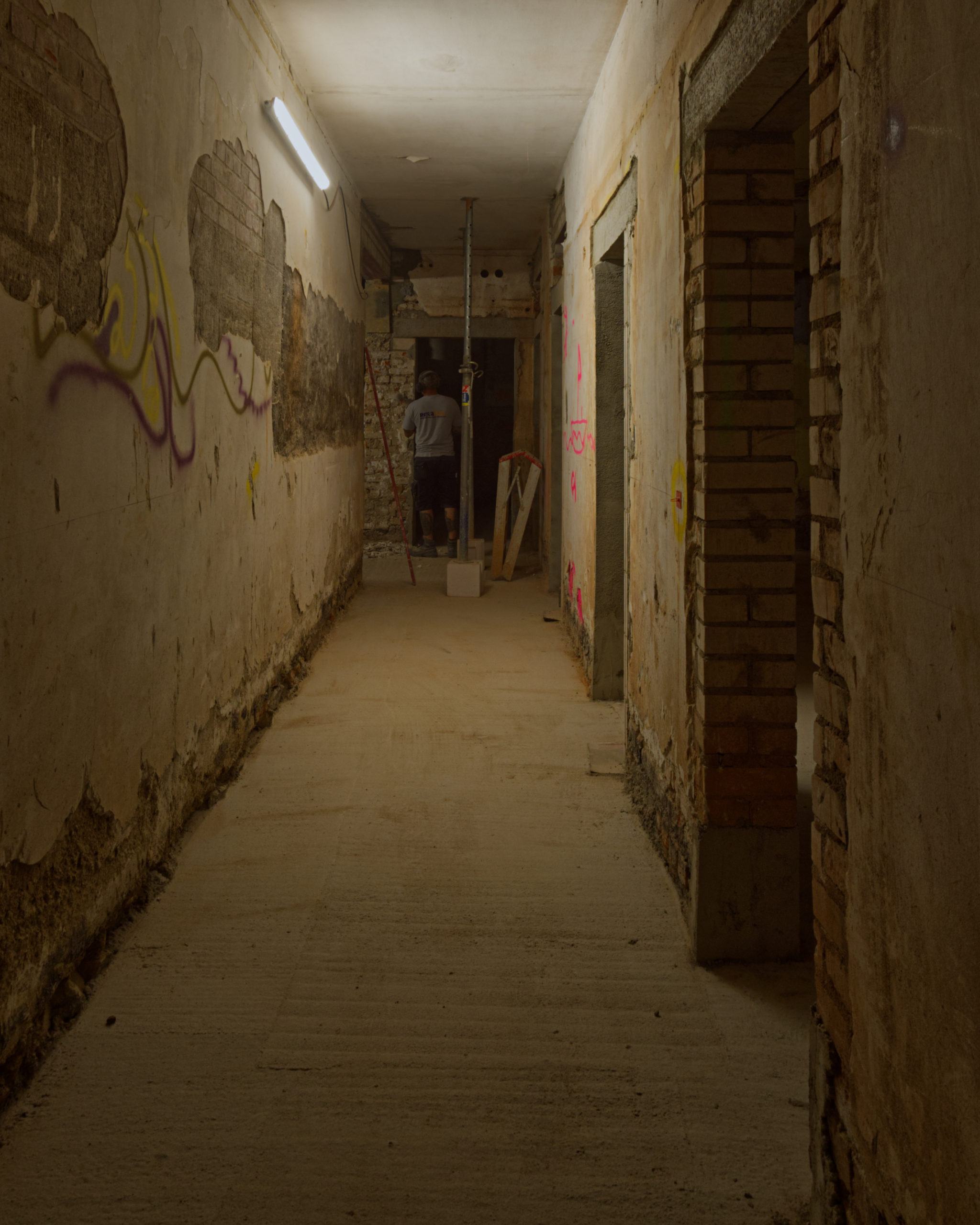

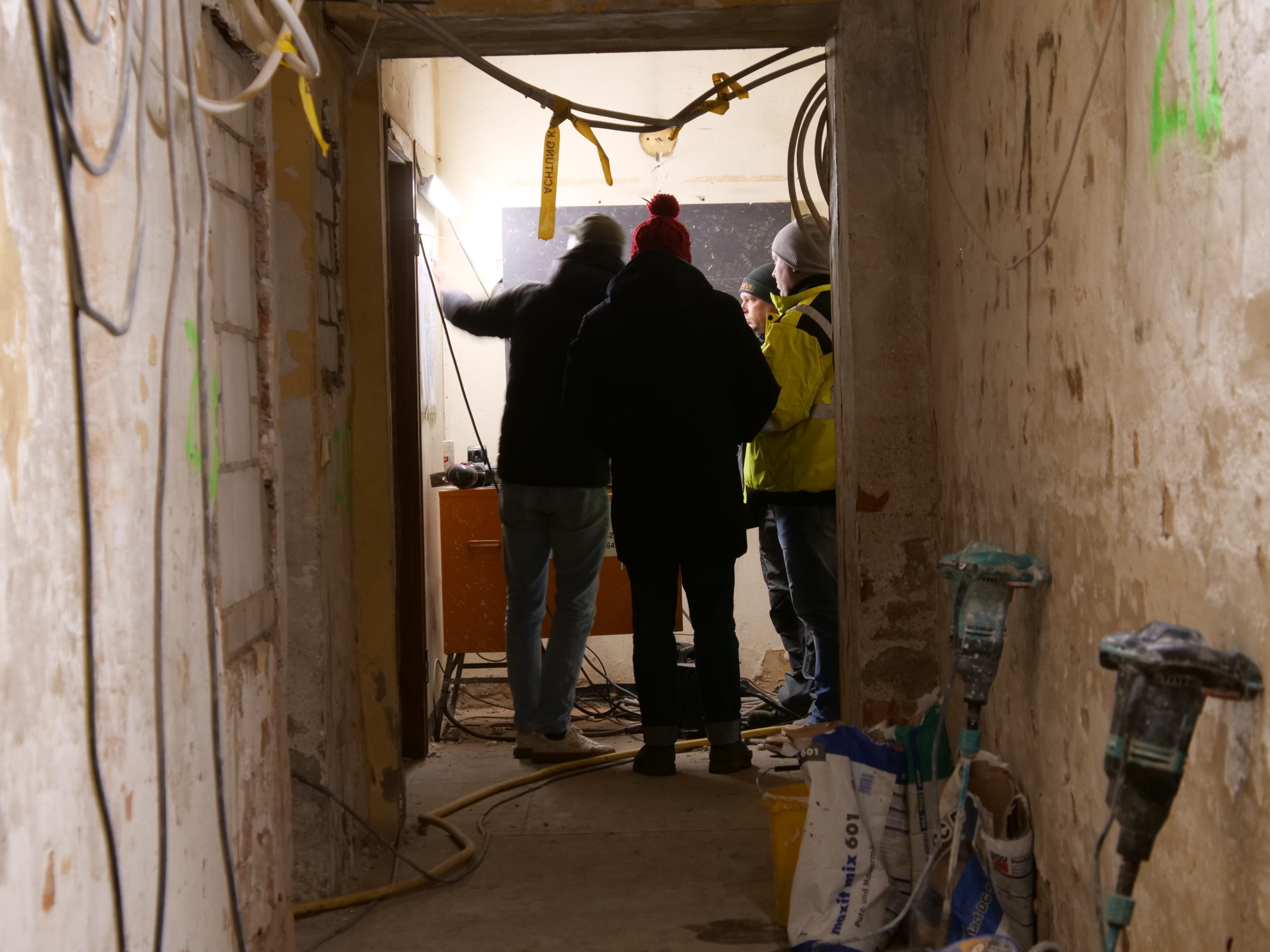

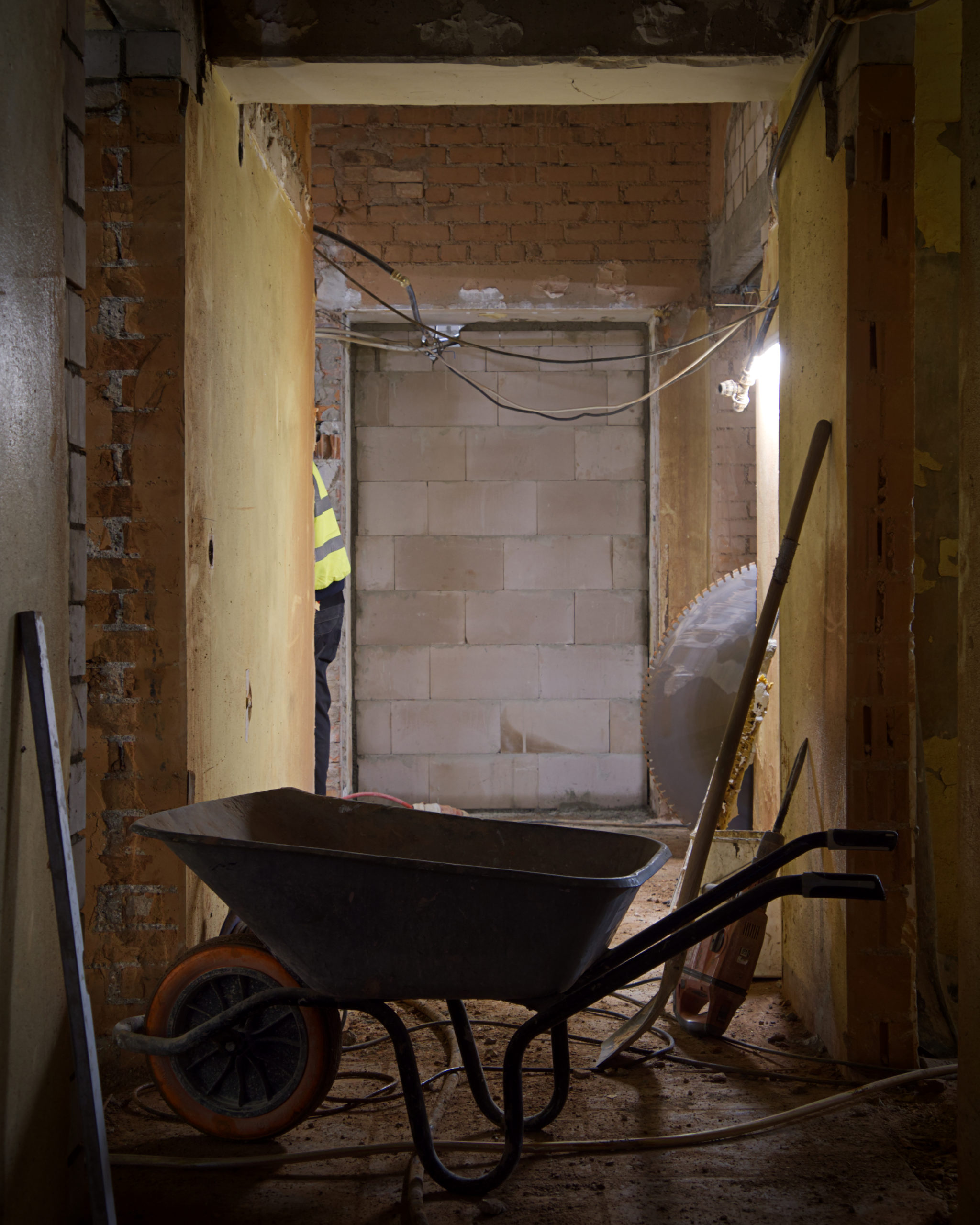

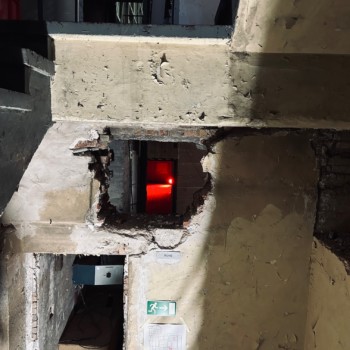

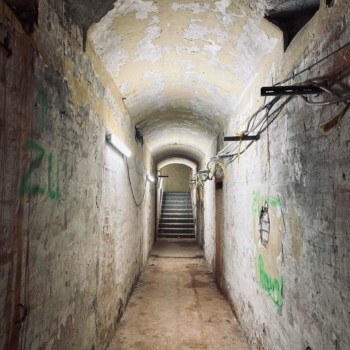

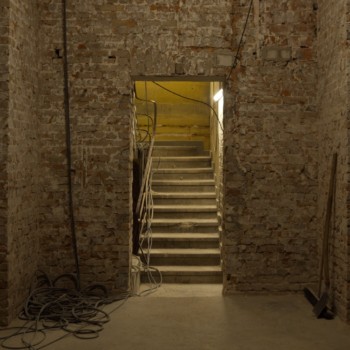

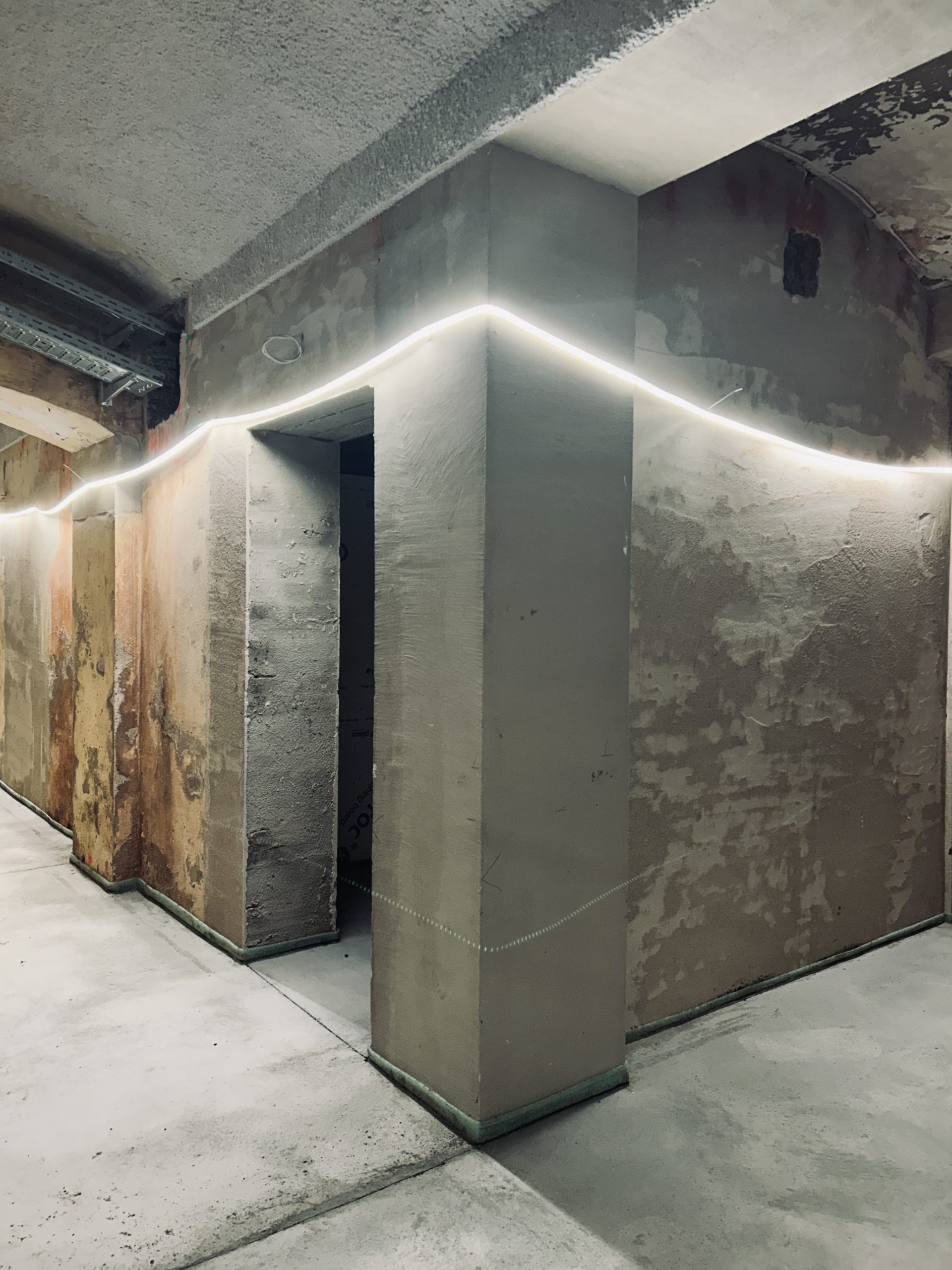

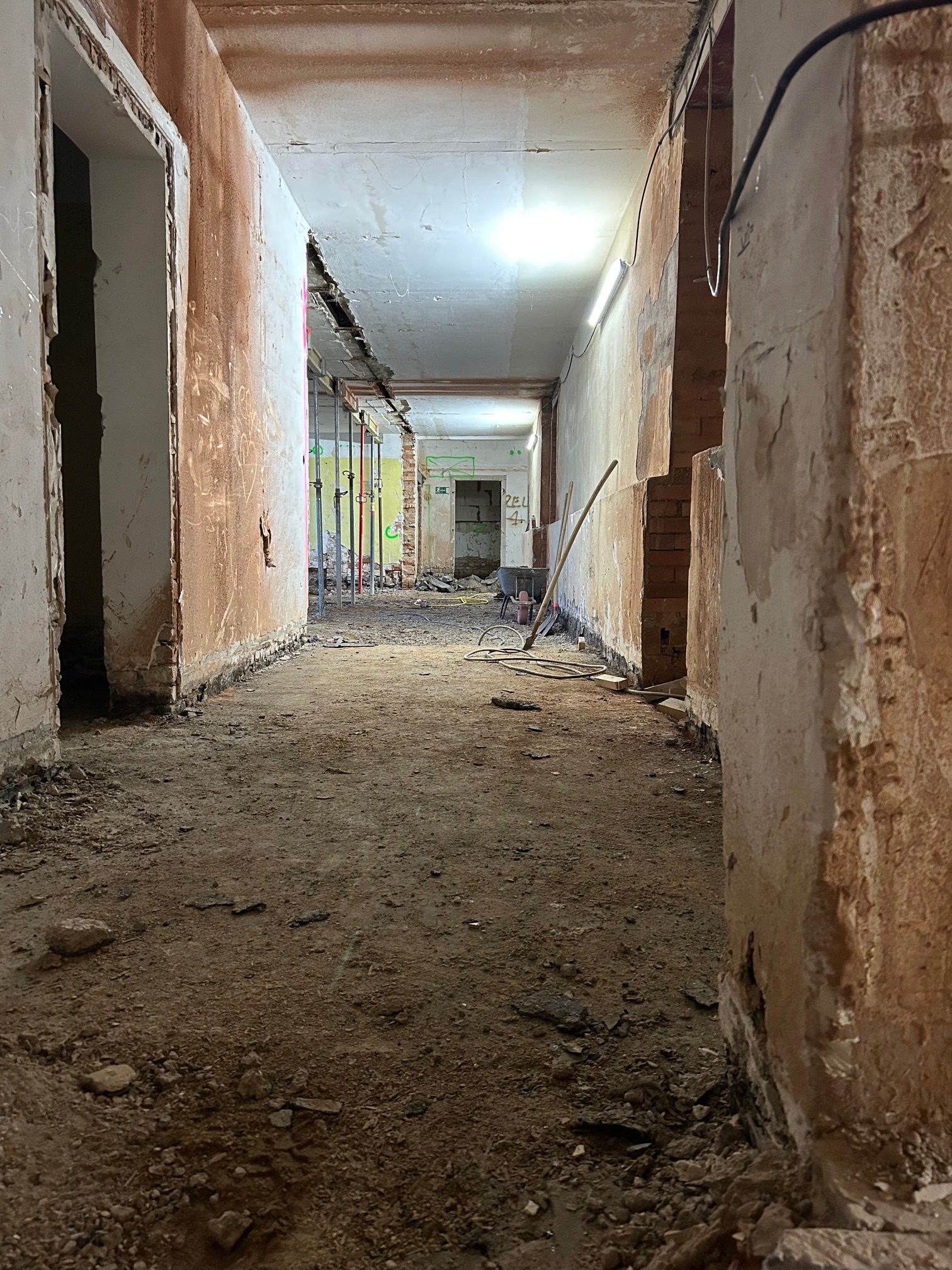

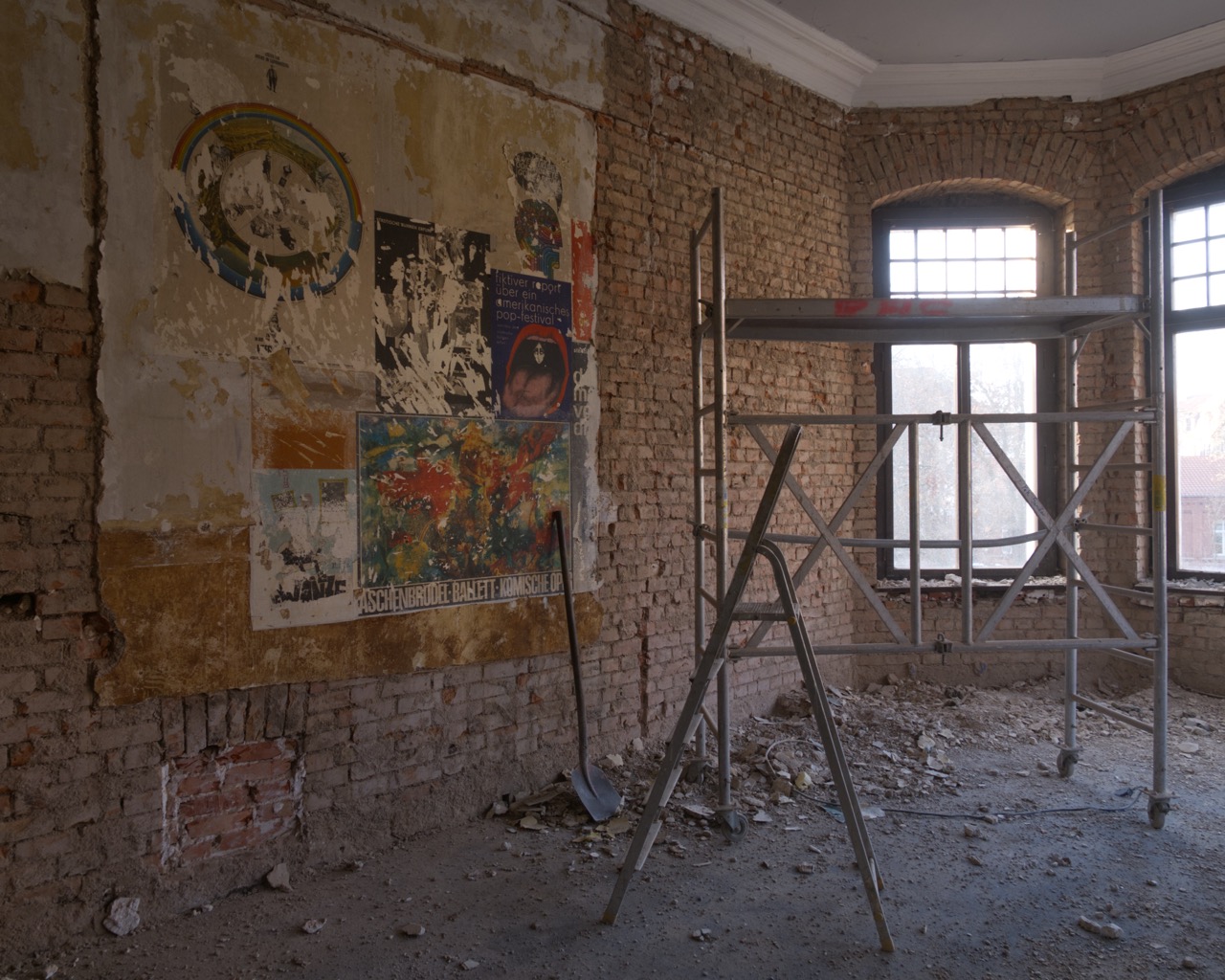

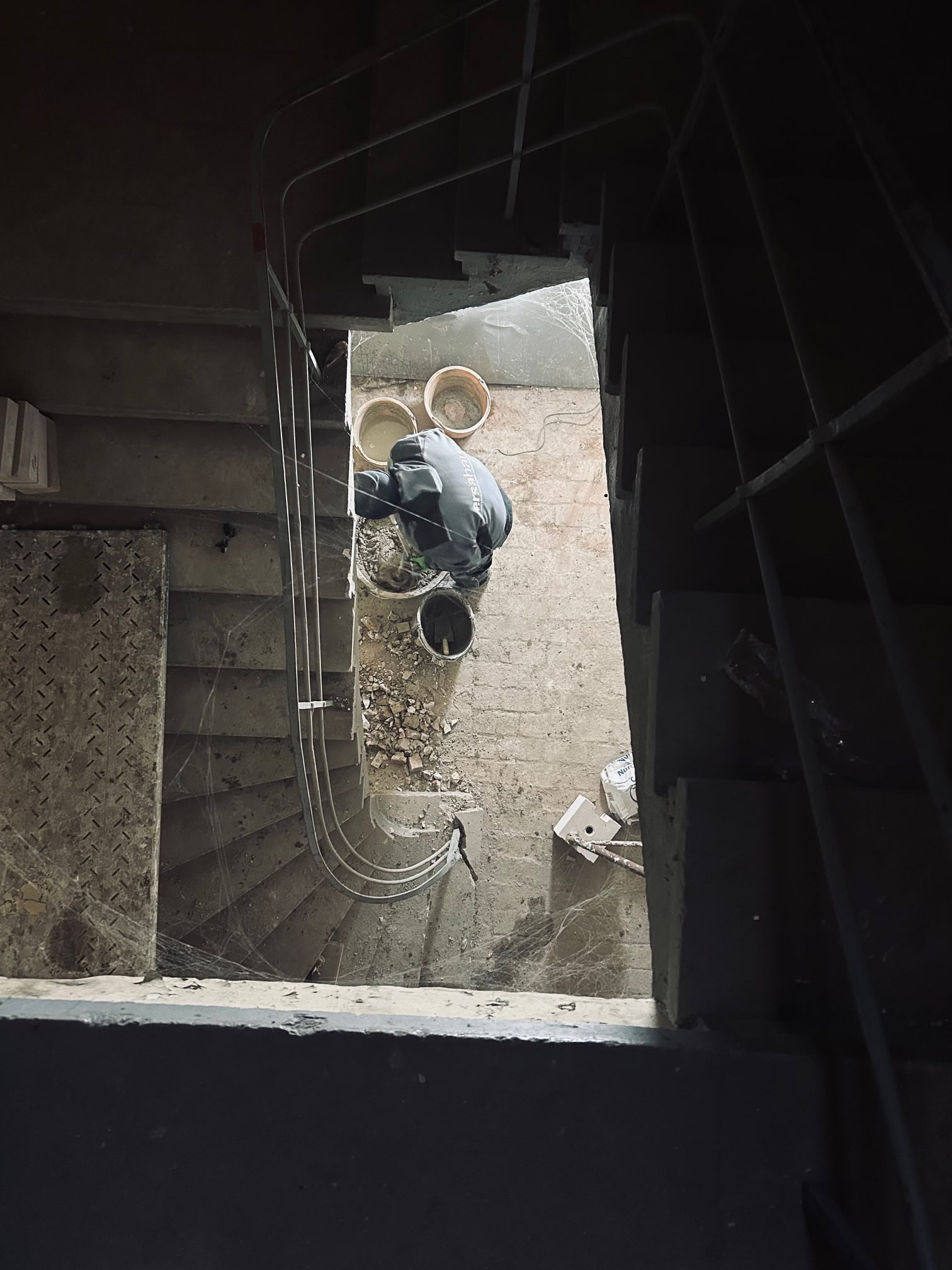

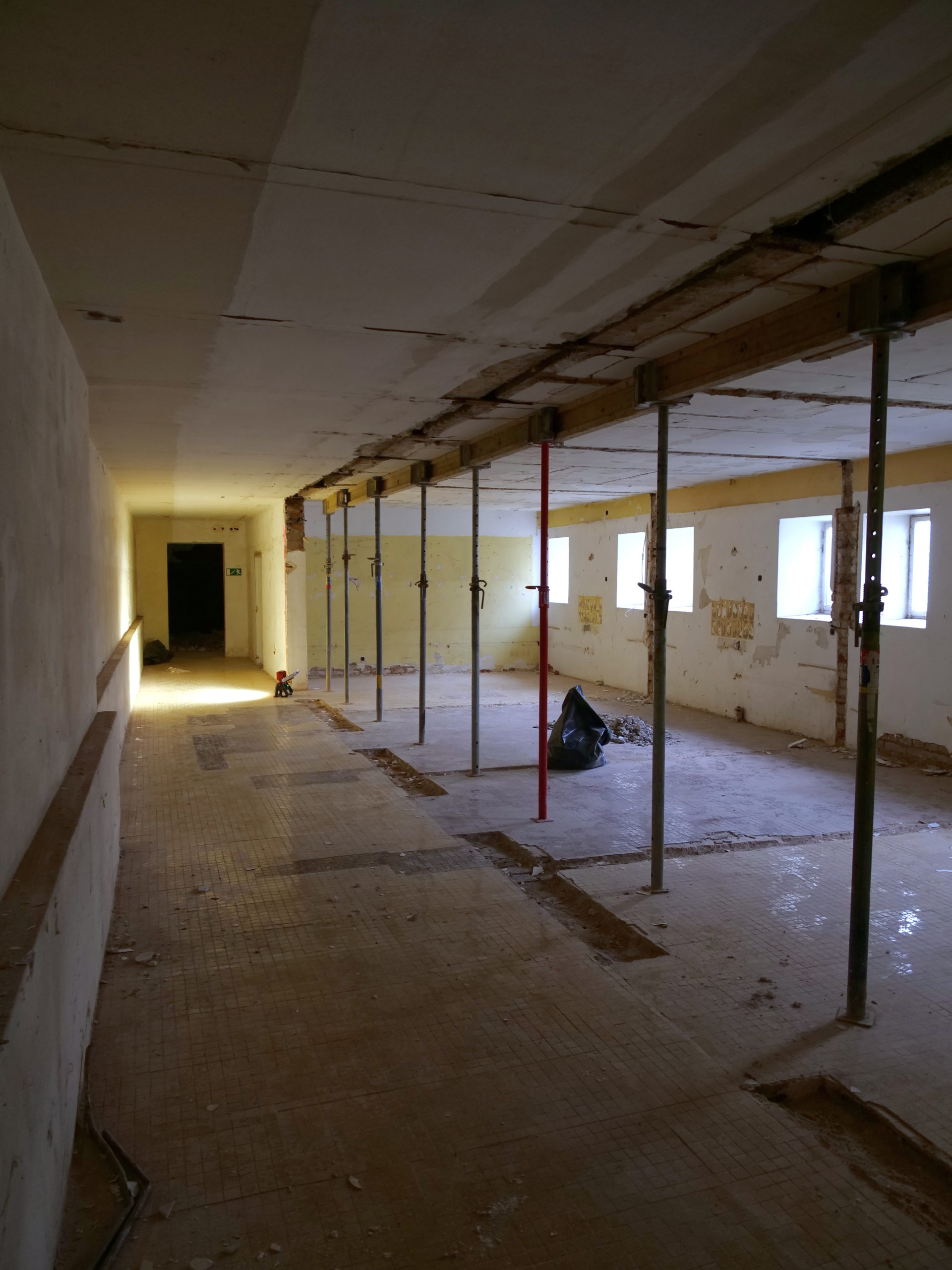

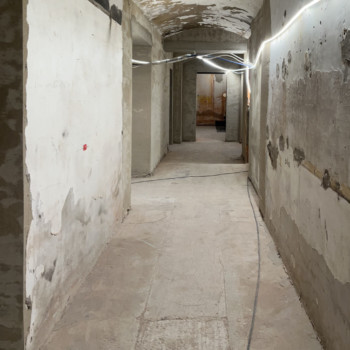

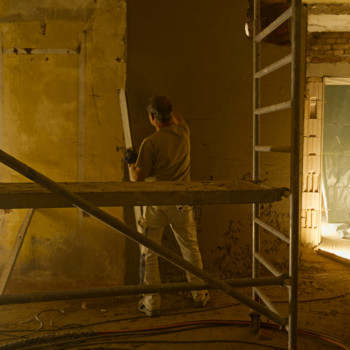

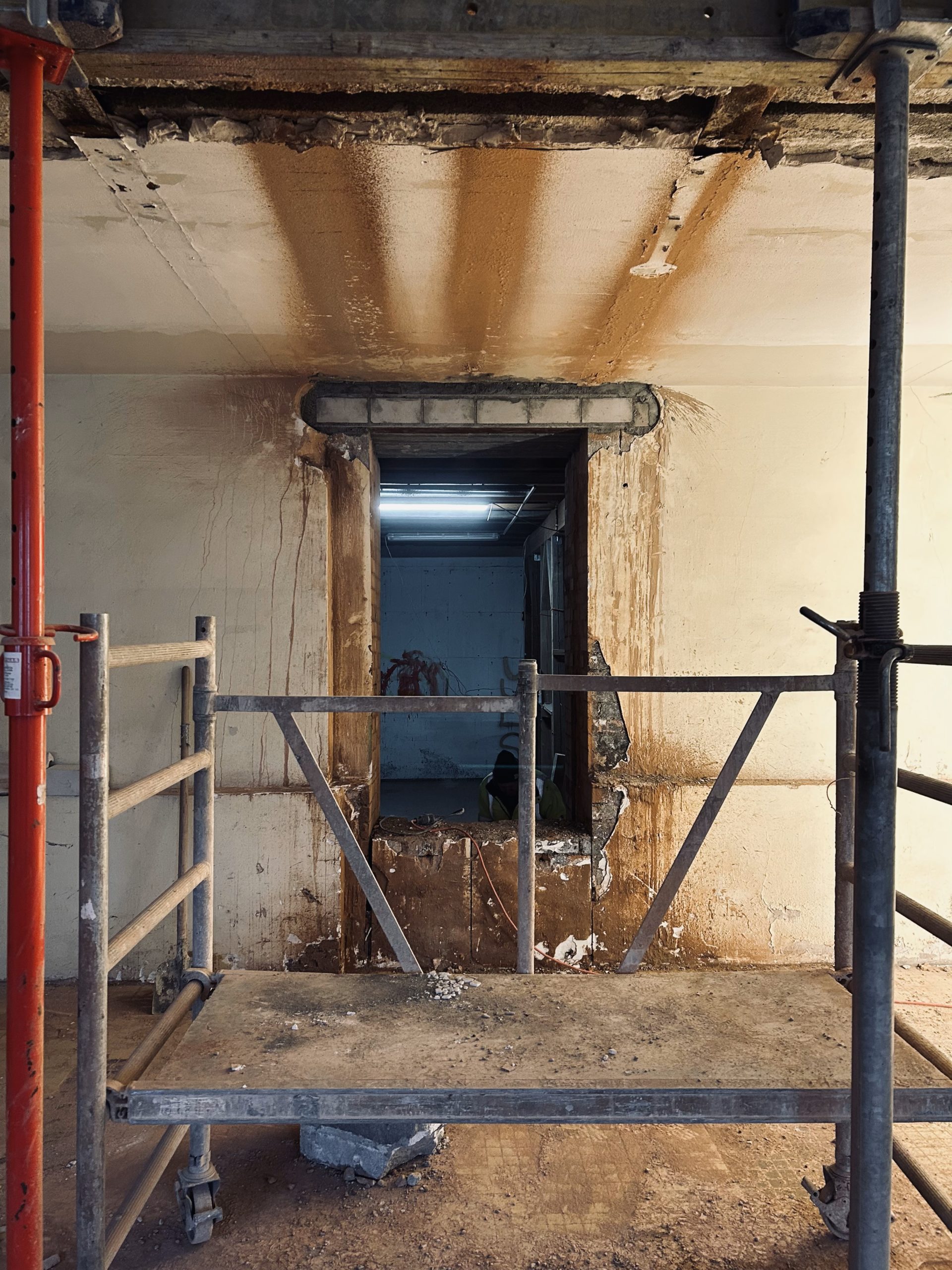

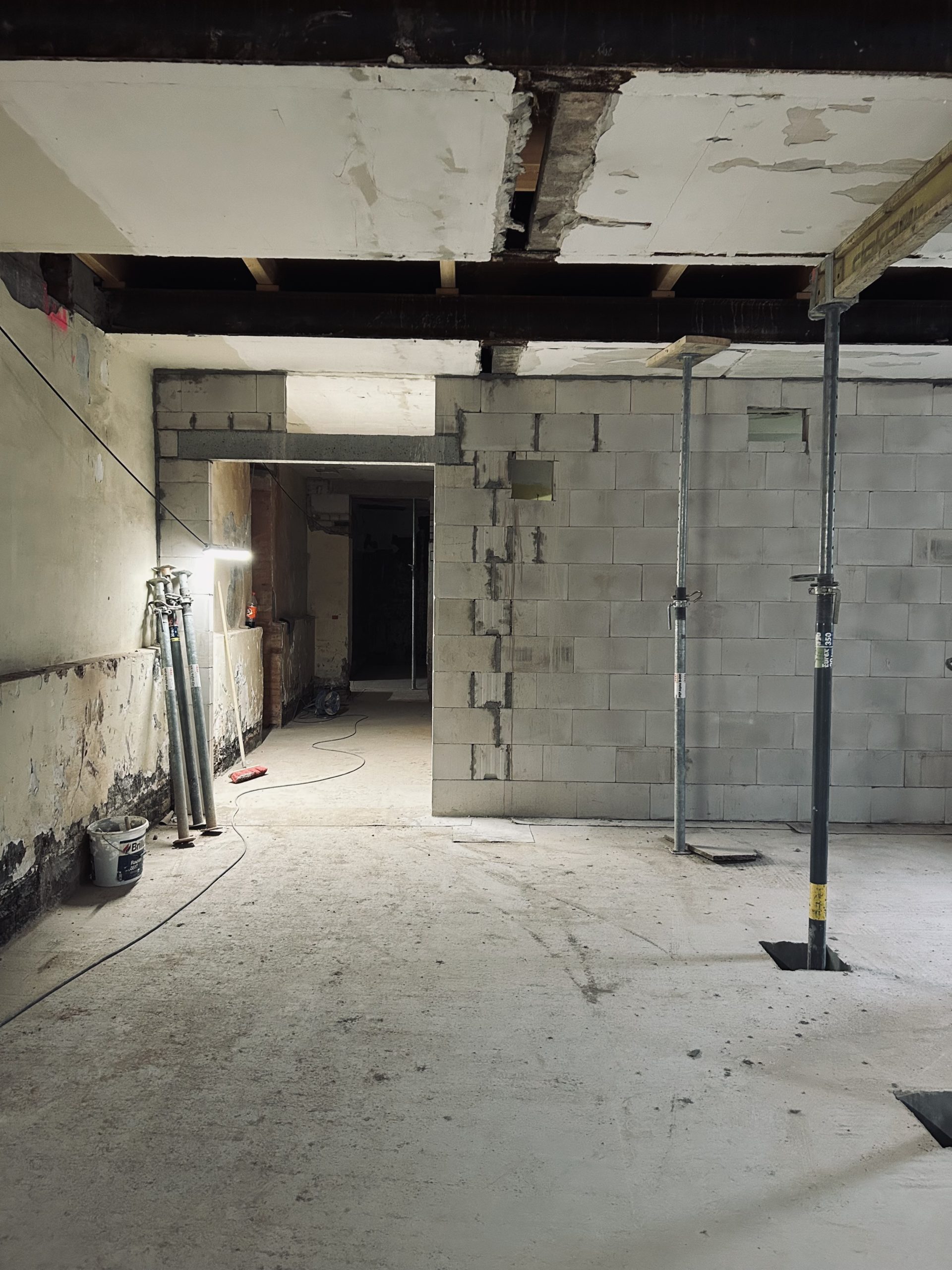

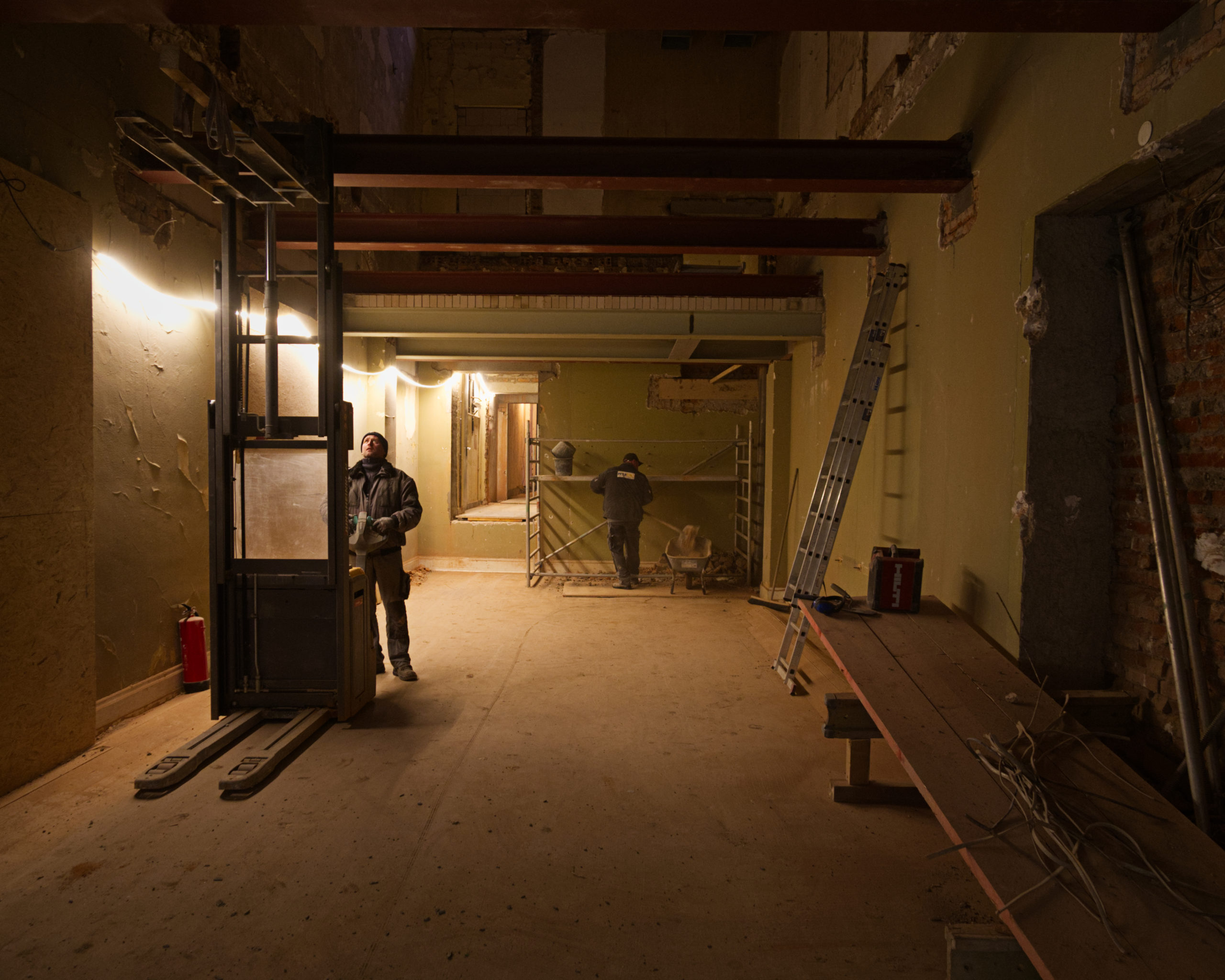

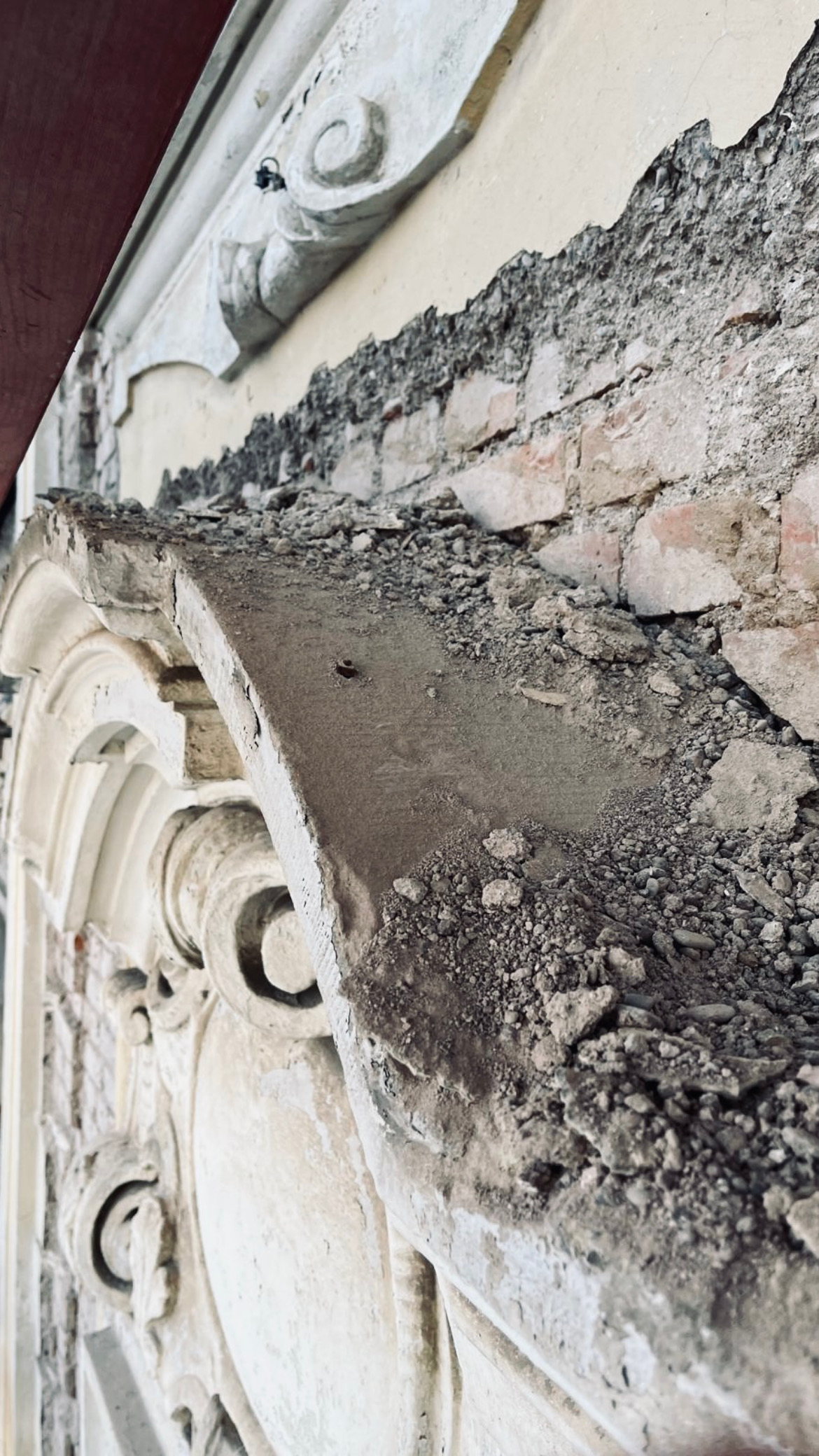

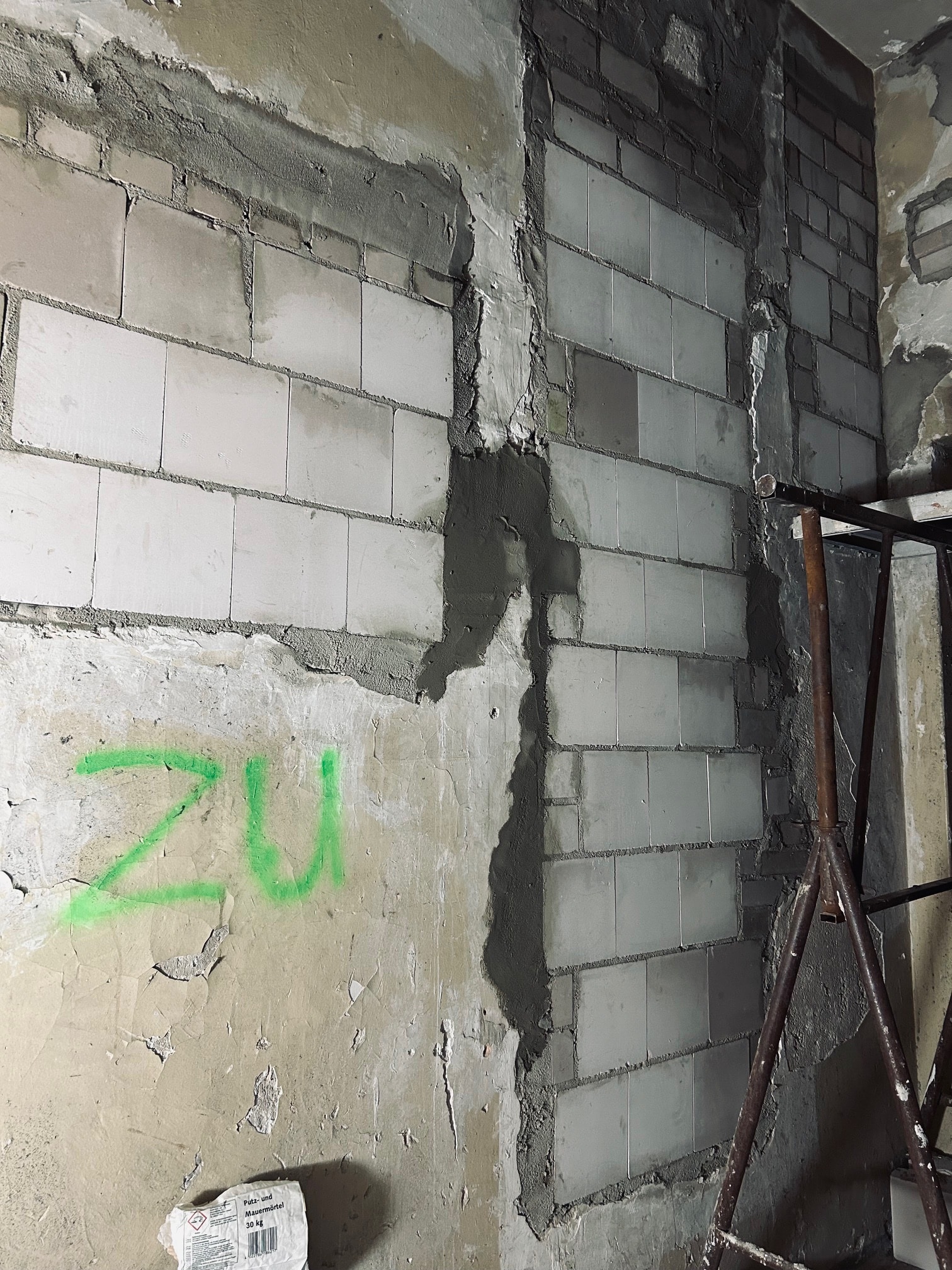

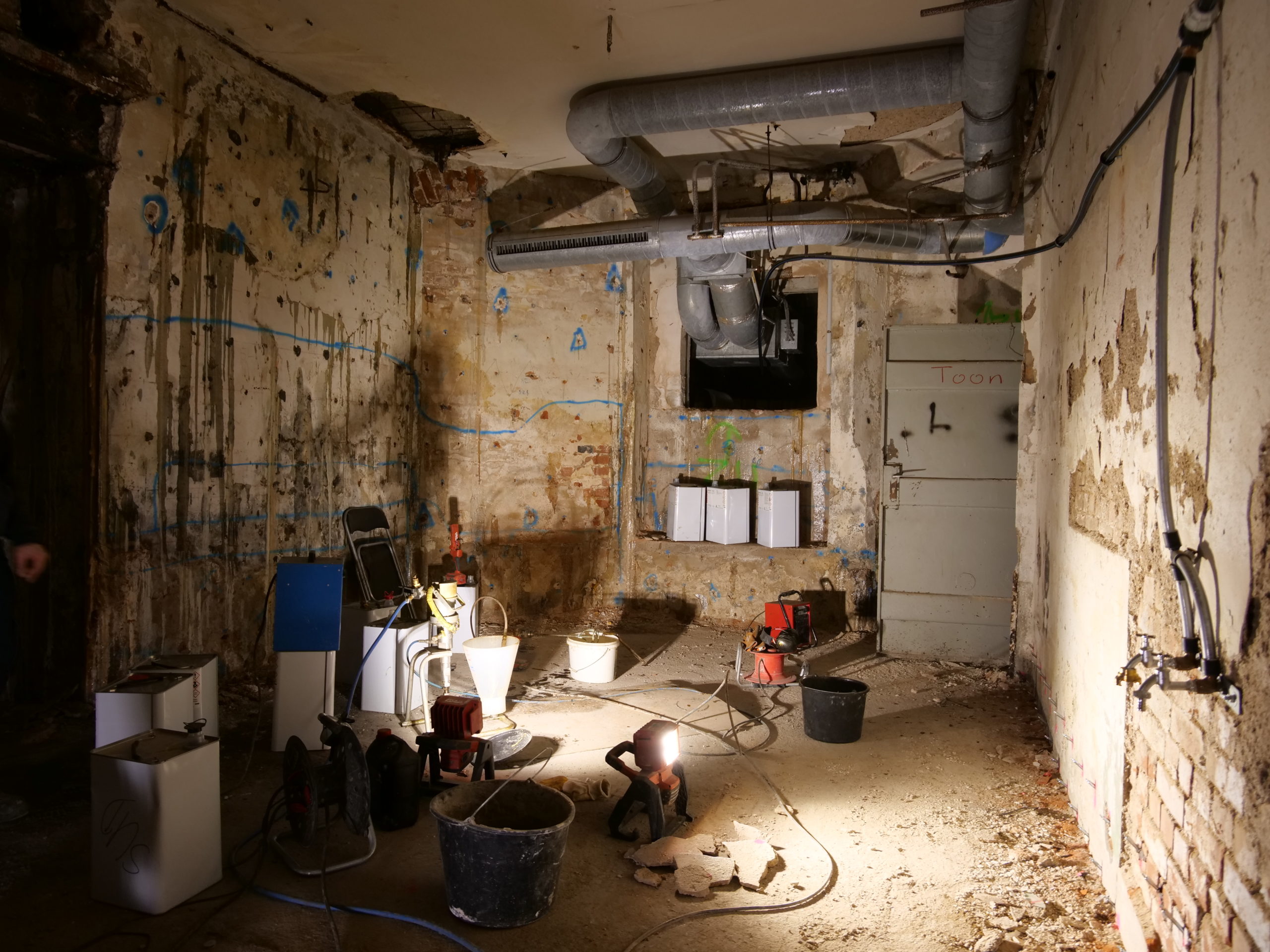

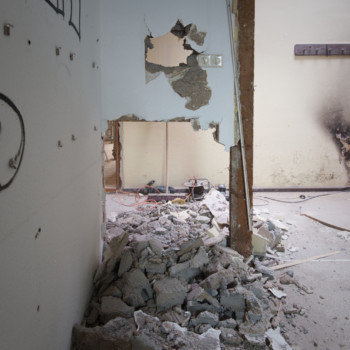

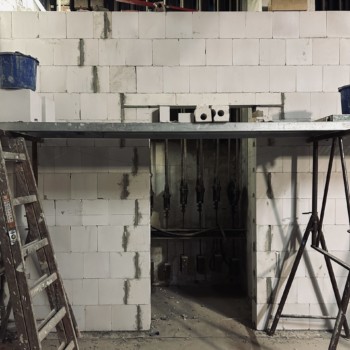

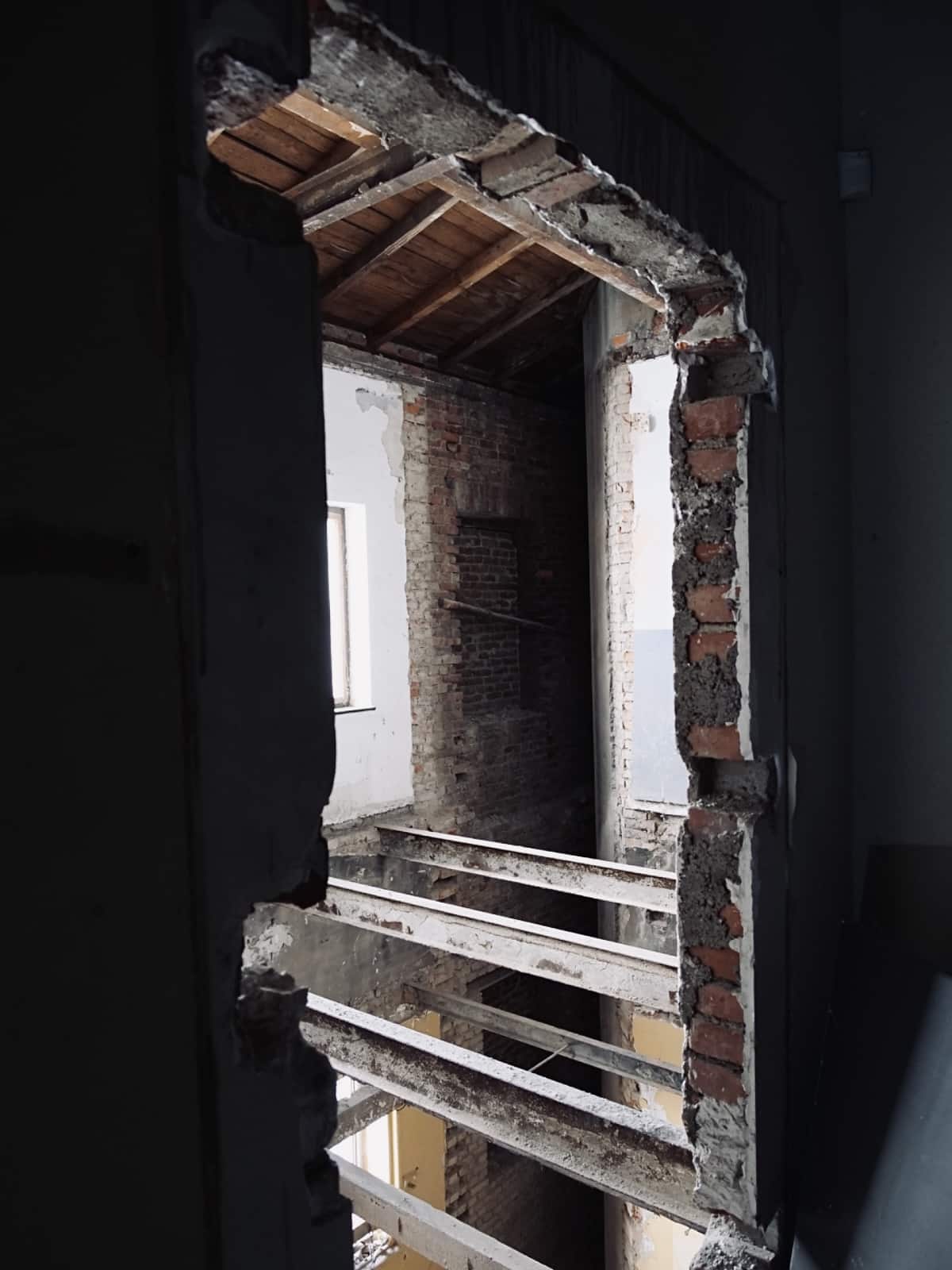

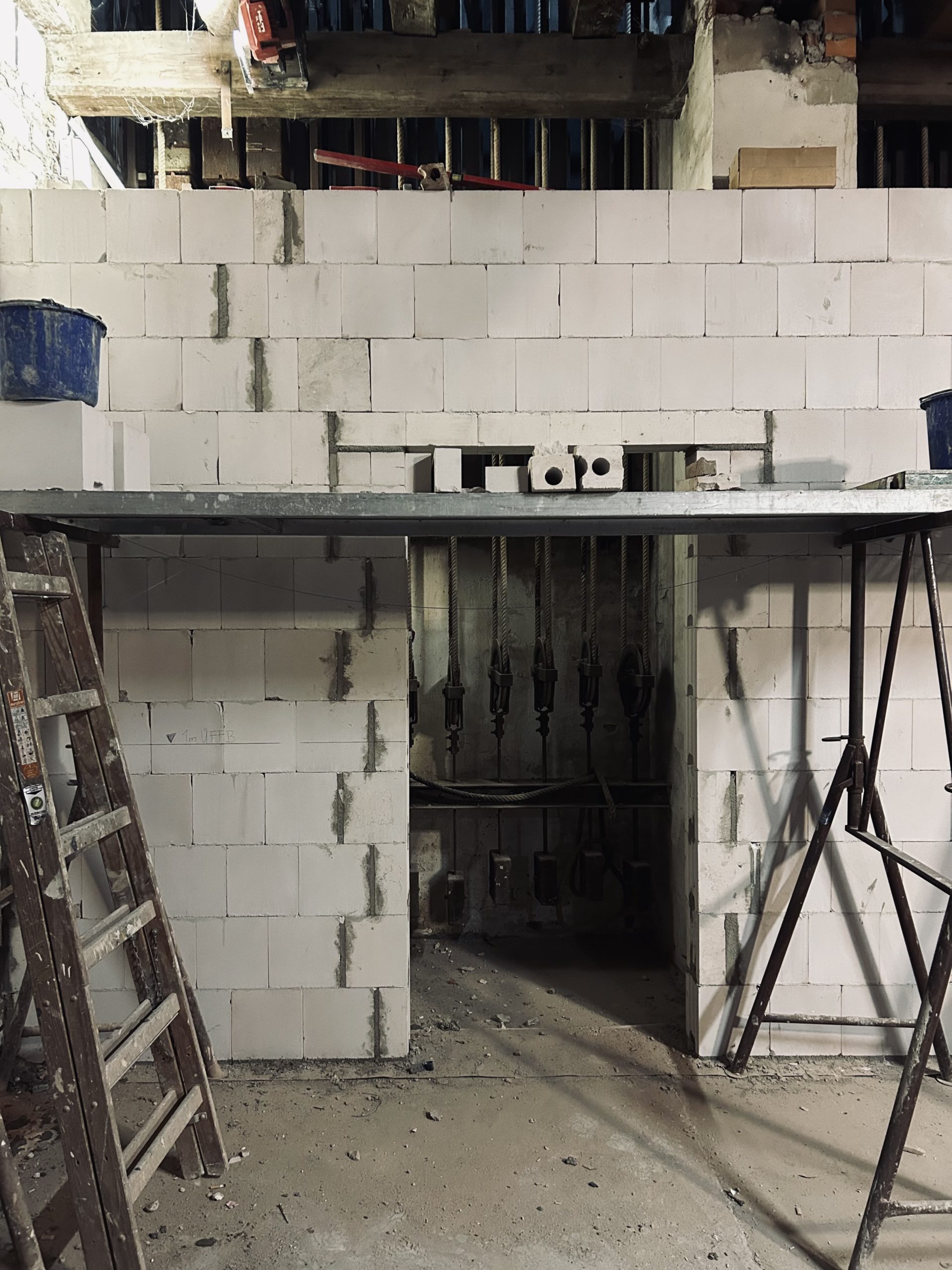

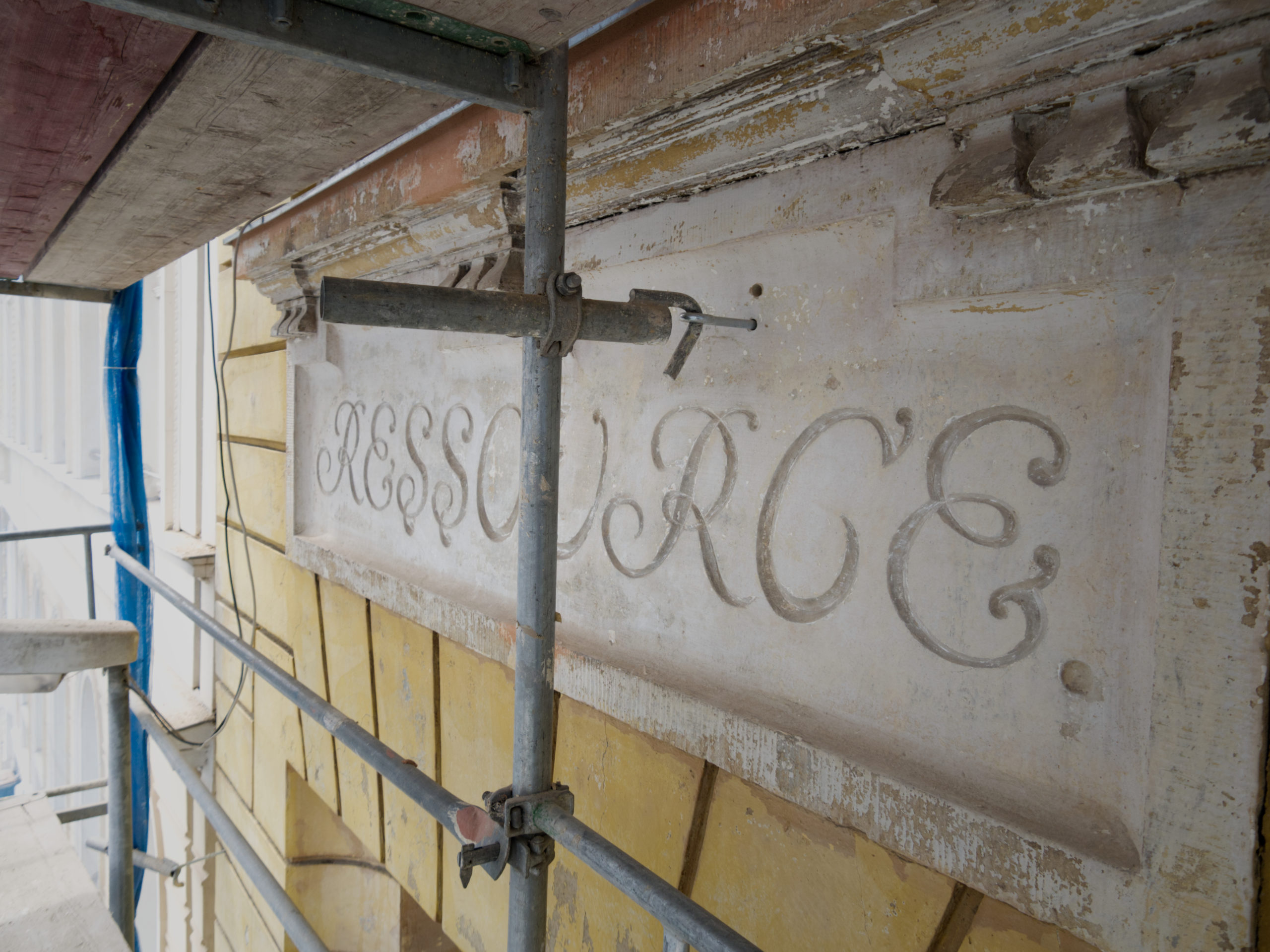

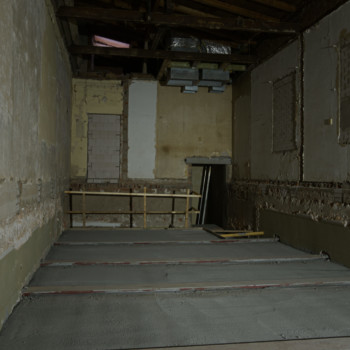

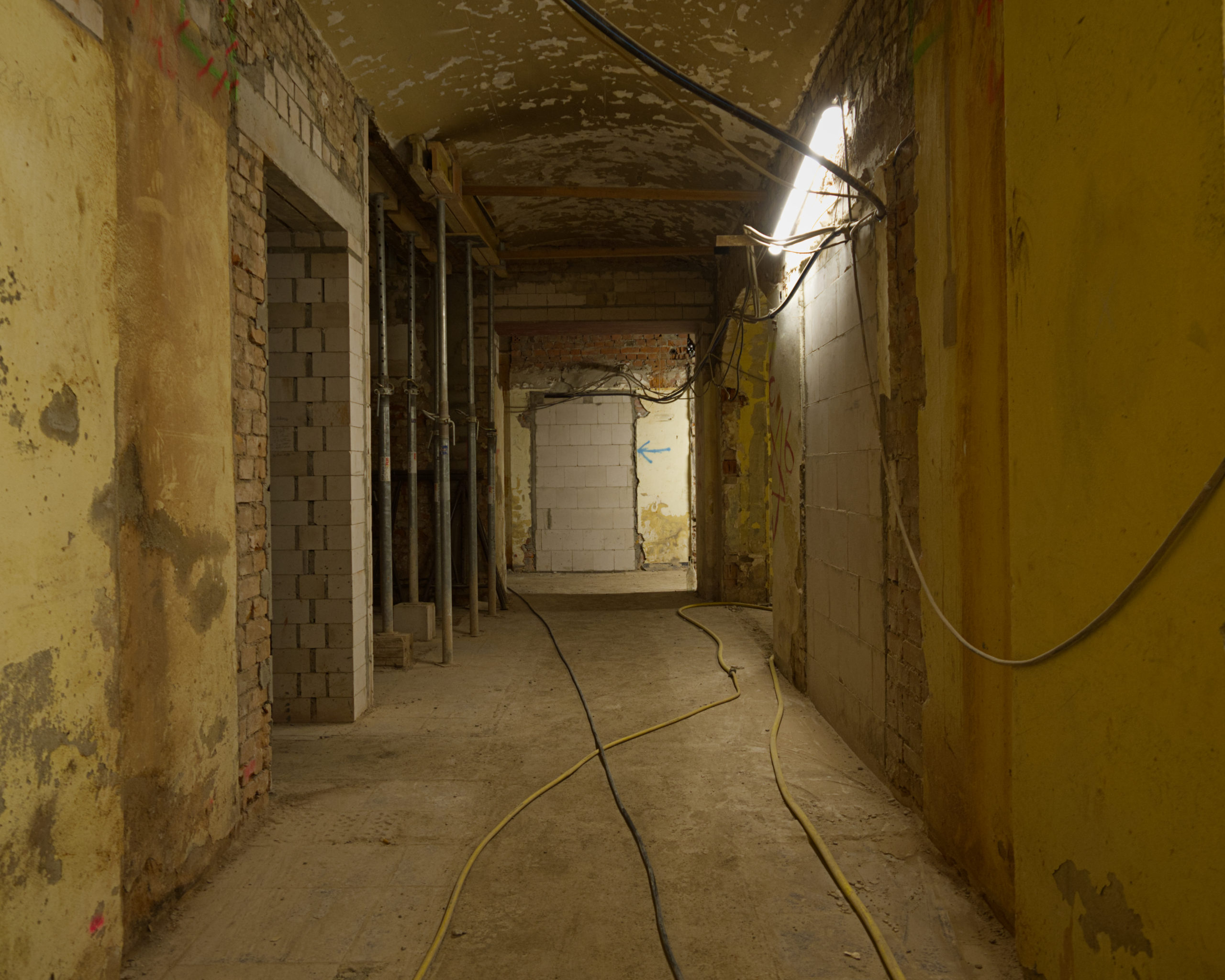

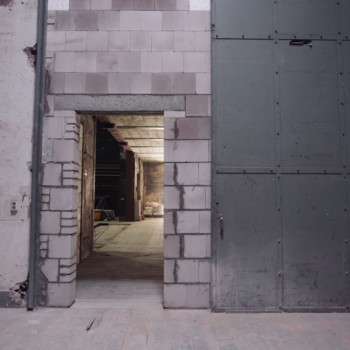

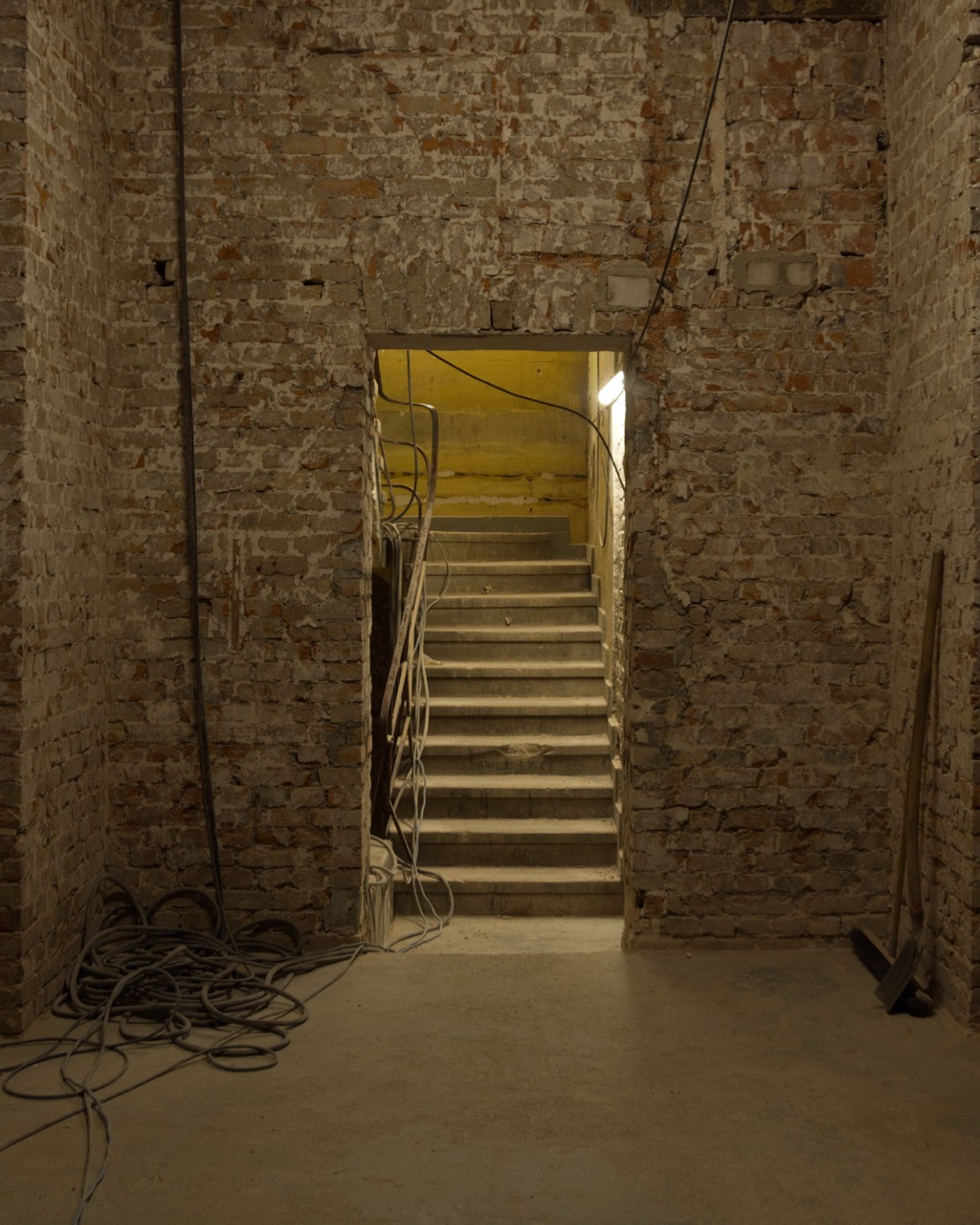

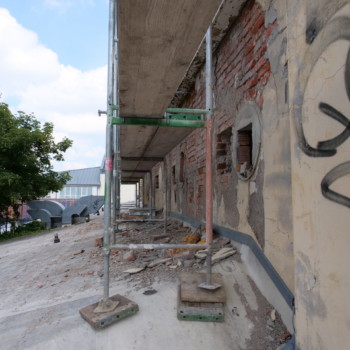

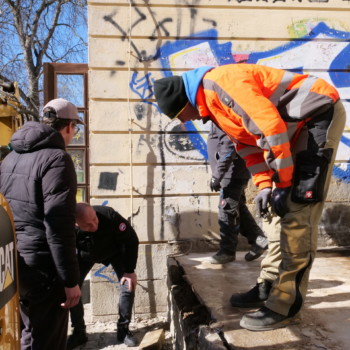

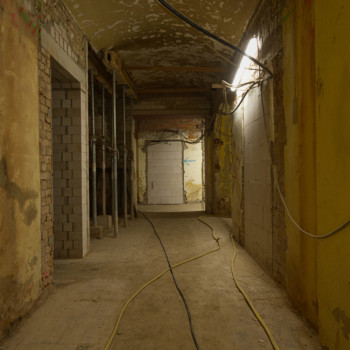

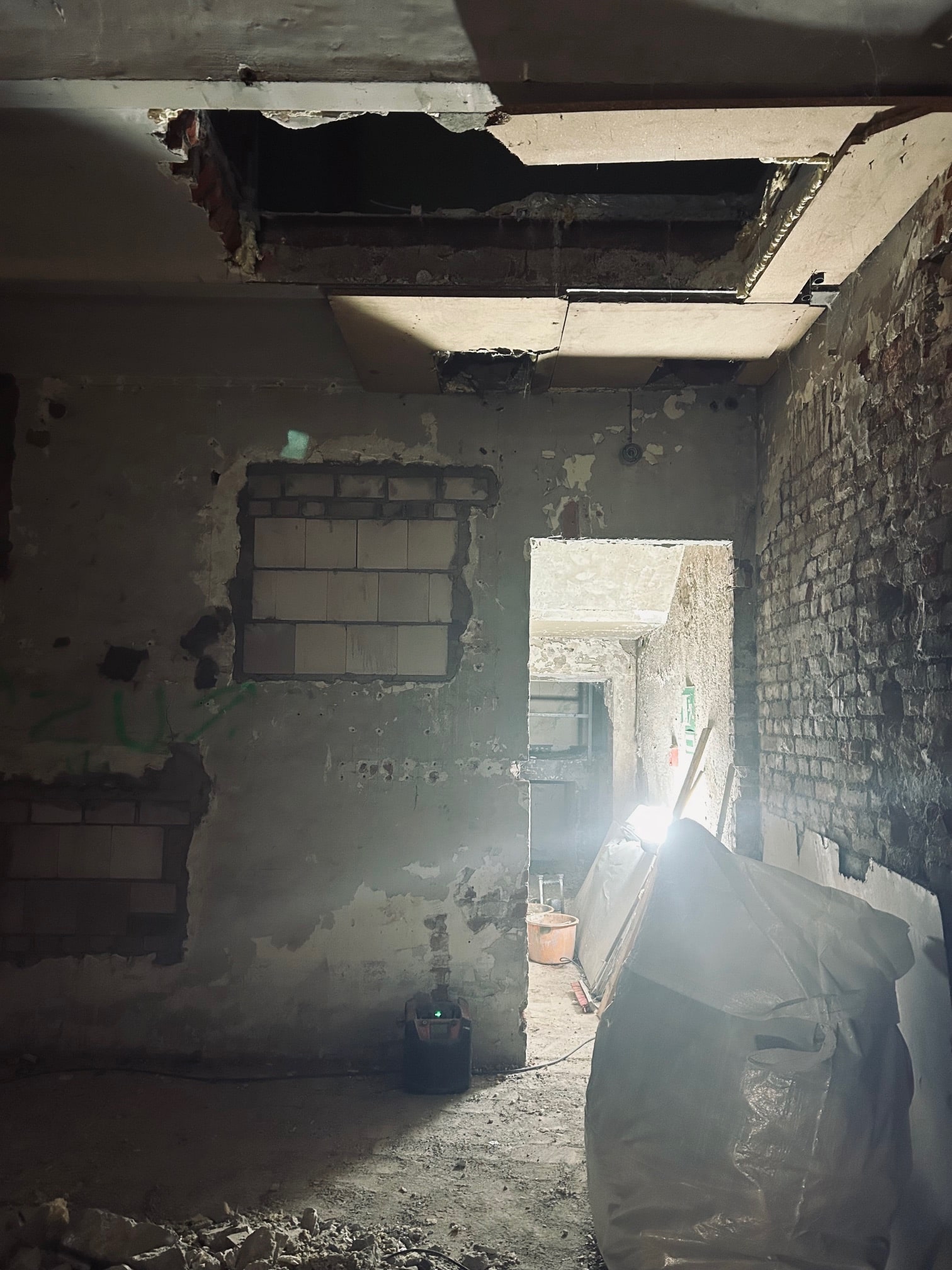

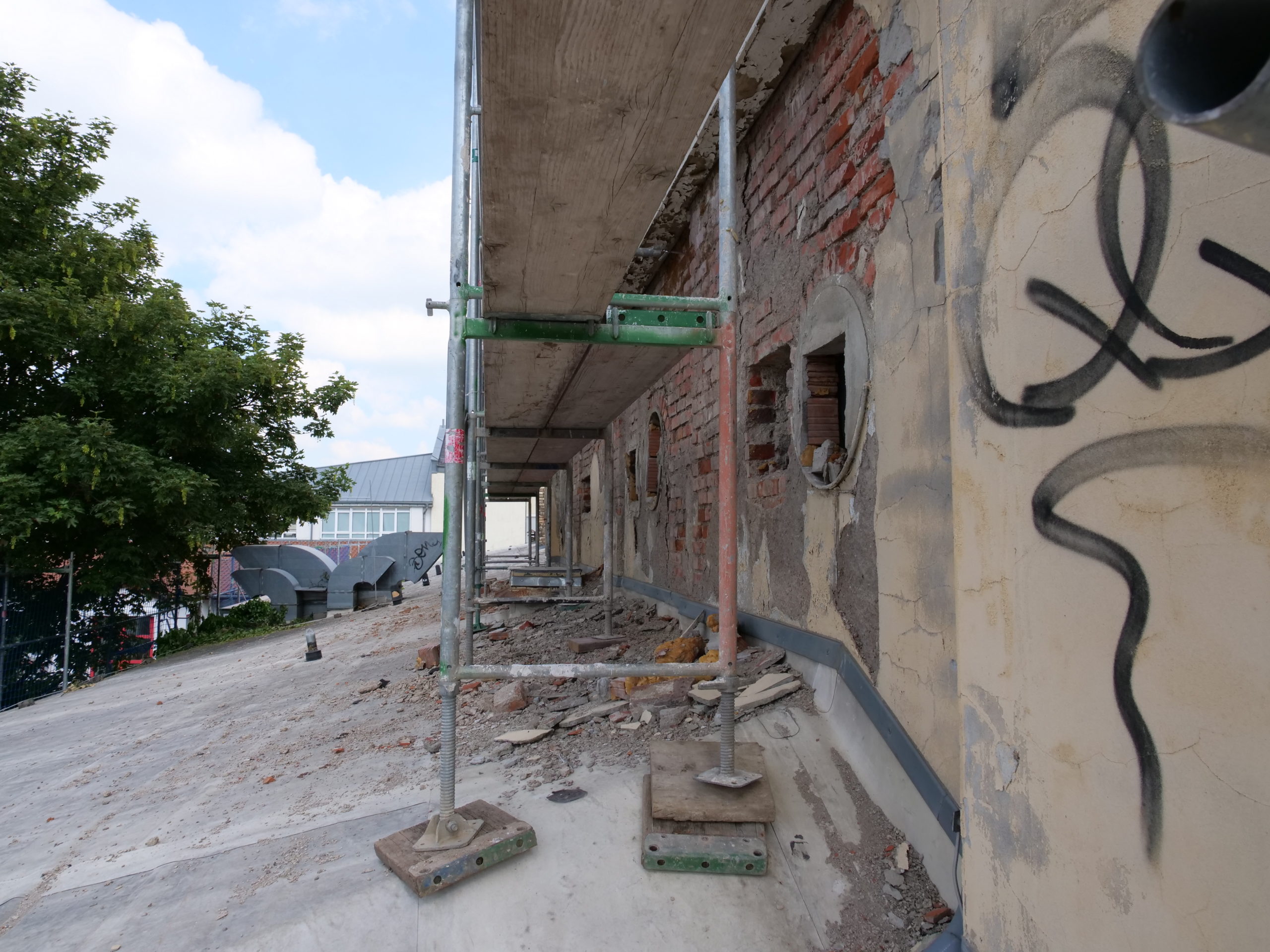

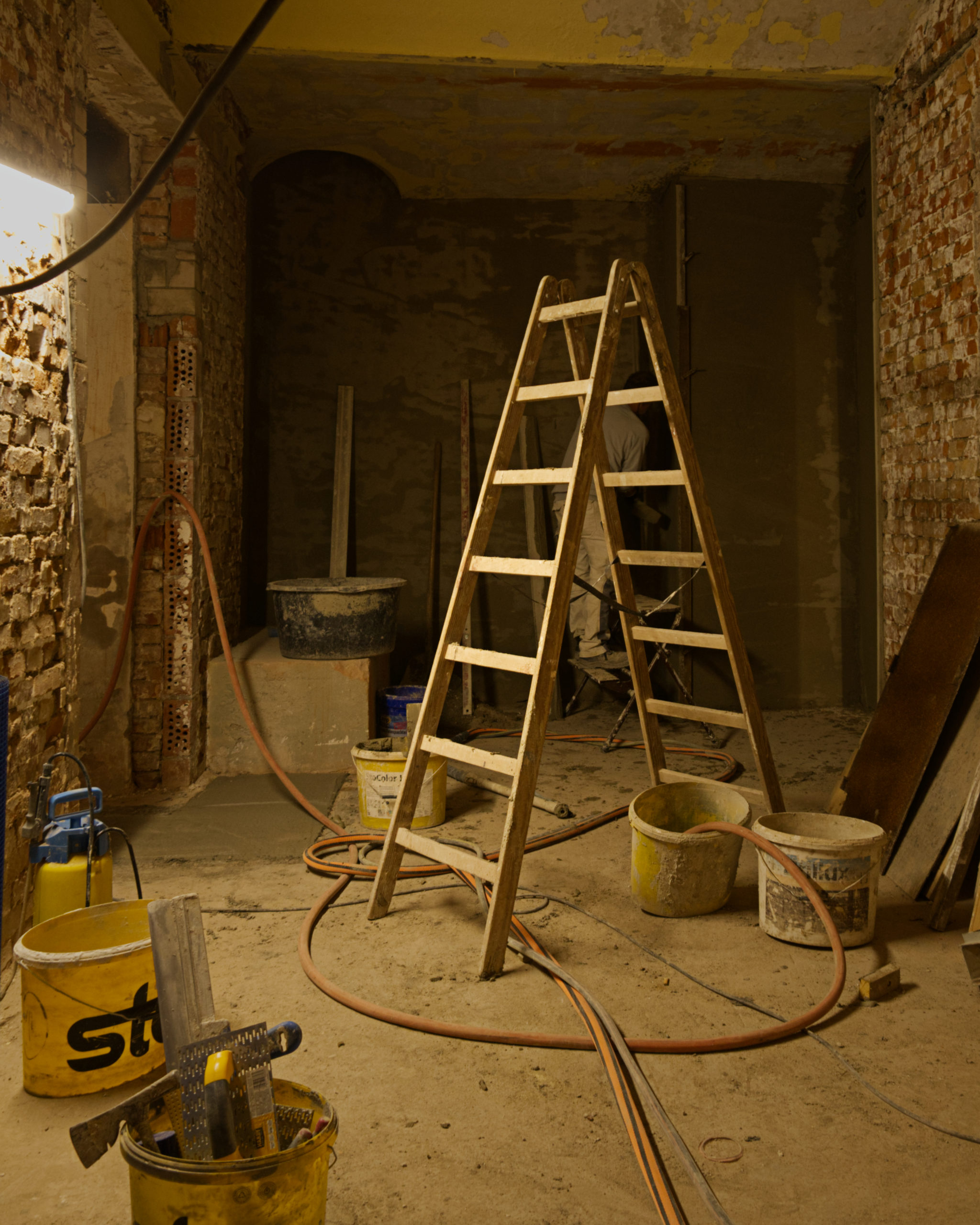

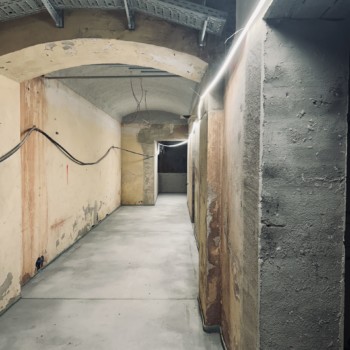

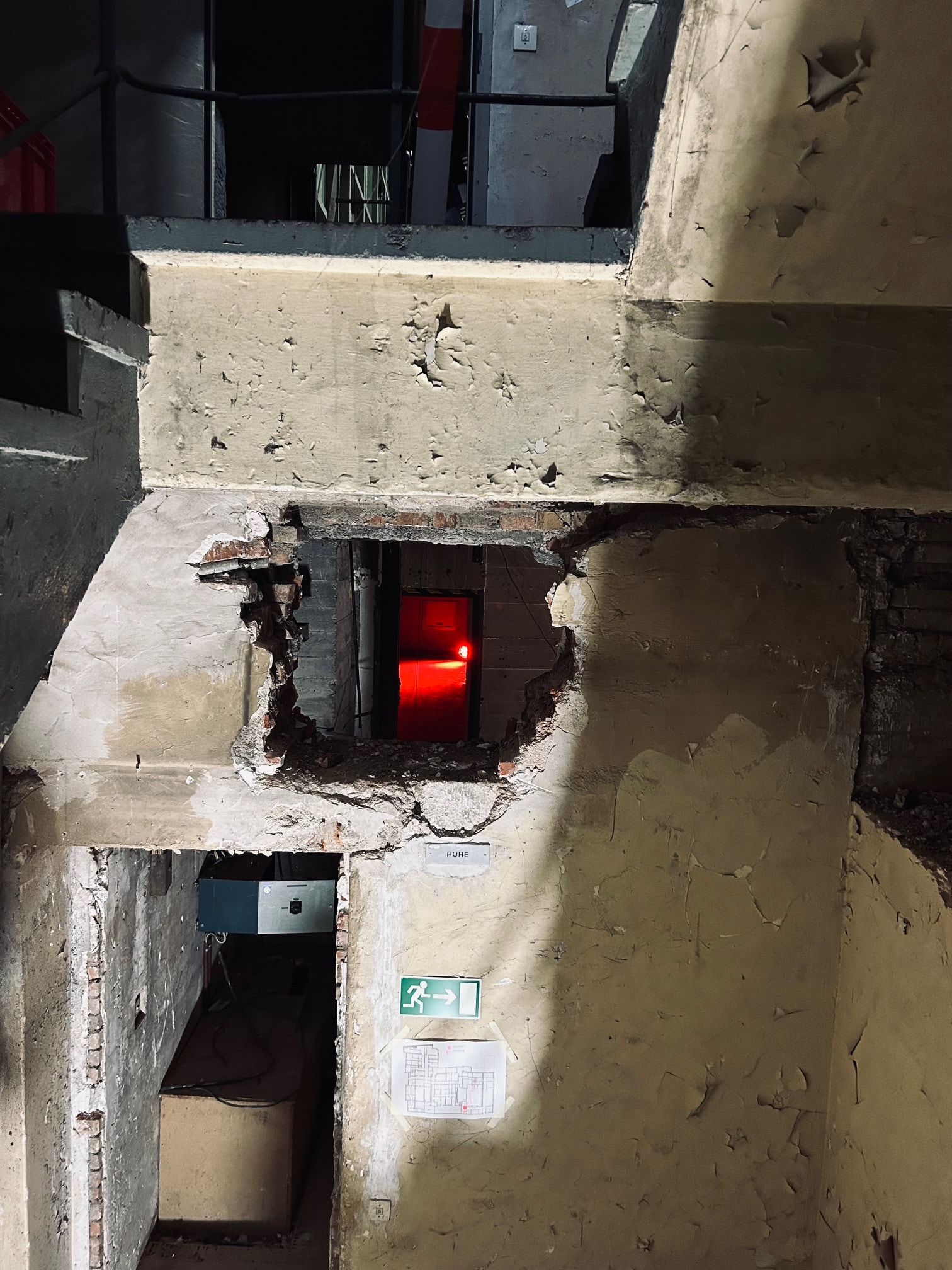

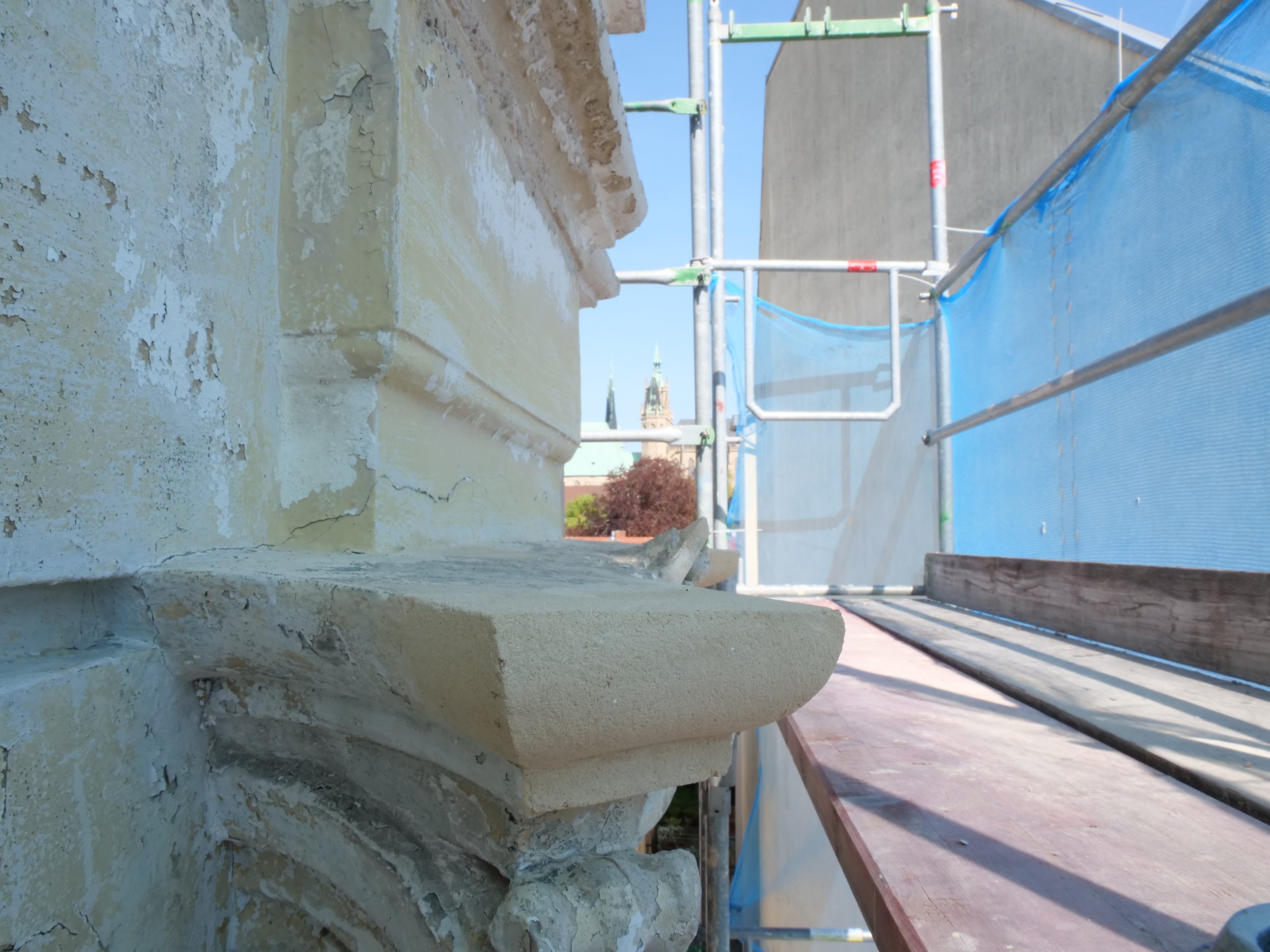

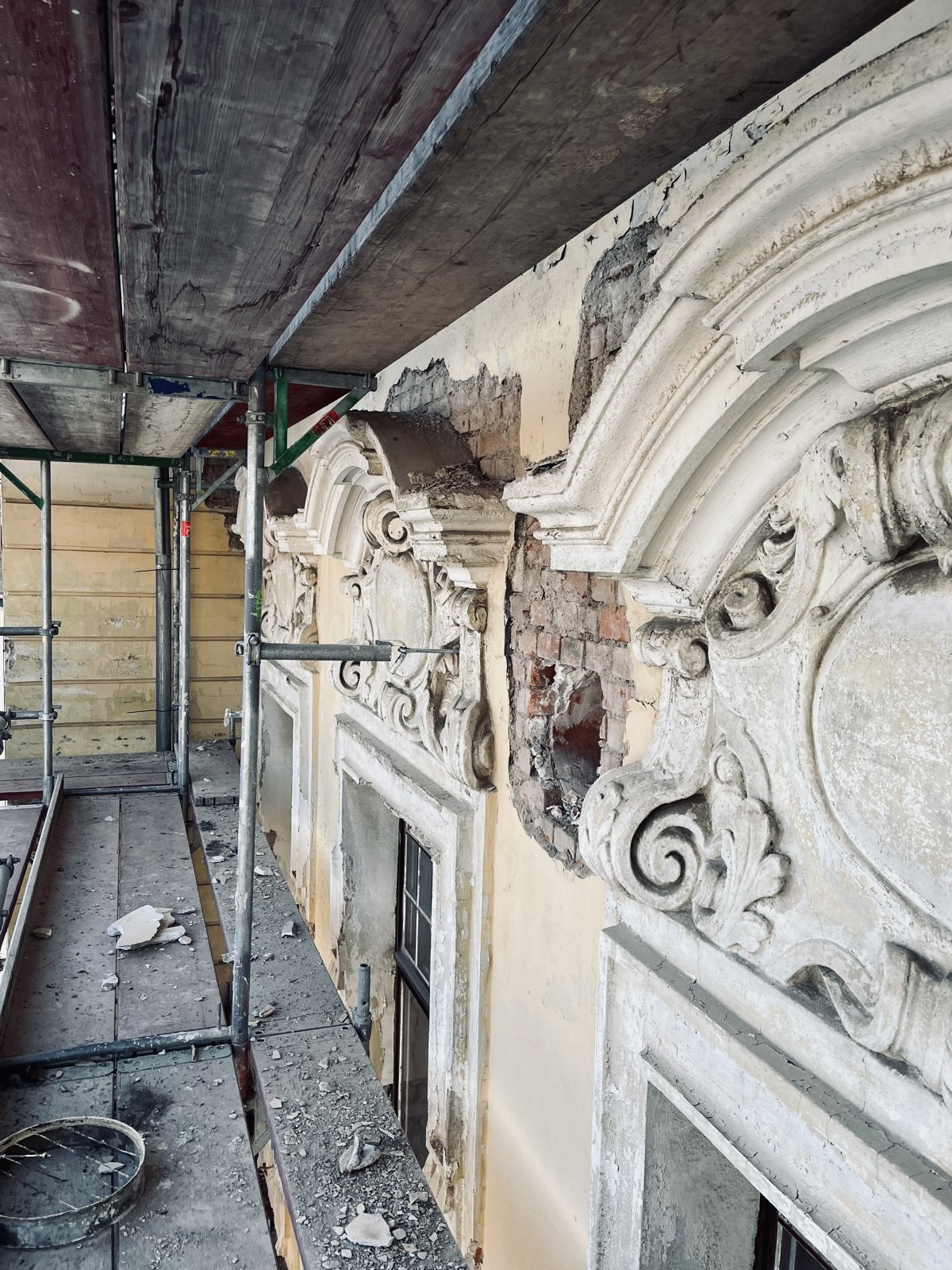

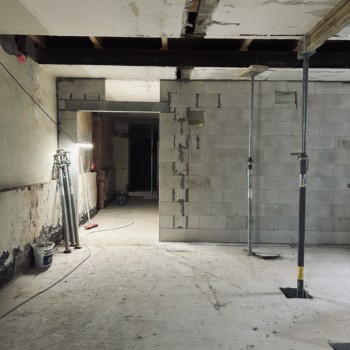

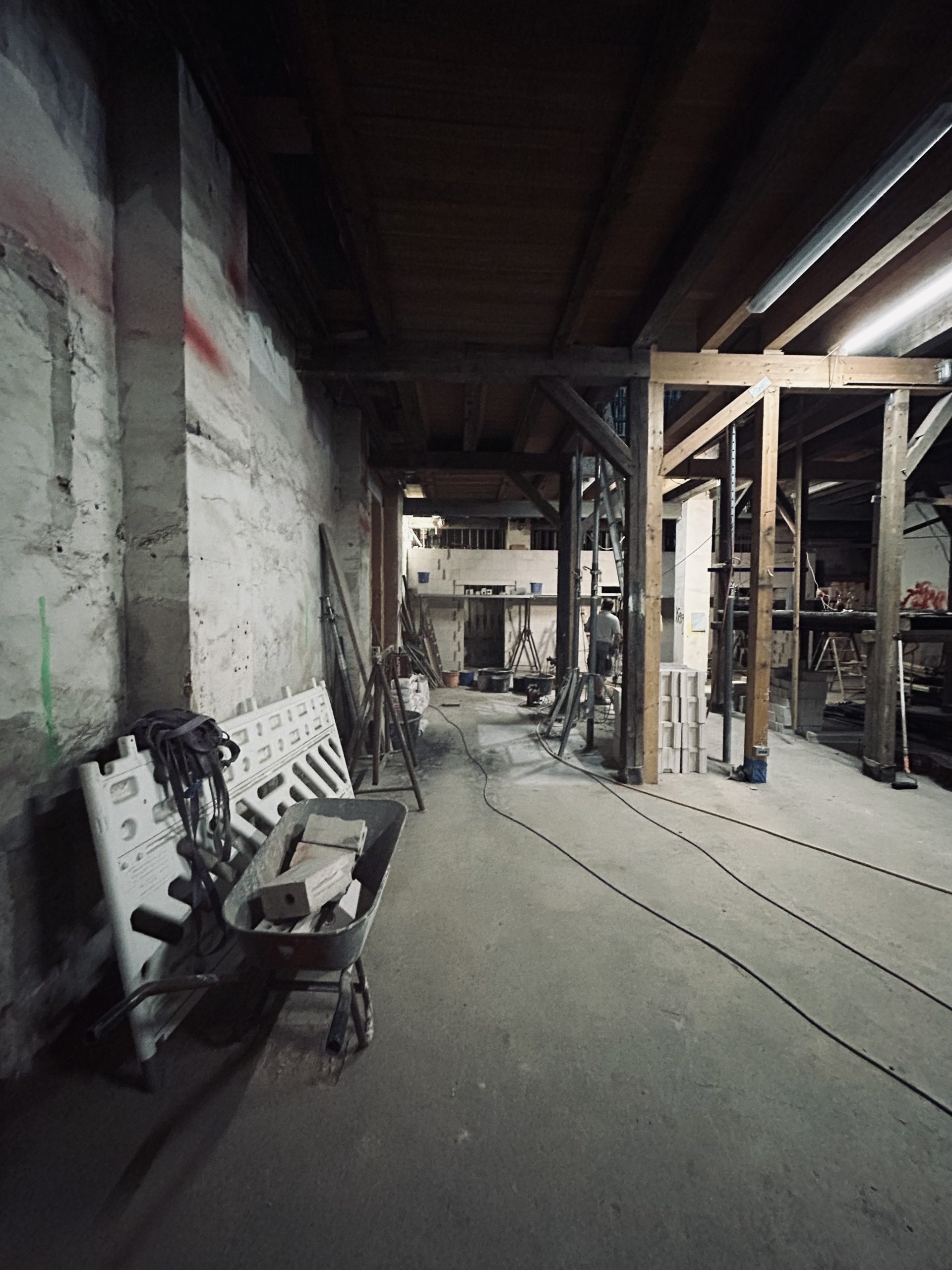

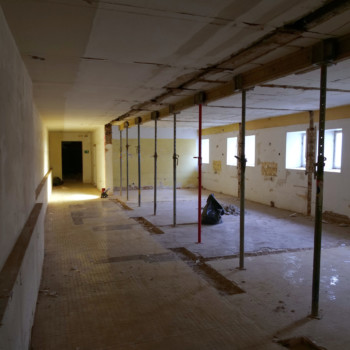

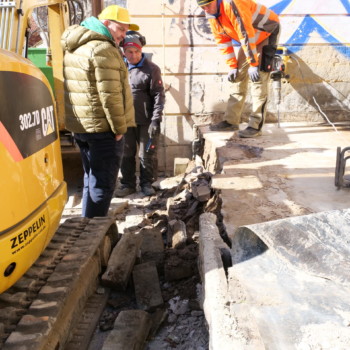

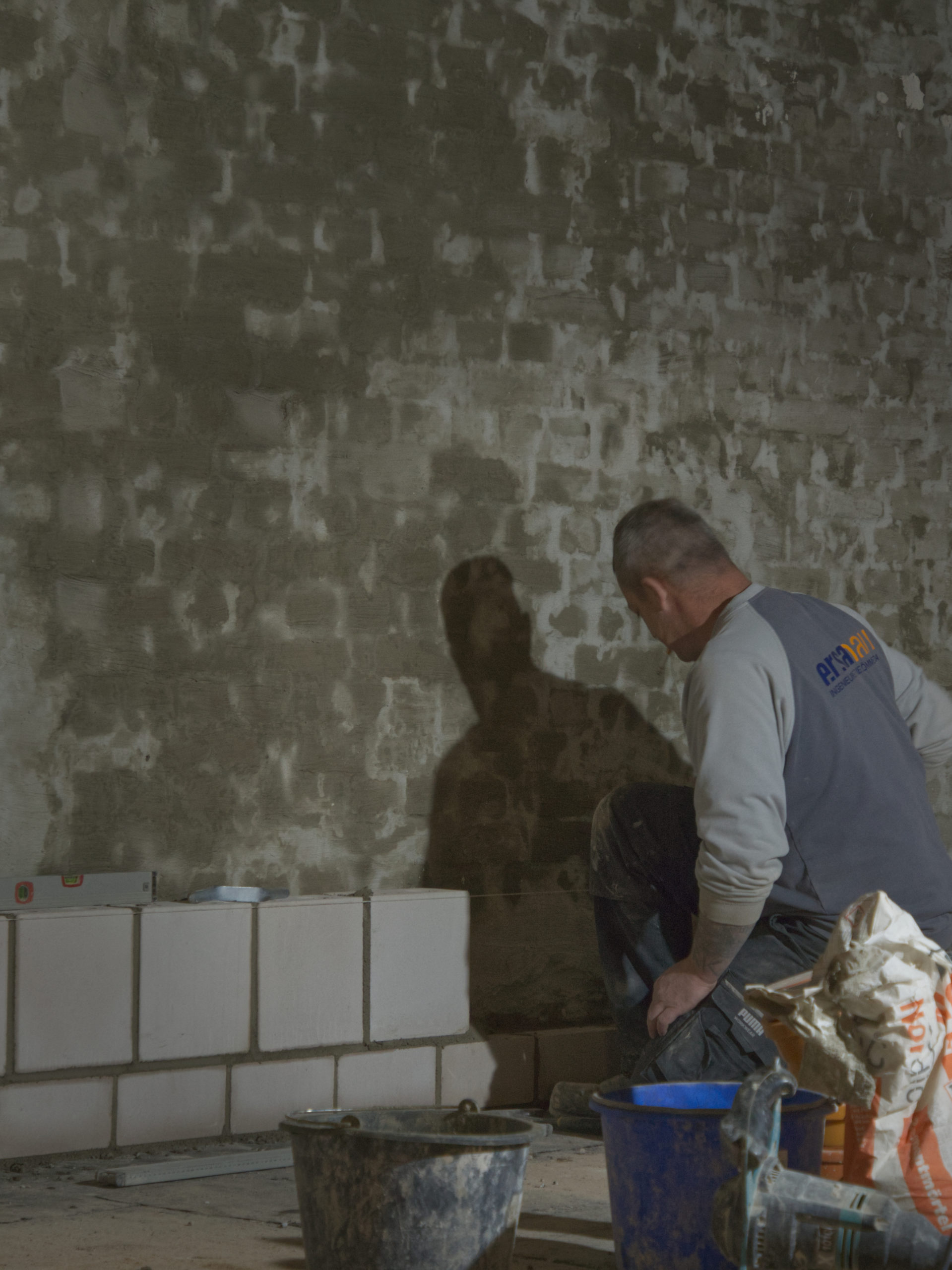

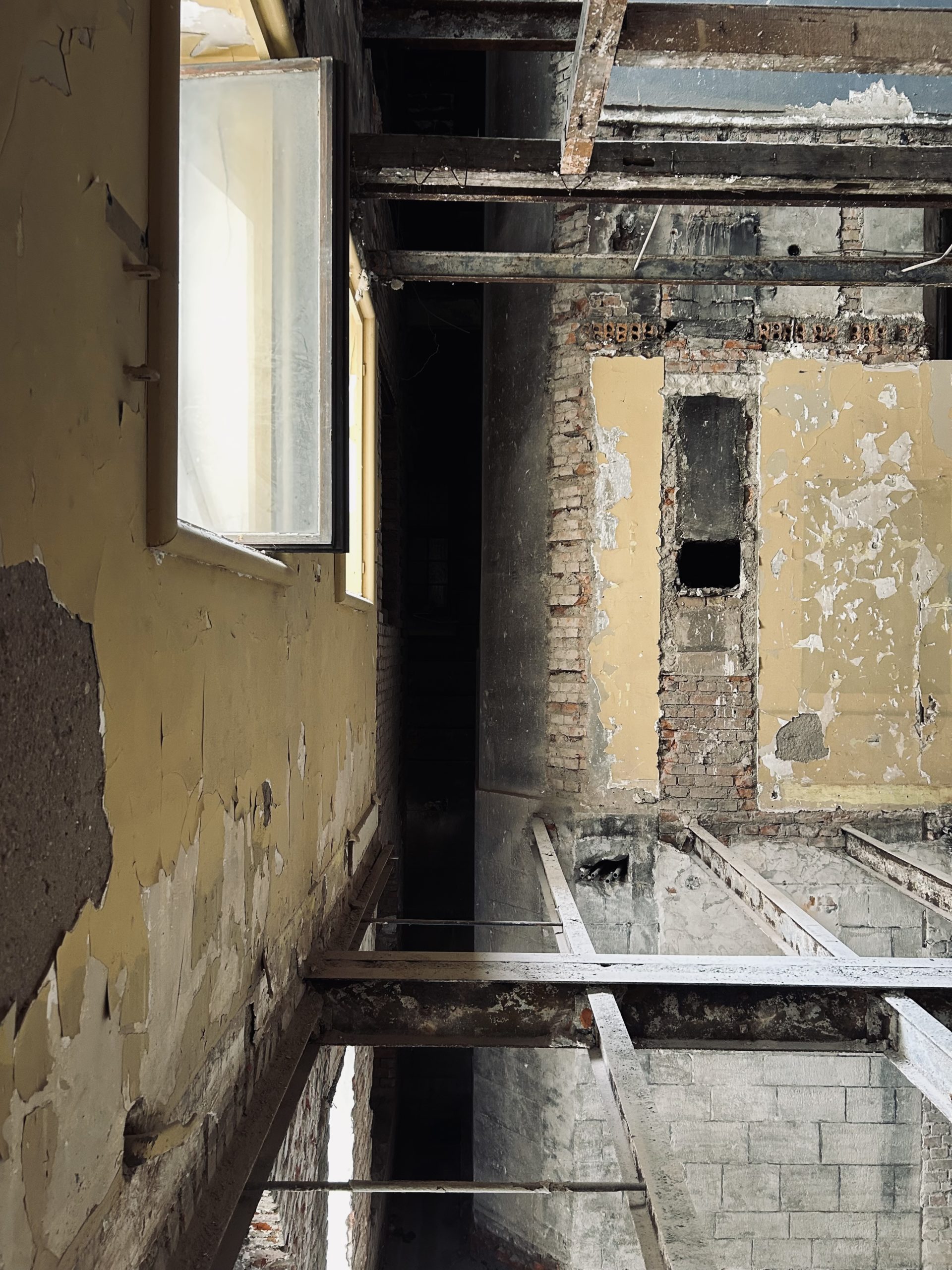

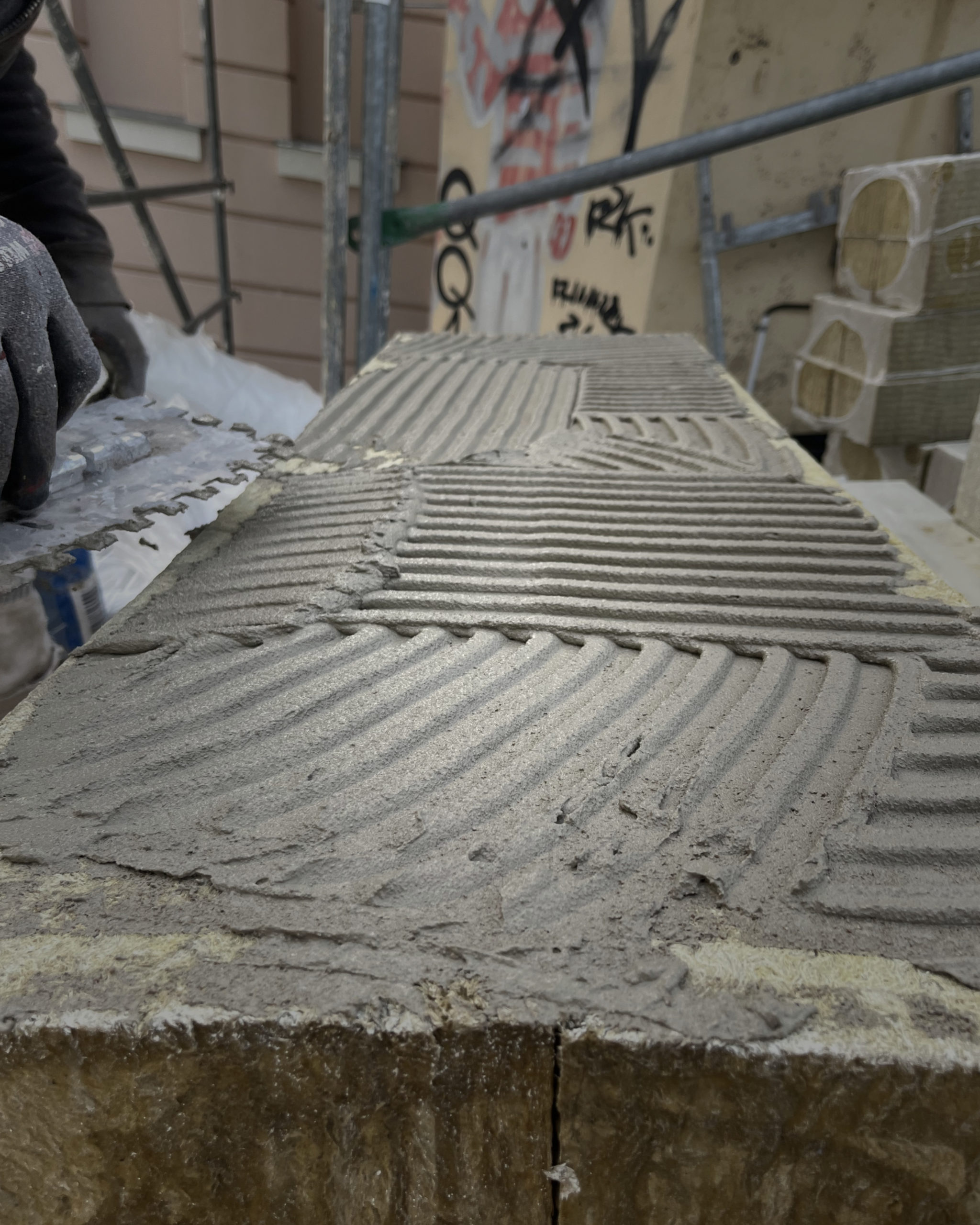

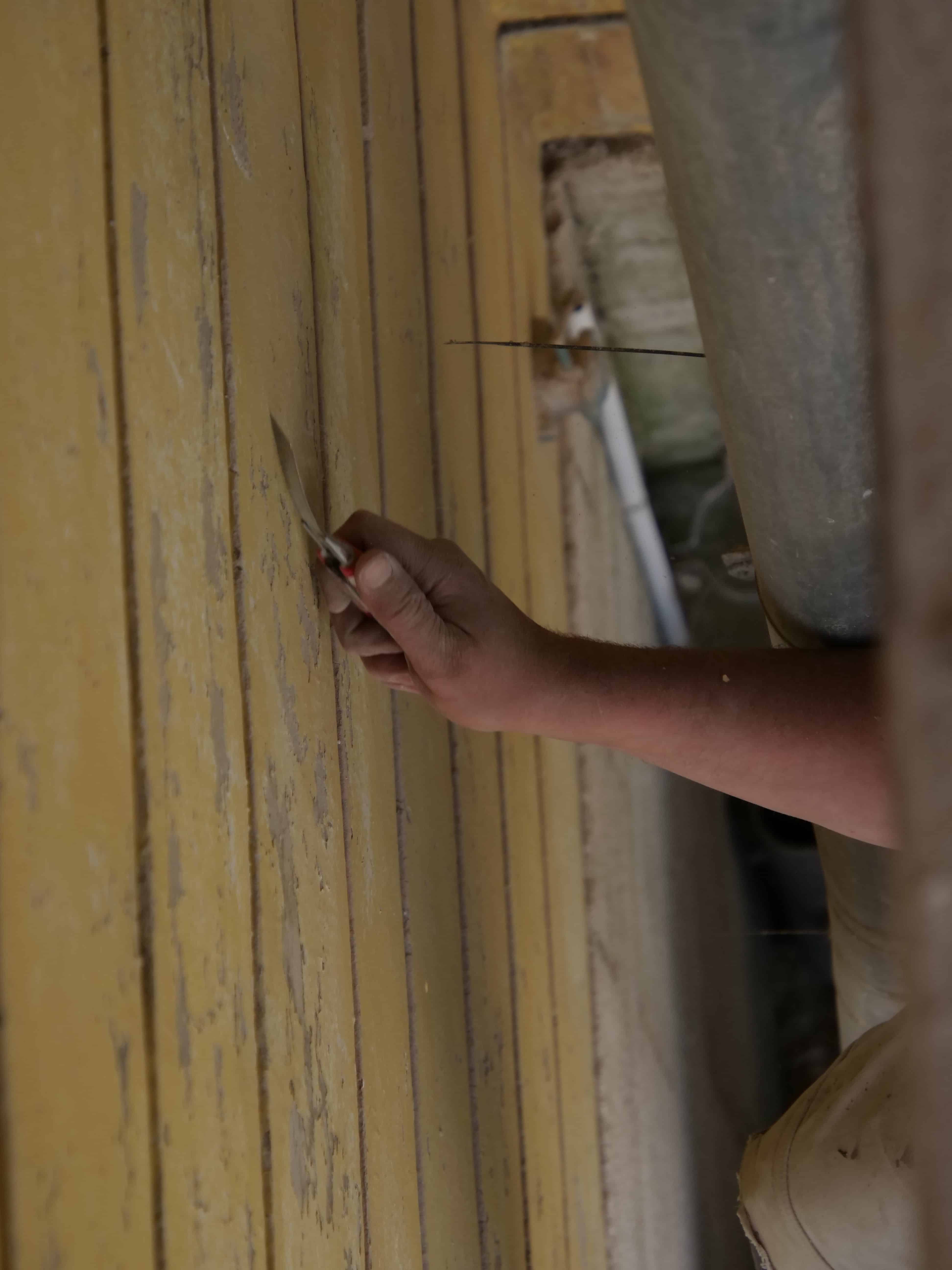

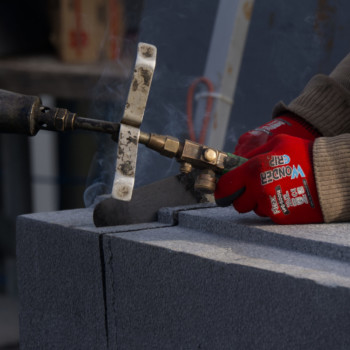

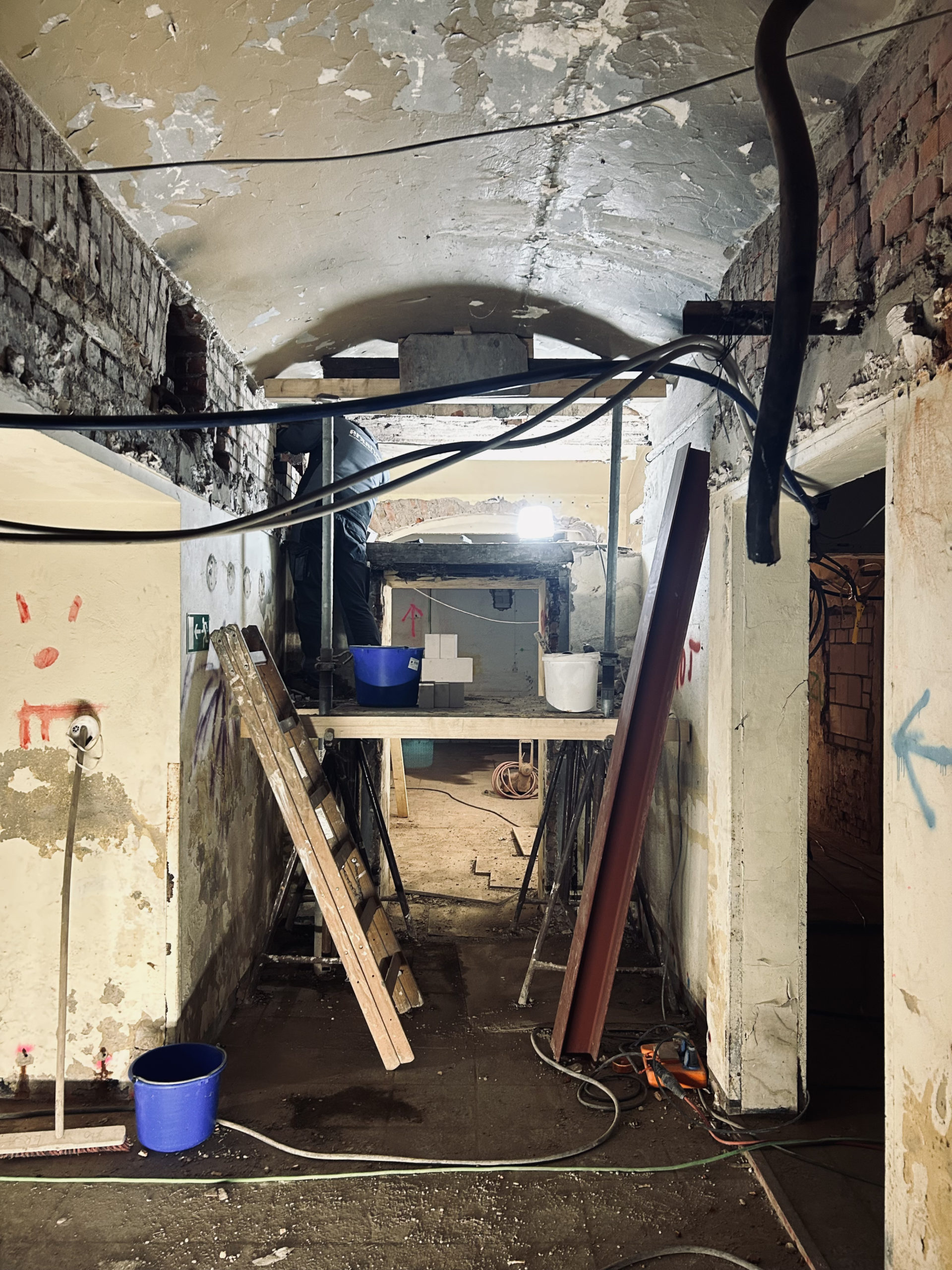

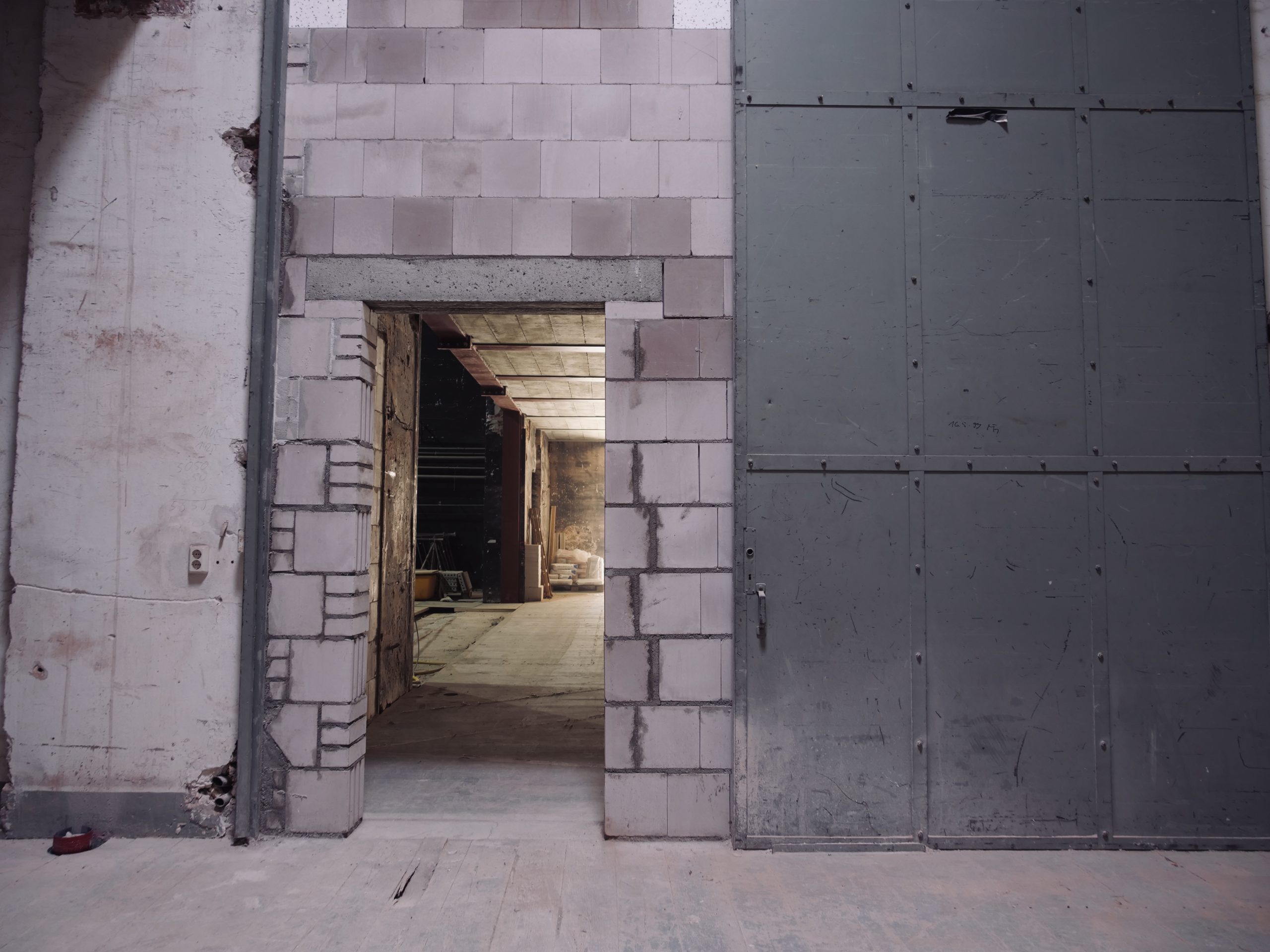

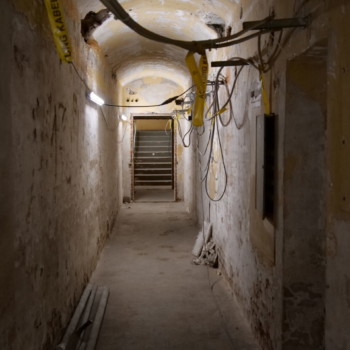

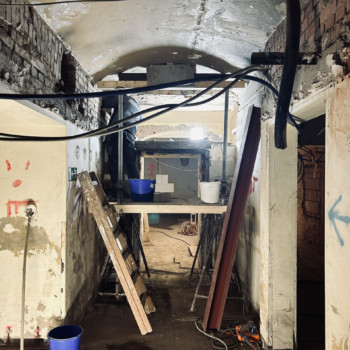

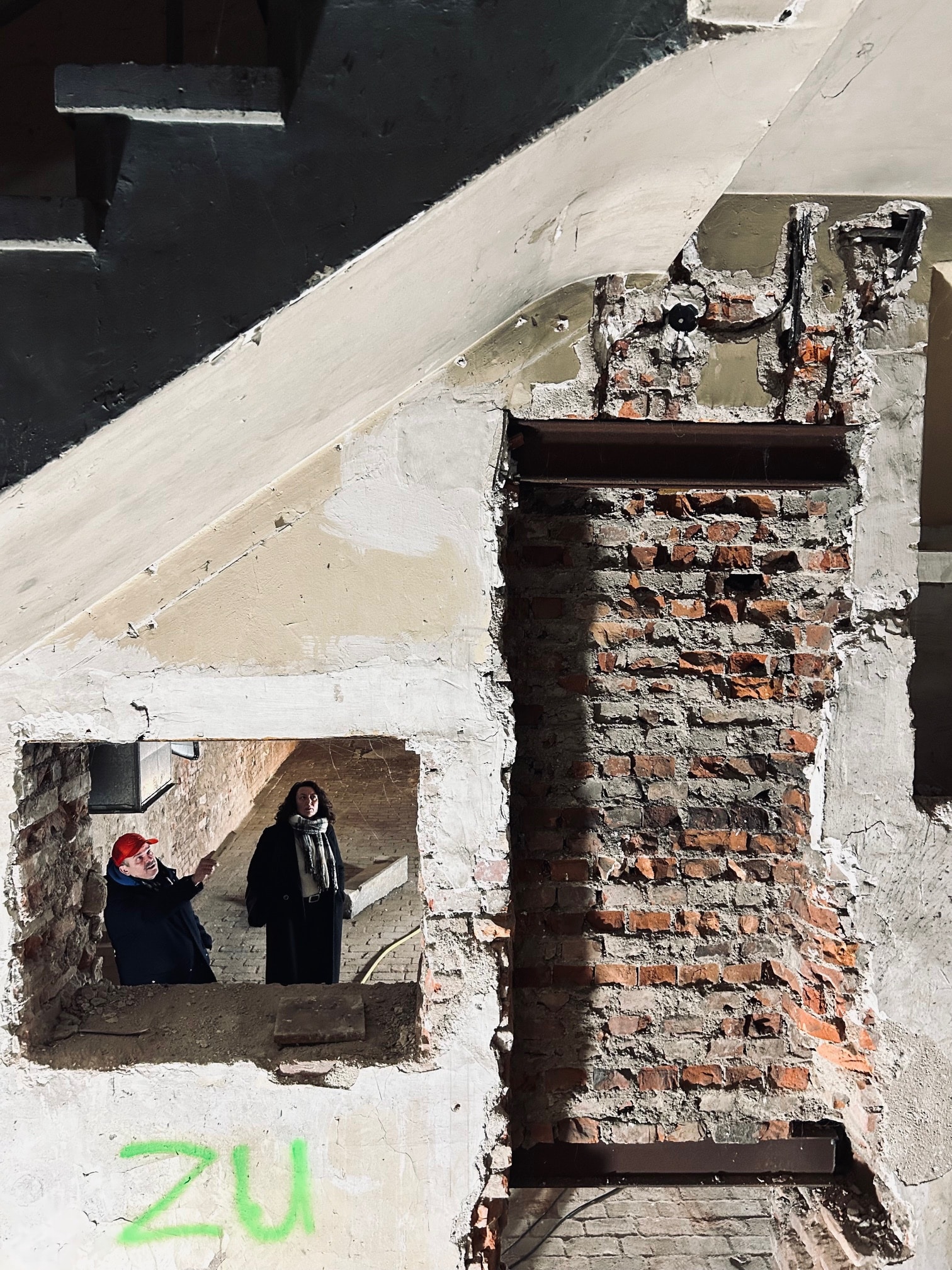

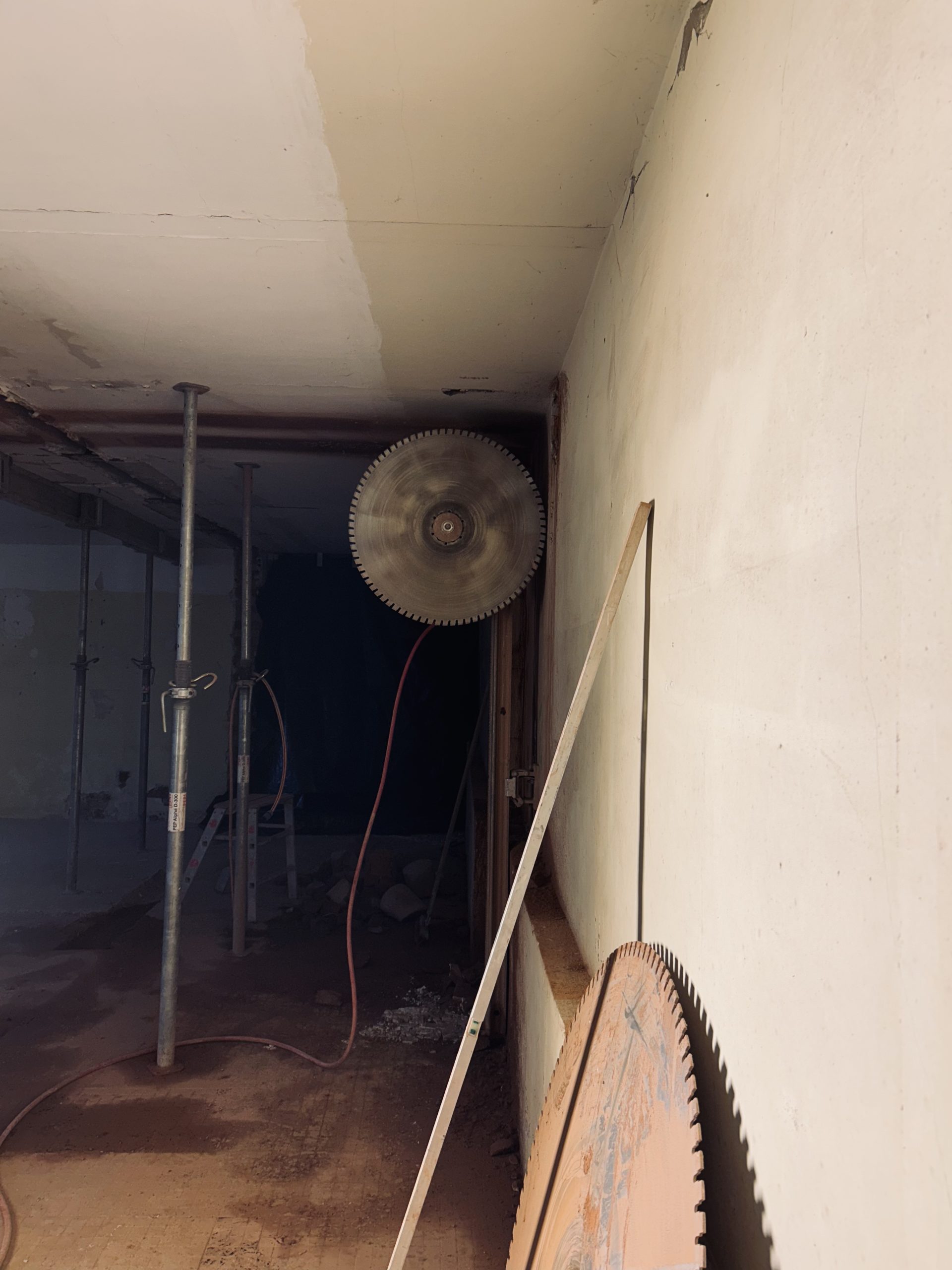

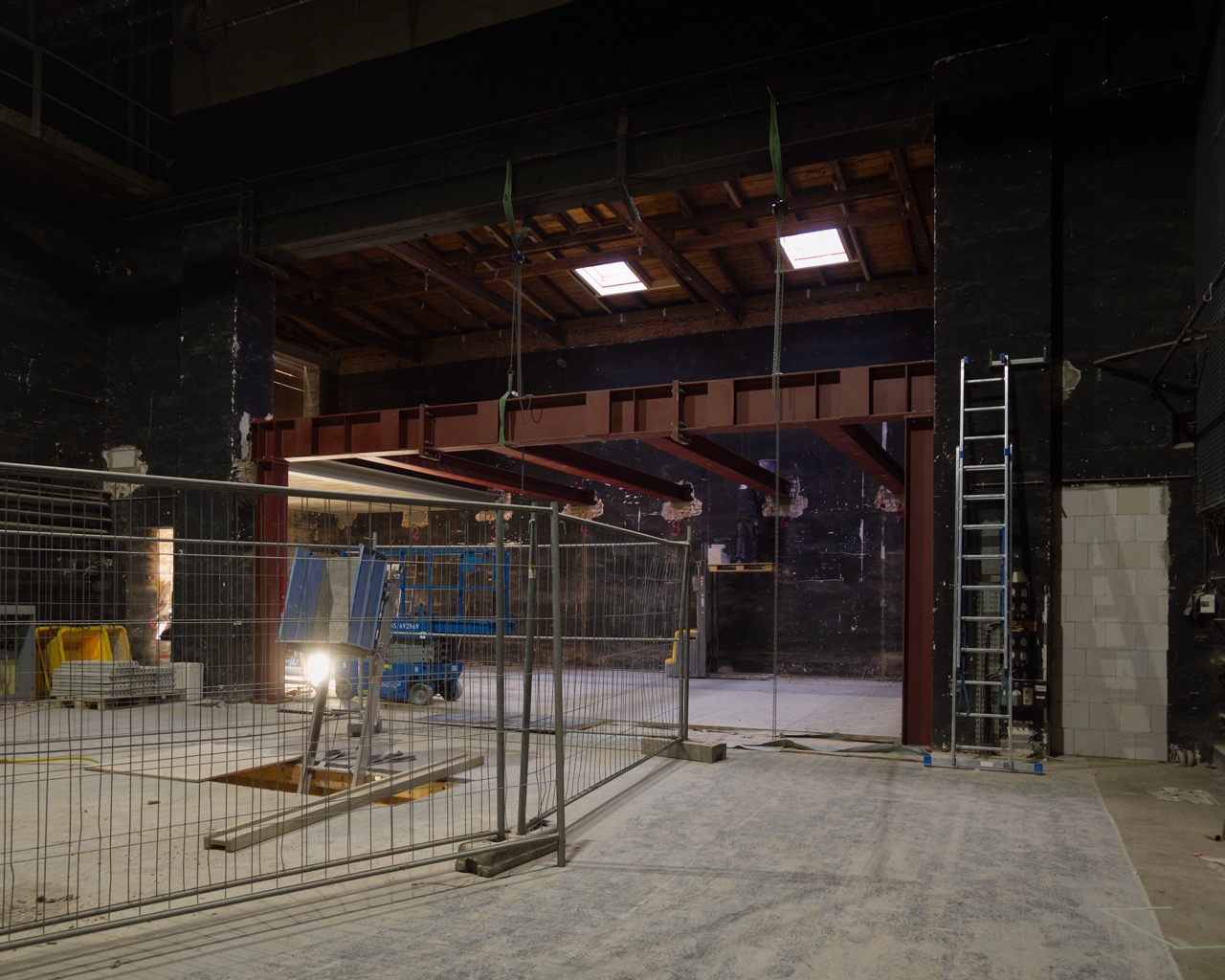

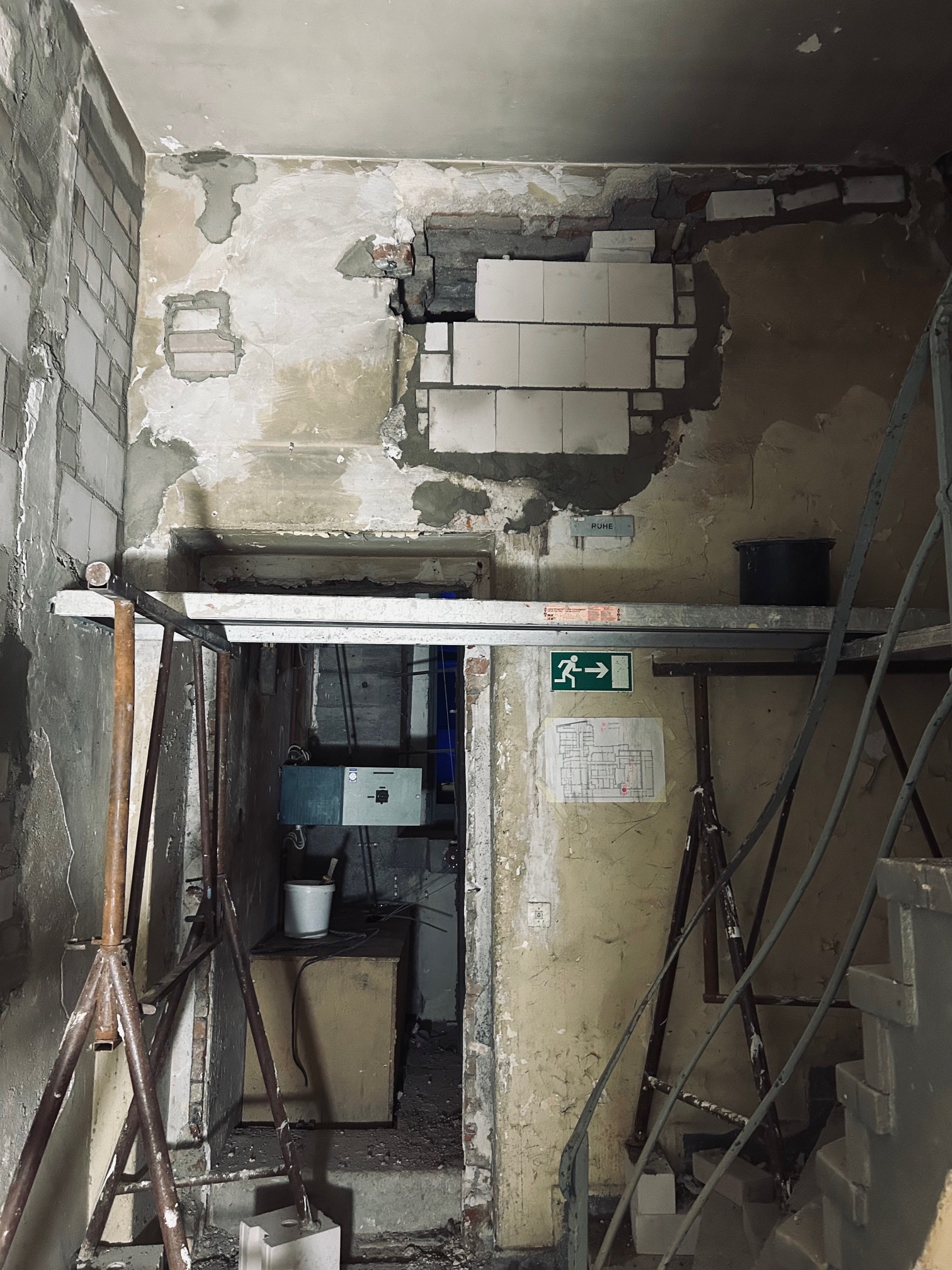

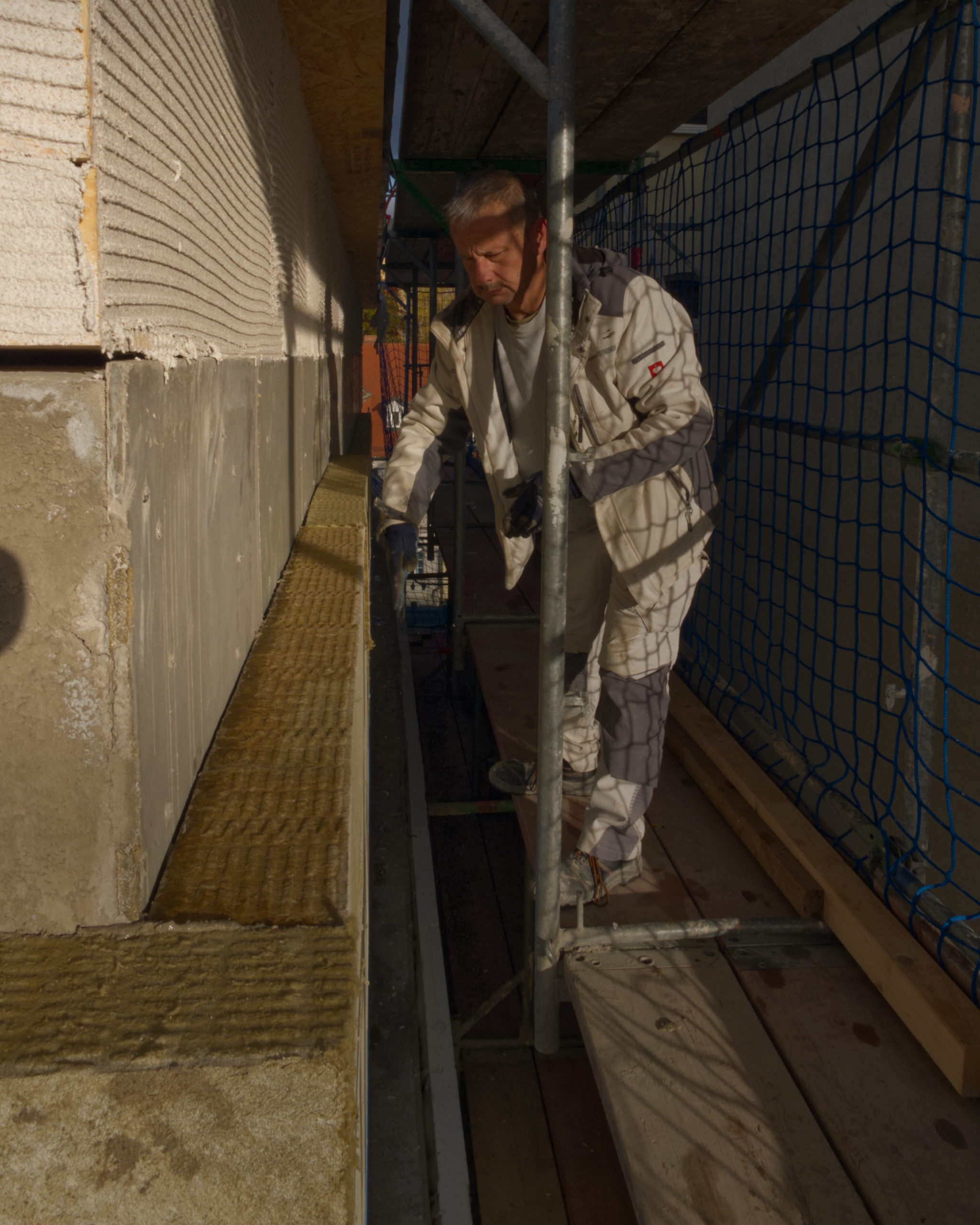

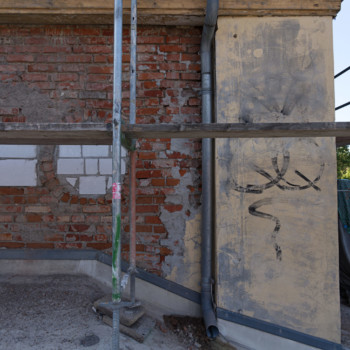

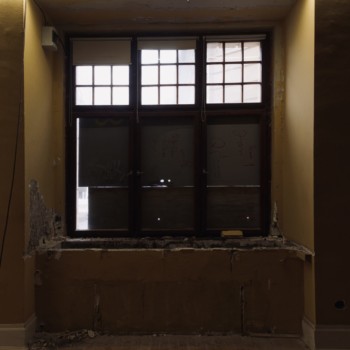

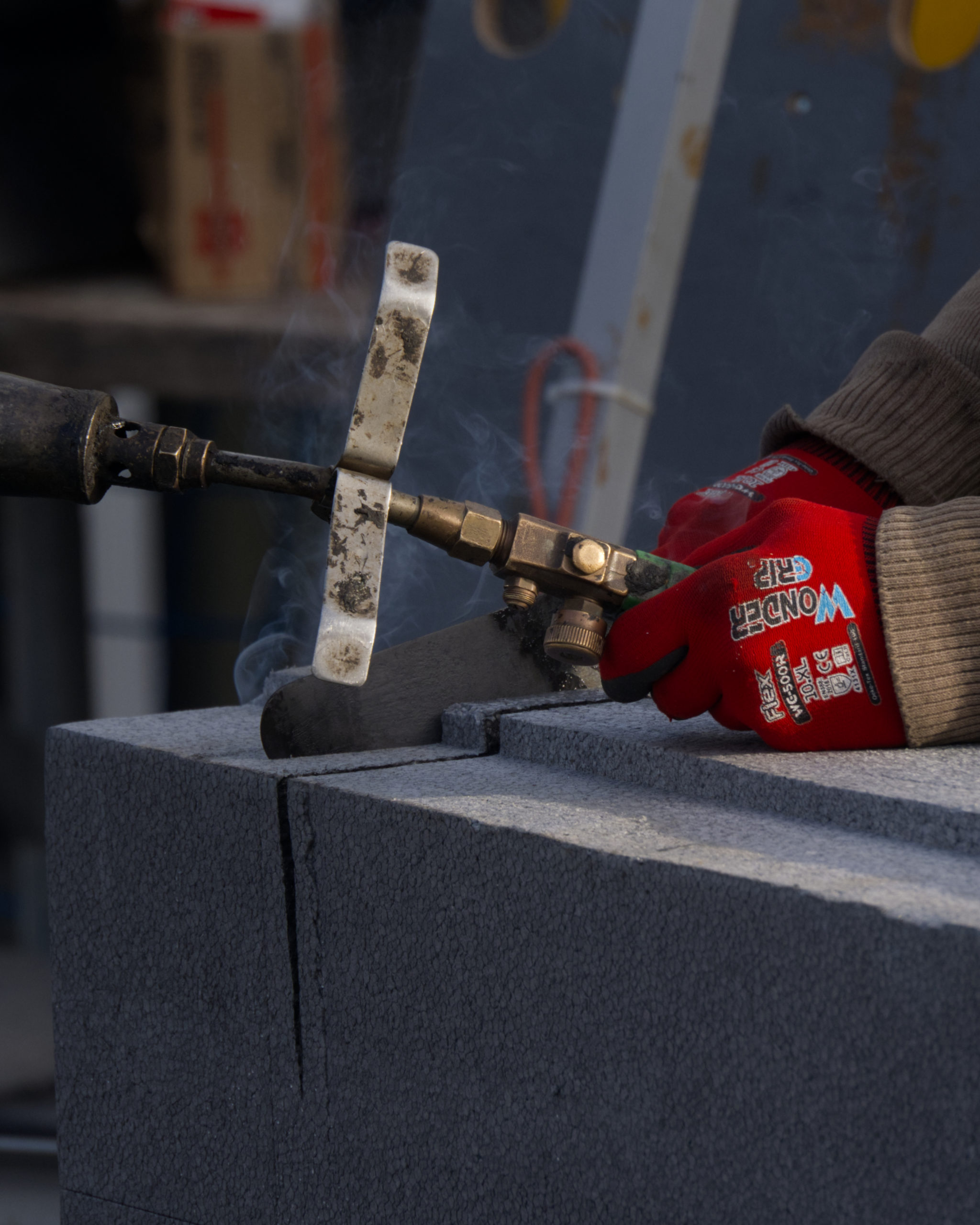

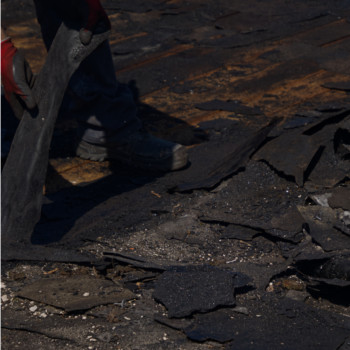

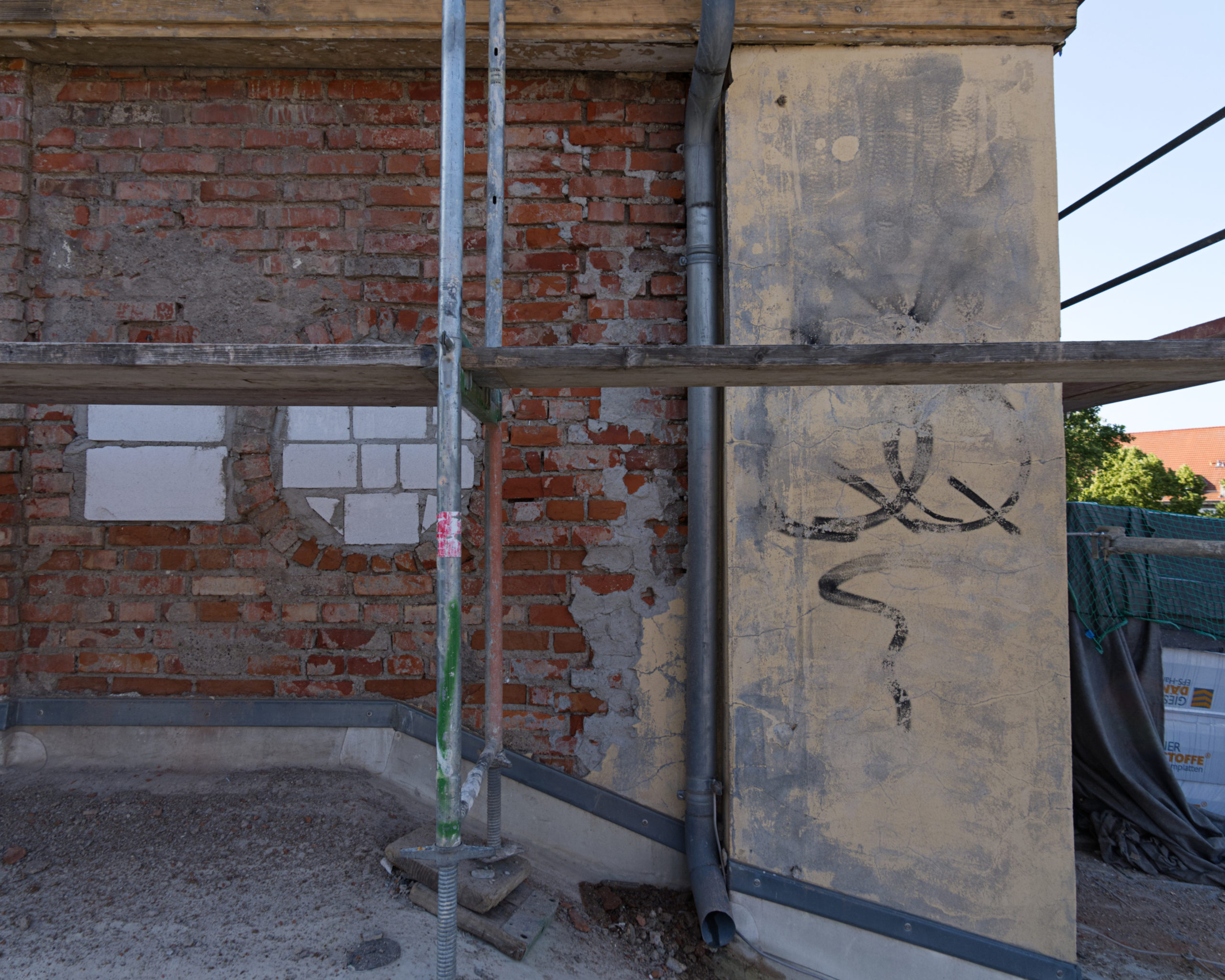

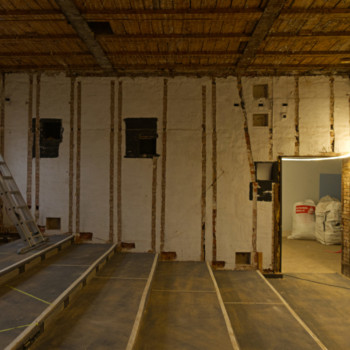

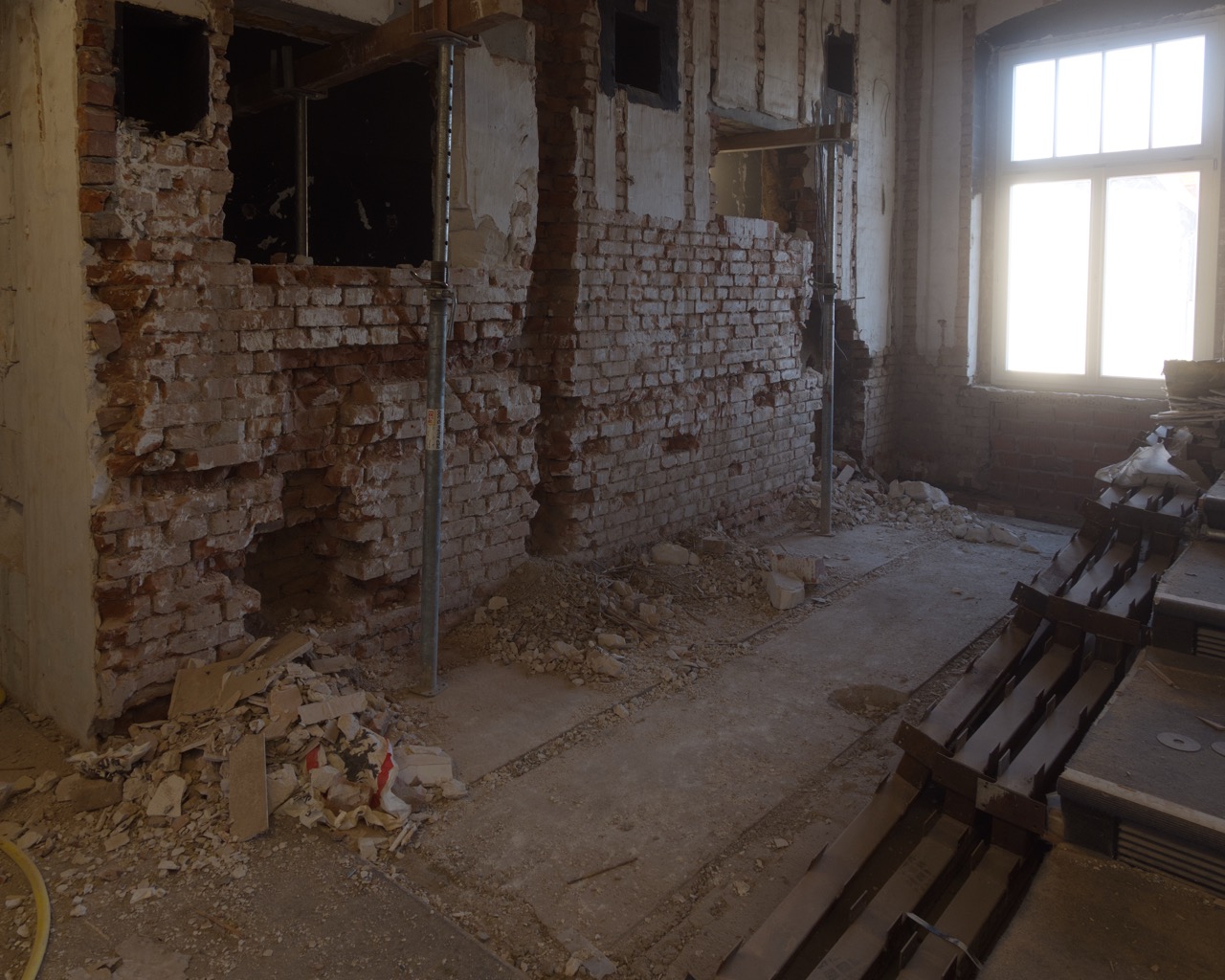

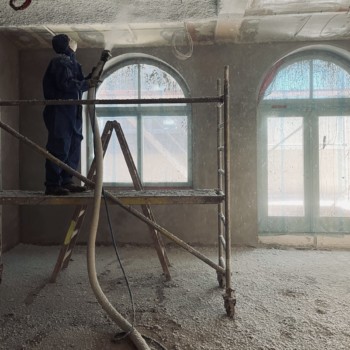

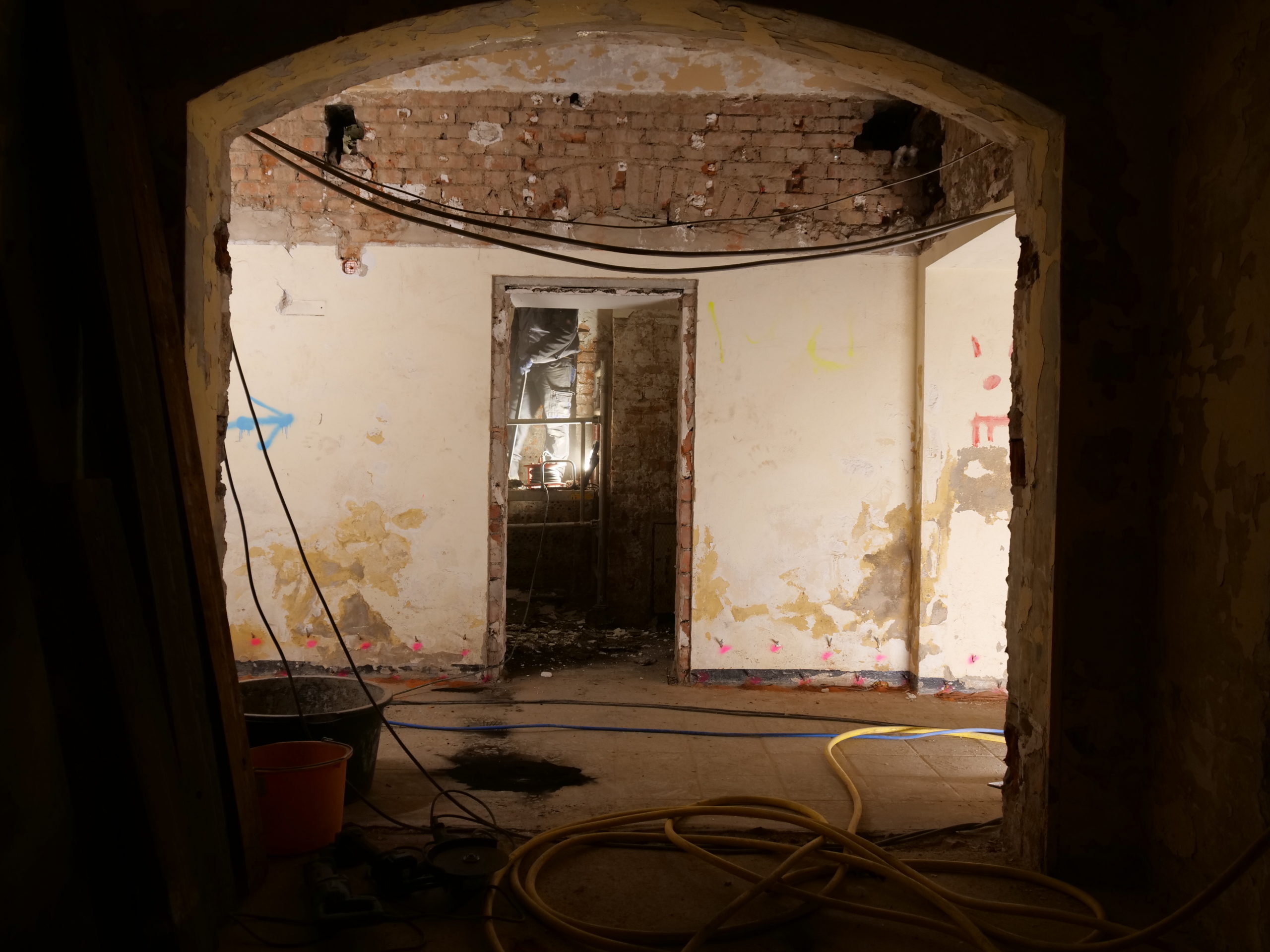

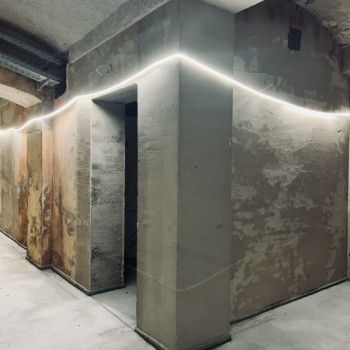

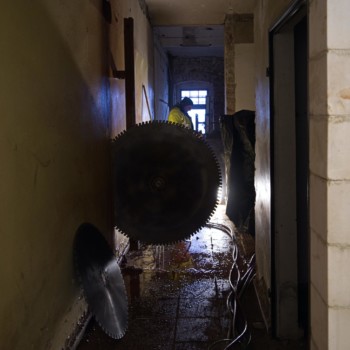

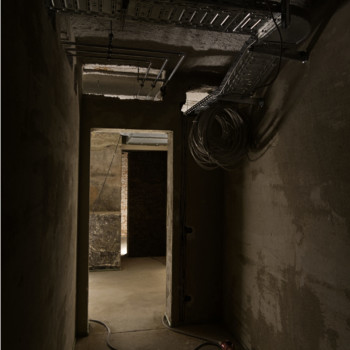

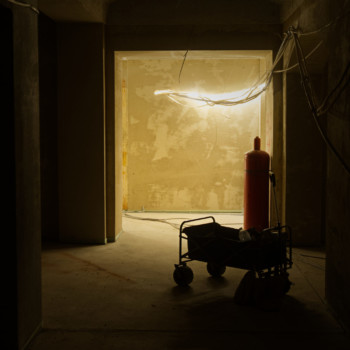

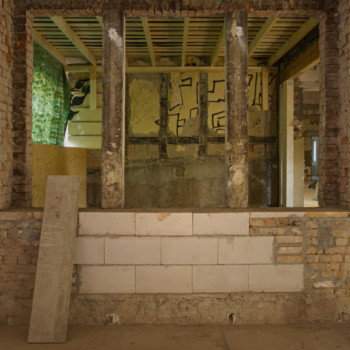

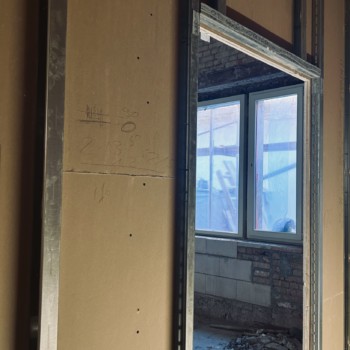

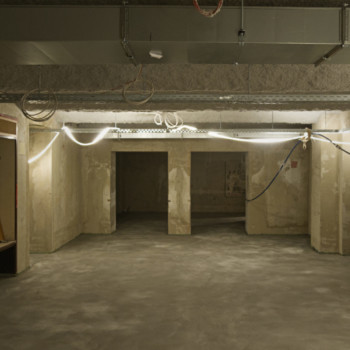

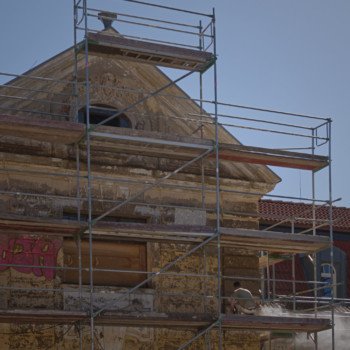

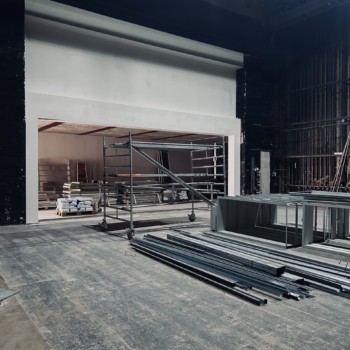

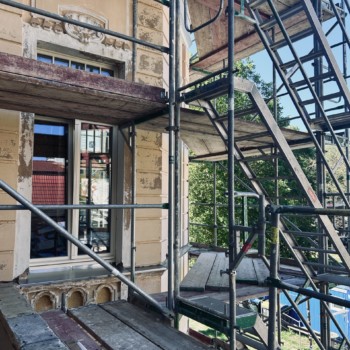

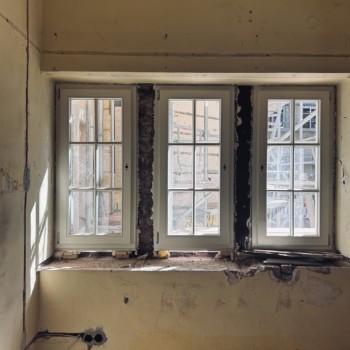

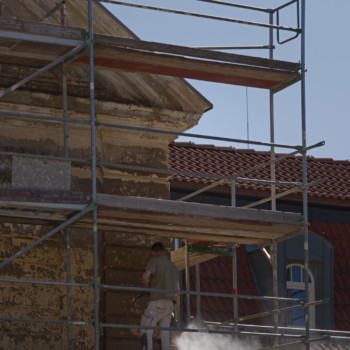

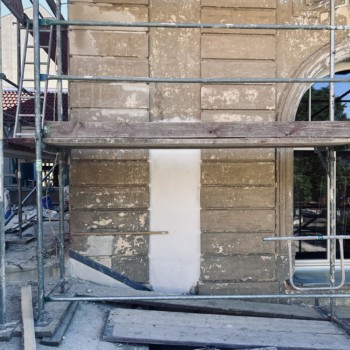

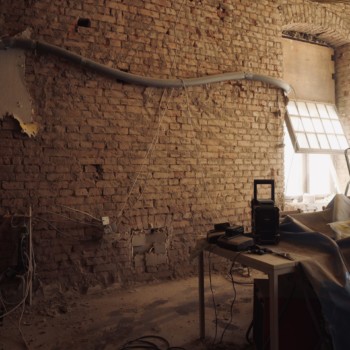

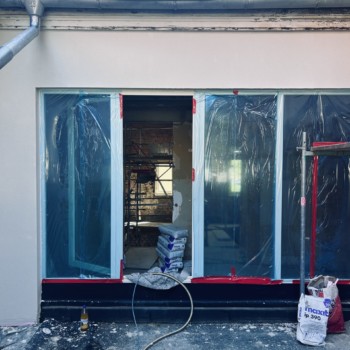

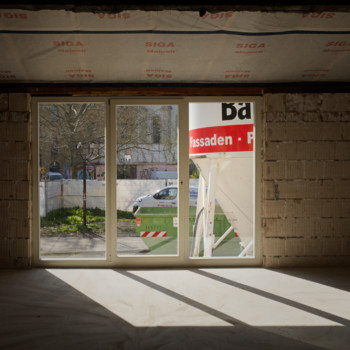

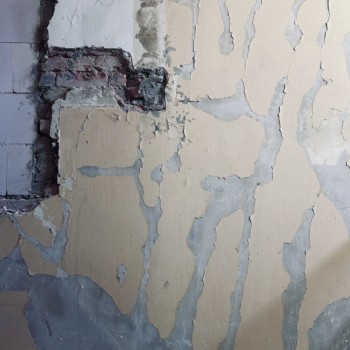

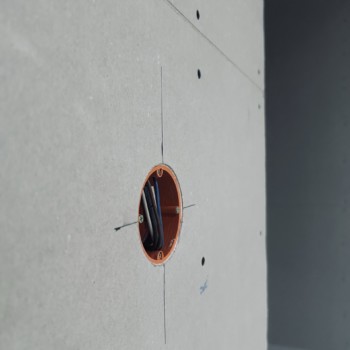

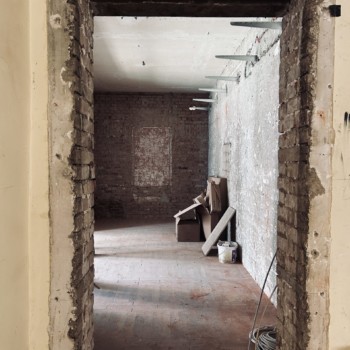

Die Abbruchfirma BAC hat zum Jahresende bis ins neue Jahr weiterhin Raum geschaffen, sodass im Untergeschoss Platz für Neues entstanden ist. Platz für Neues und Platz für die Rohbaufirma ERSA-Bau. Der Baustart der Rohbauarbeiten hat am 06.01.2025 begonnen. Alte Durchbrüche werden nun verschlossen, neue Durchbrüche für neue Raumzuschnitte entstehen. Derzeit werden im Untergeschoss Ausmauerungsarbeiten an Nischen und ehemaligen Fensteröffnungen durchgeführt. An der Außenfassade in der Lilienstraße werden derzeit Putzarbeiten (alter Putz wird von der Fassade gelöst) von der Firma Ehrlich durchgeführt.
Dez. 2024

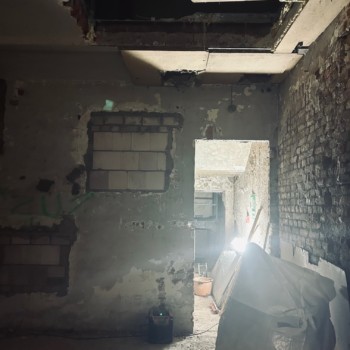

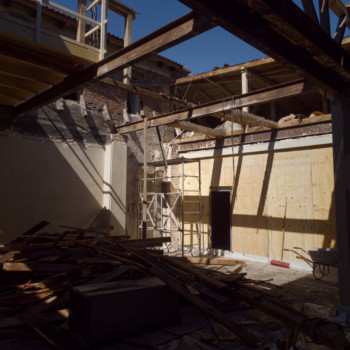

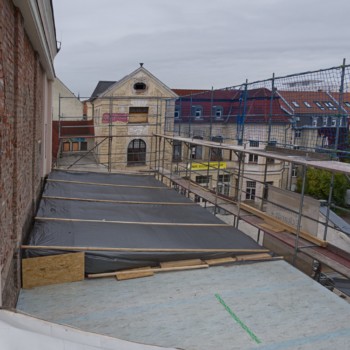

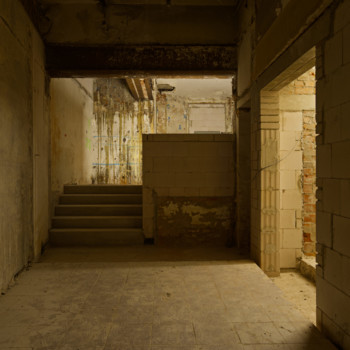

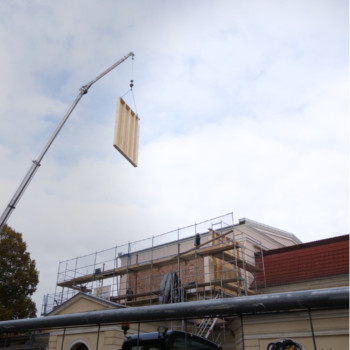

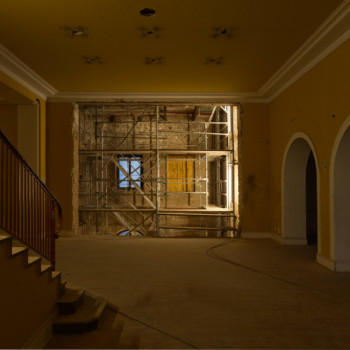

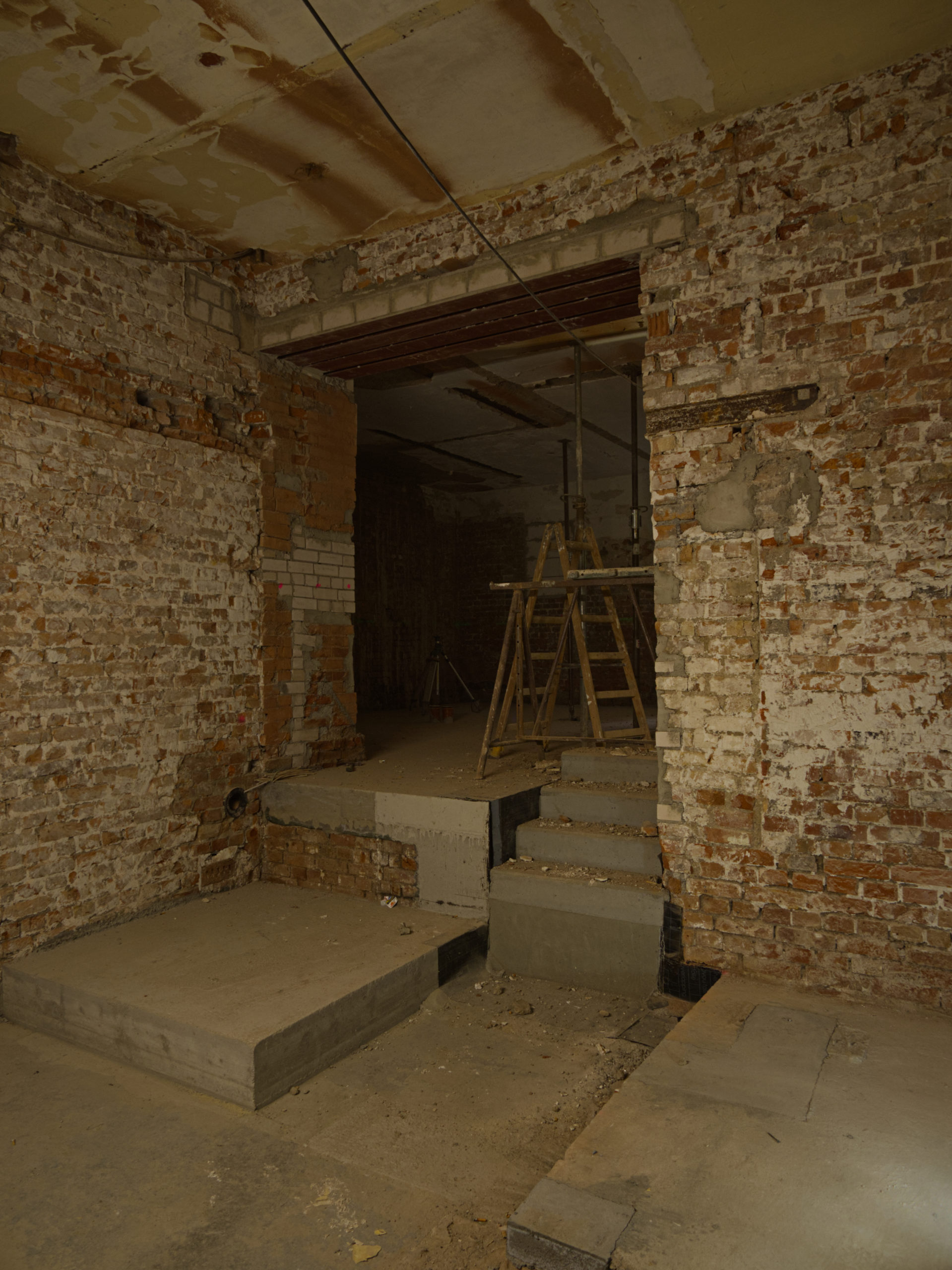

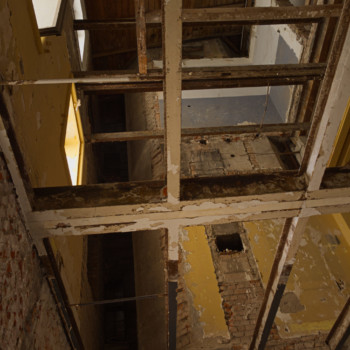

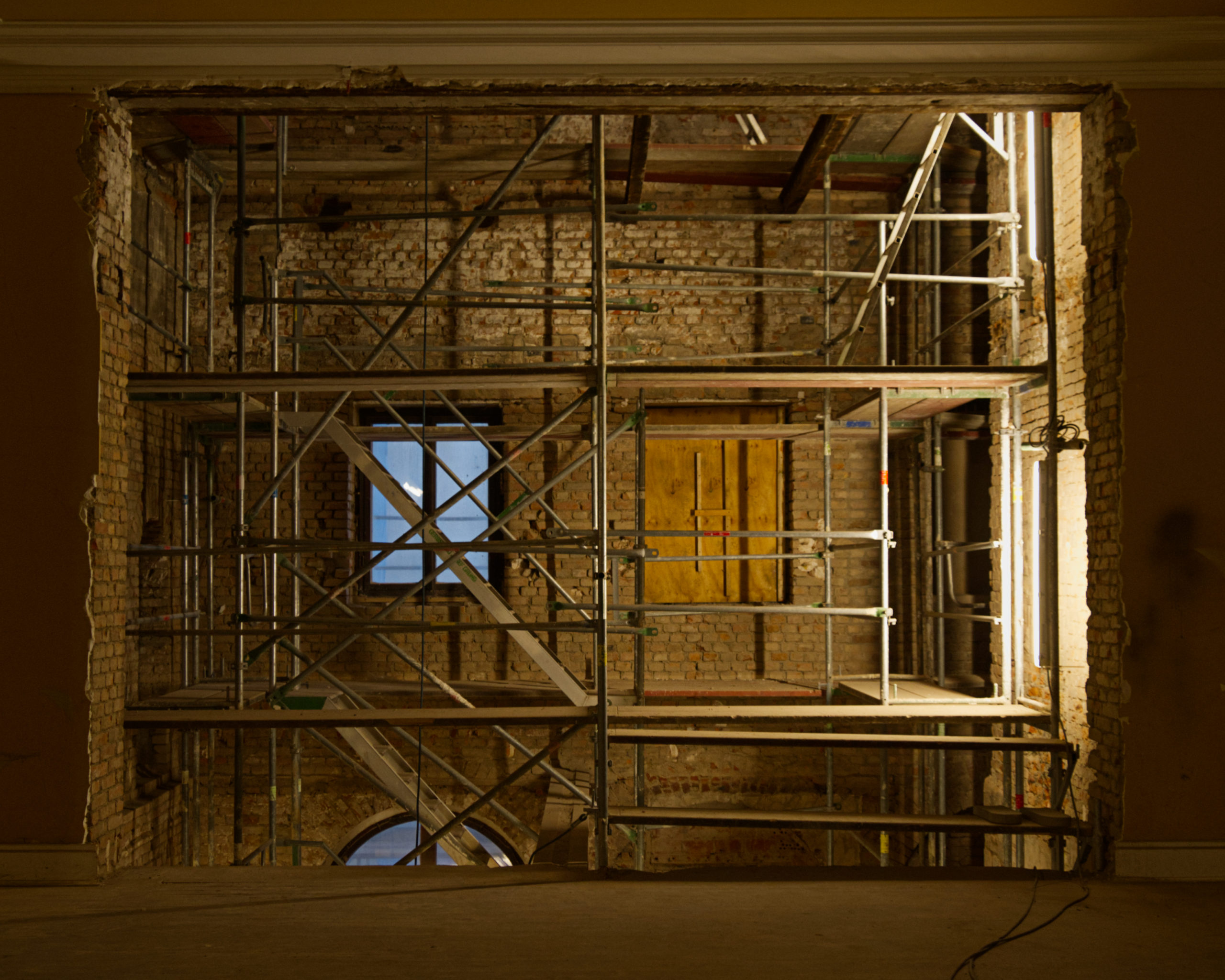

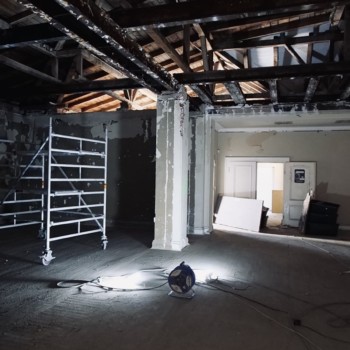

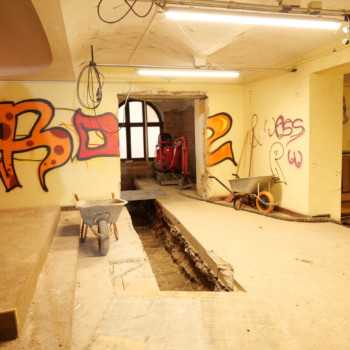

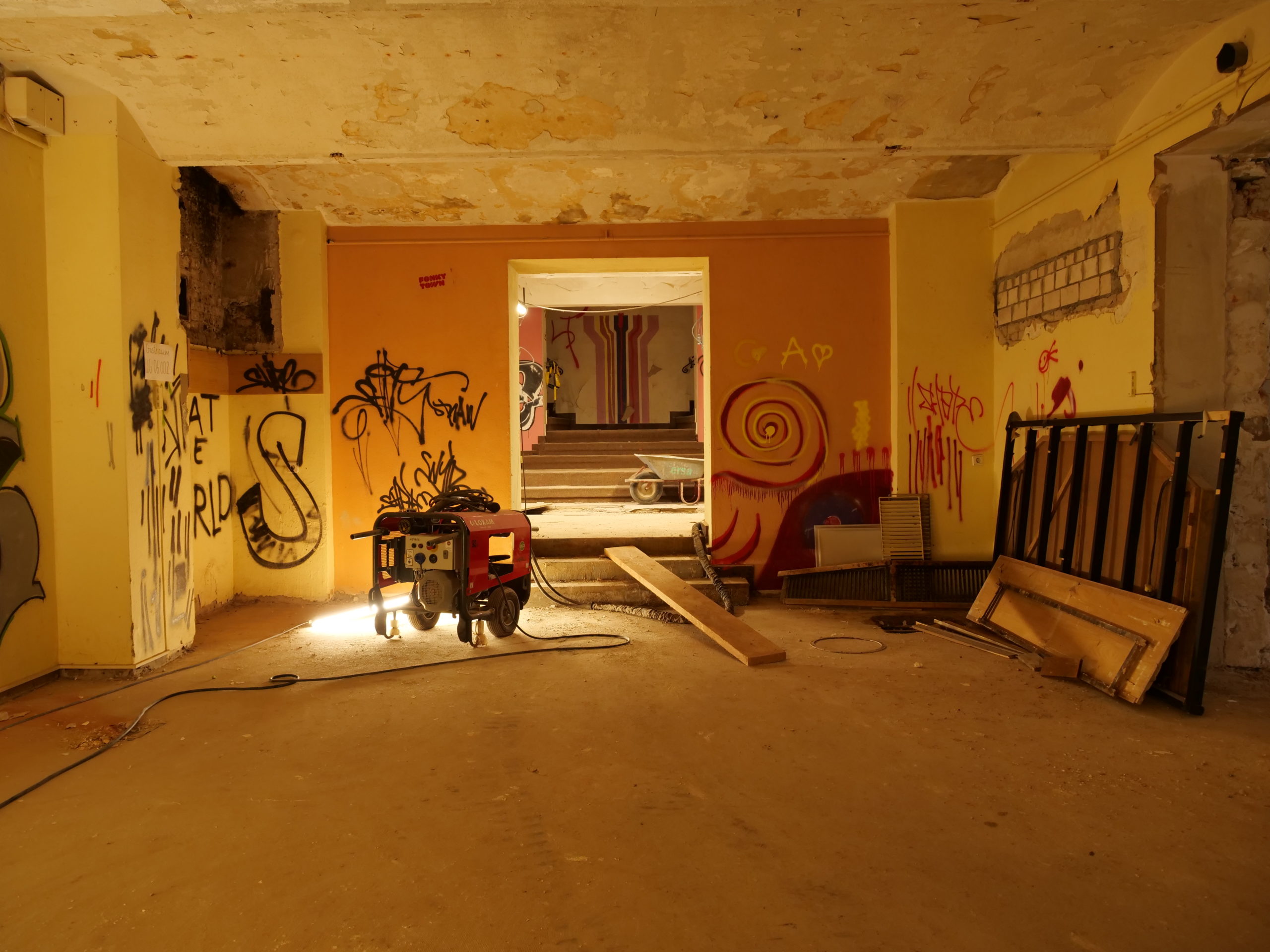

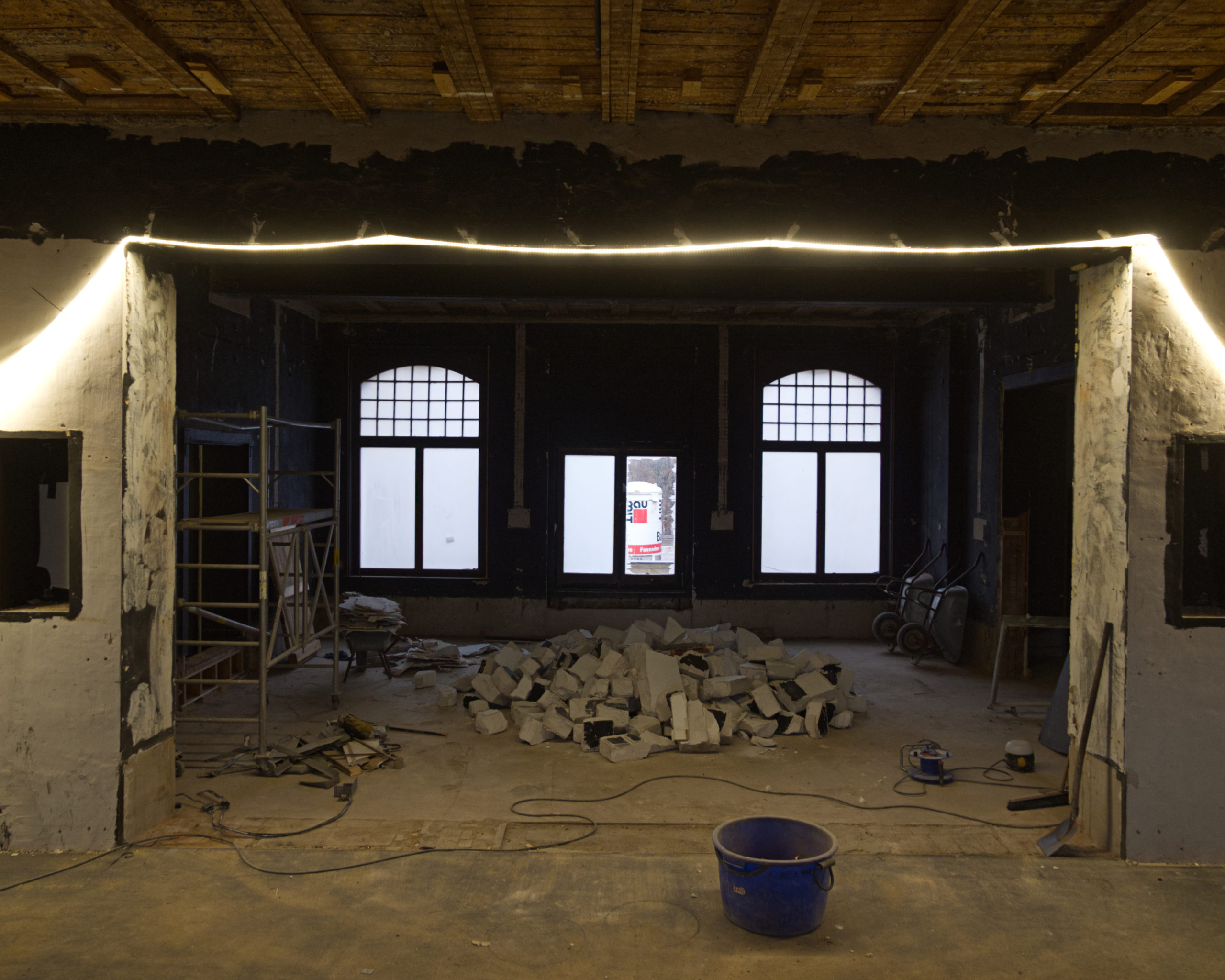

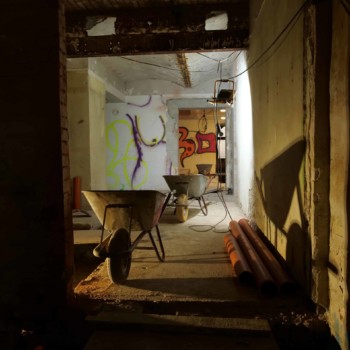

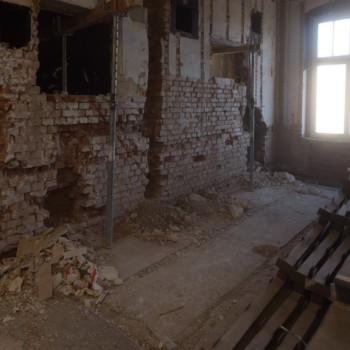

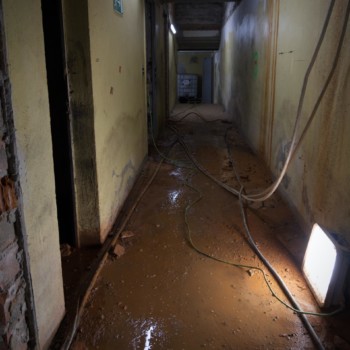

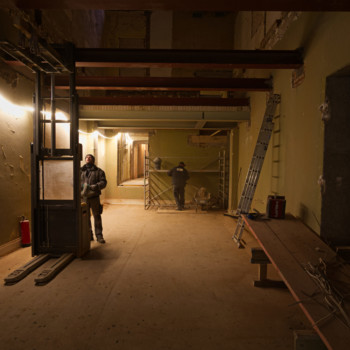

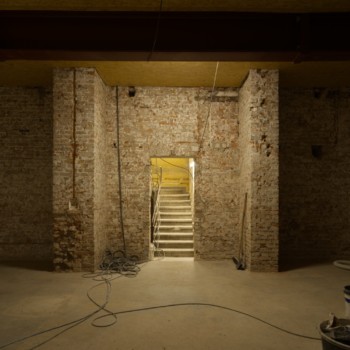

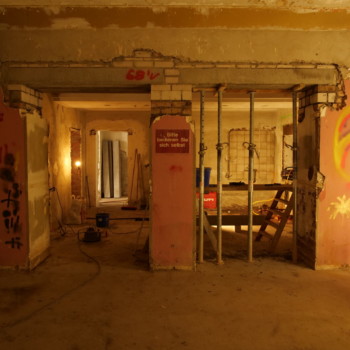

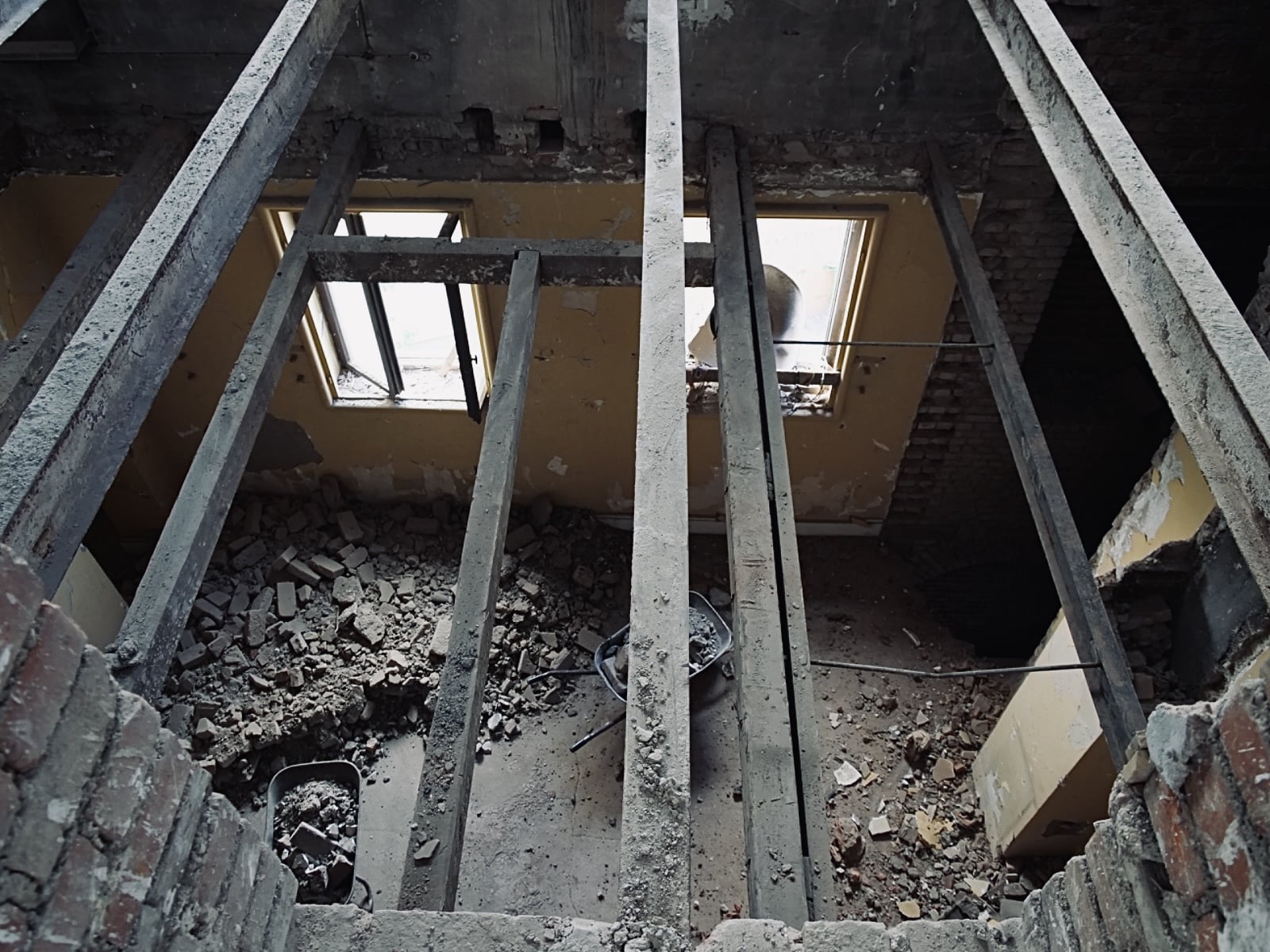

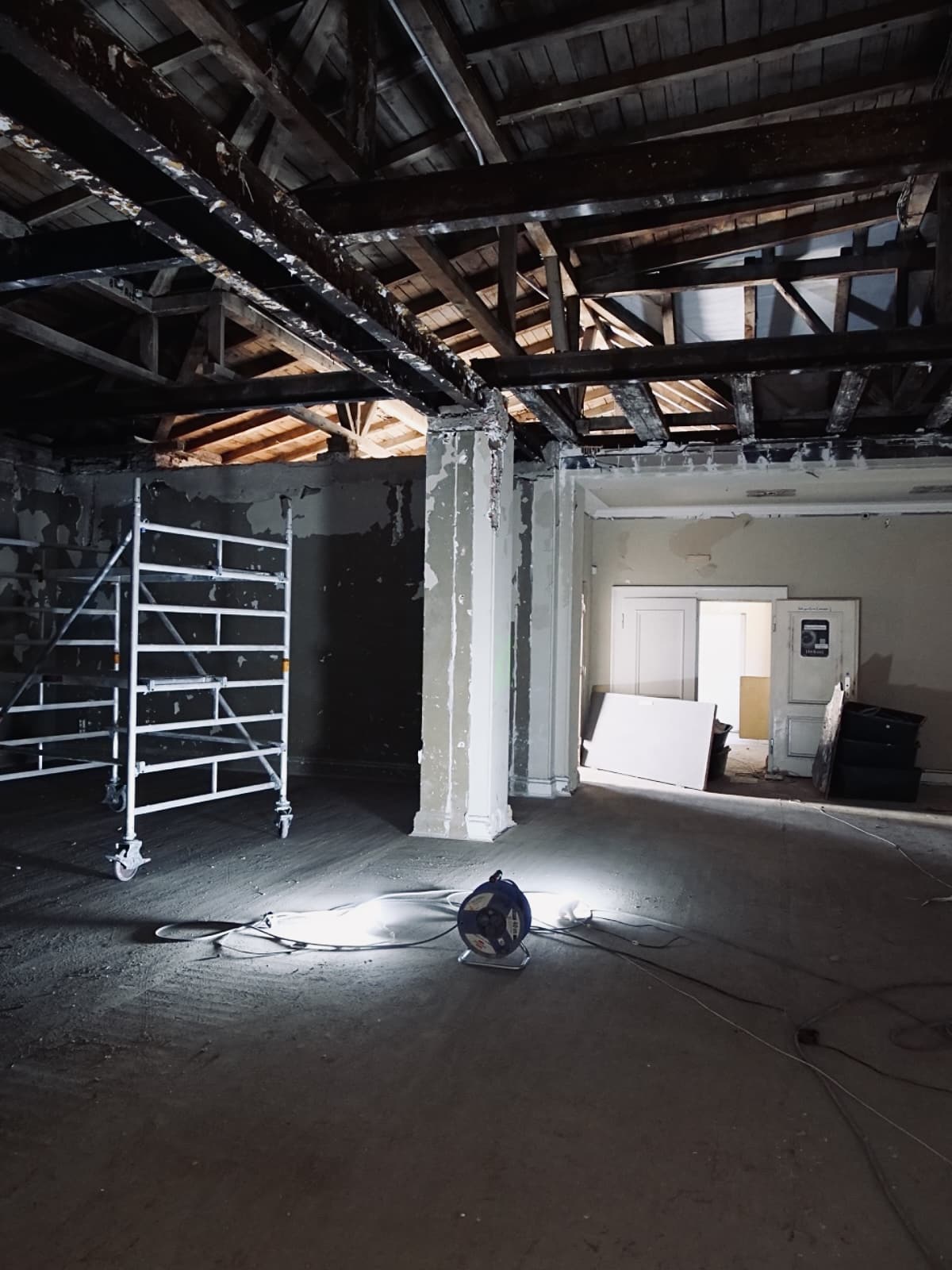

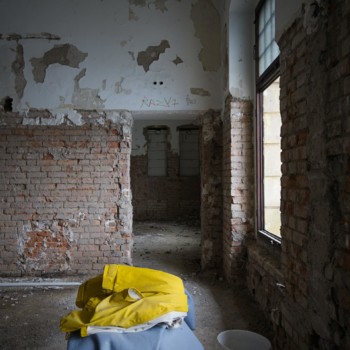

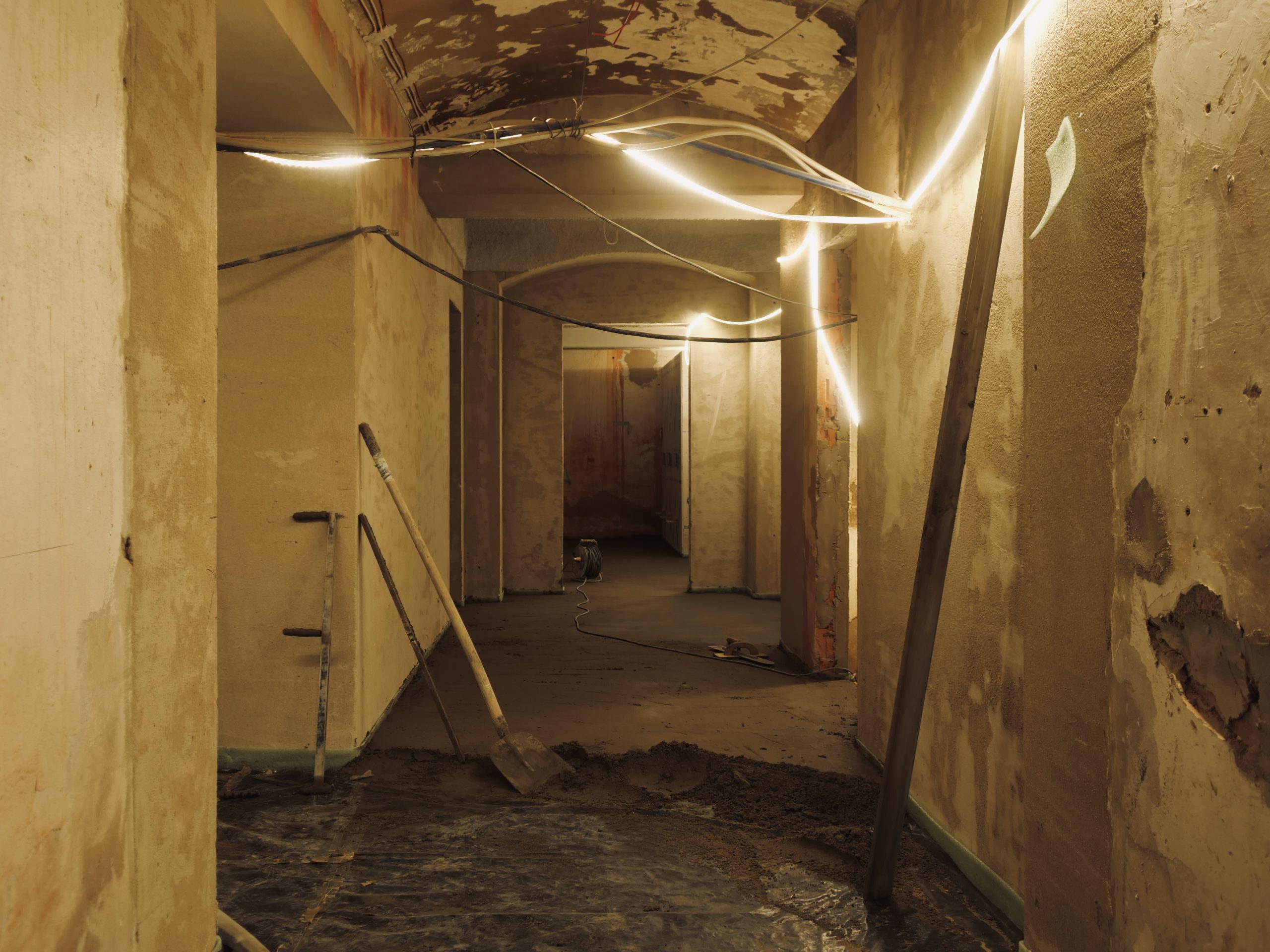

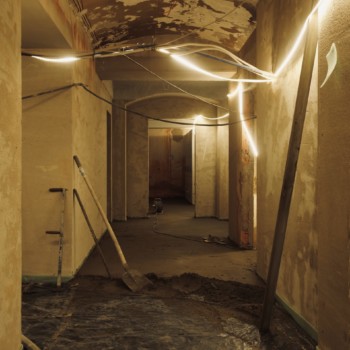

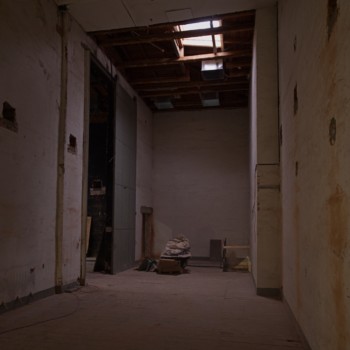

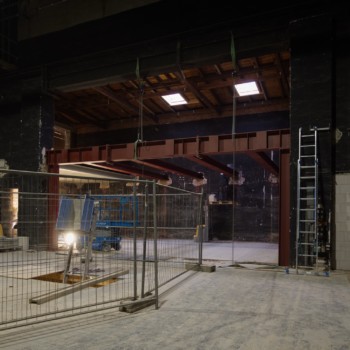

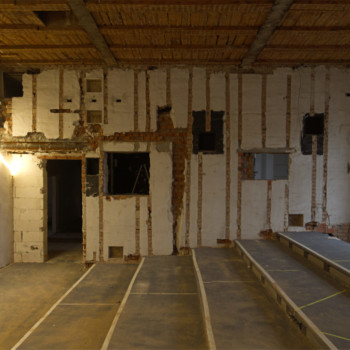

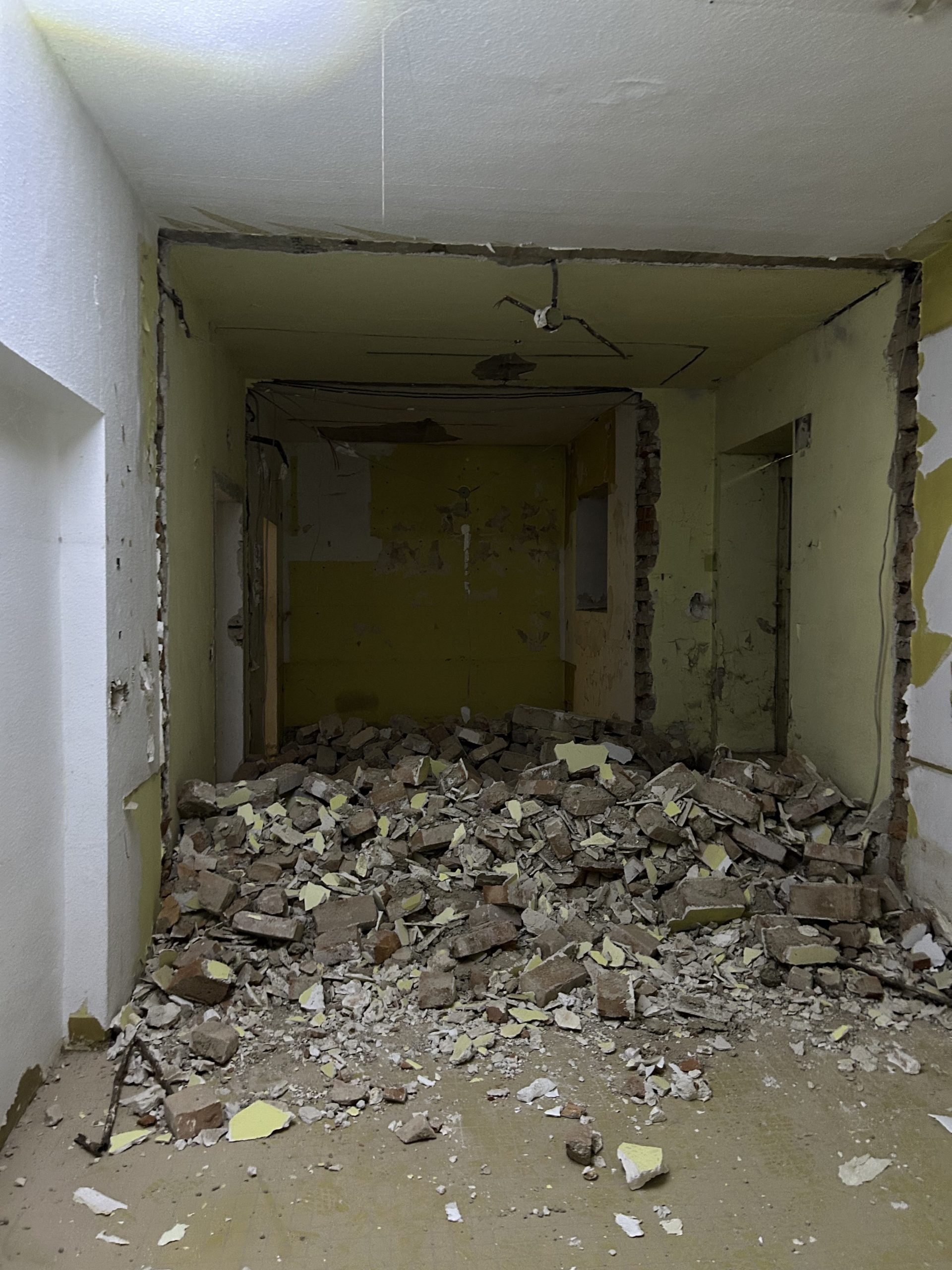

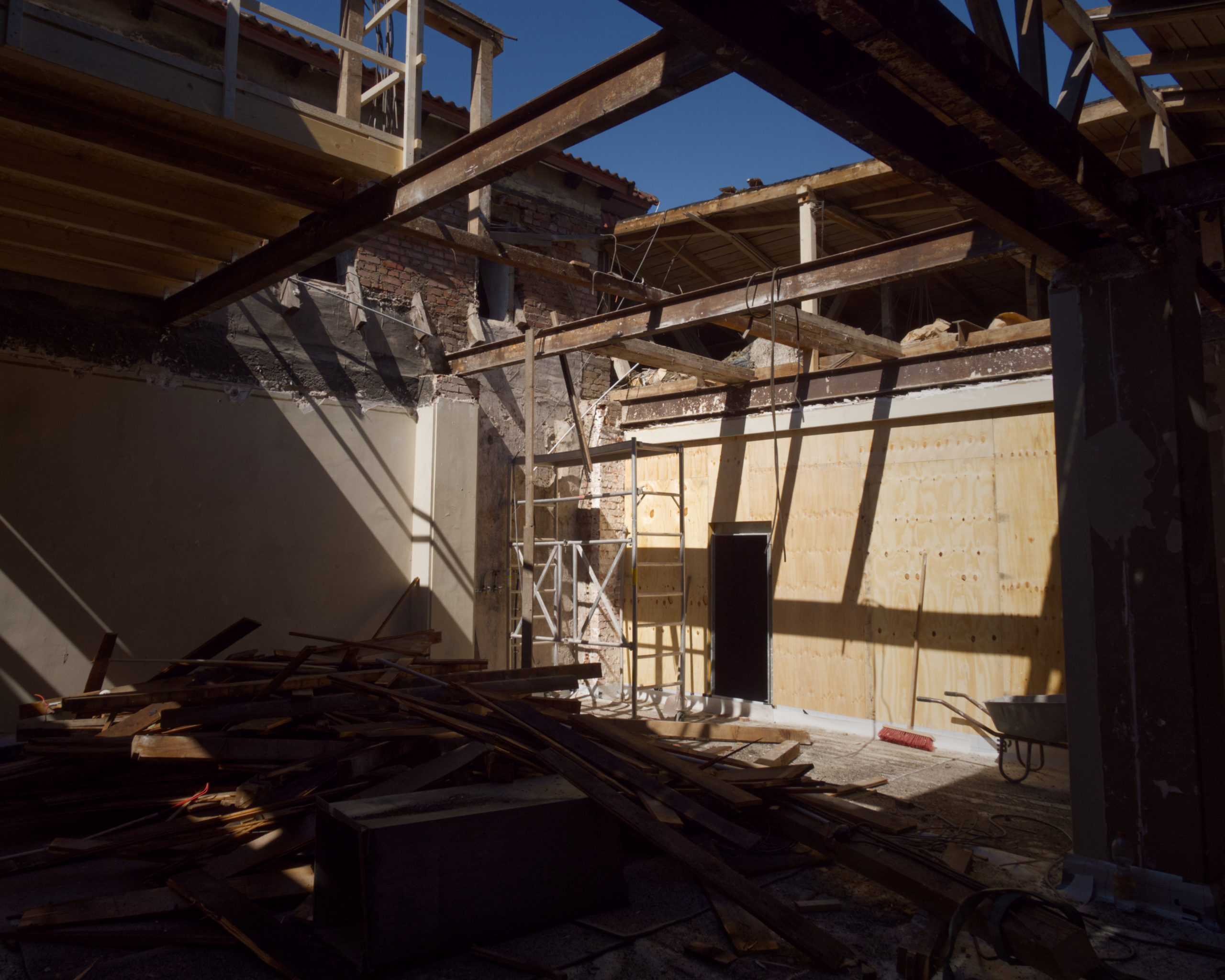

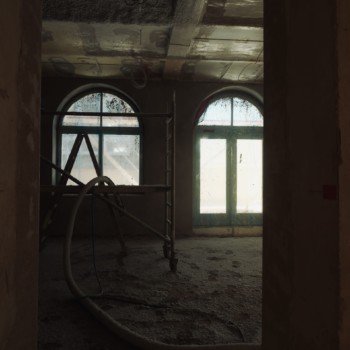

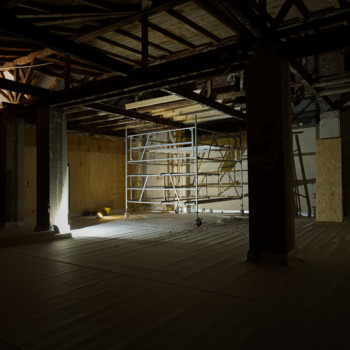

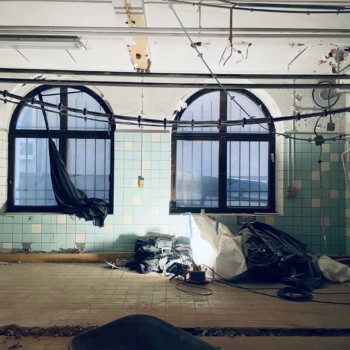

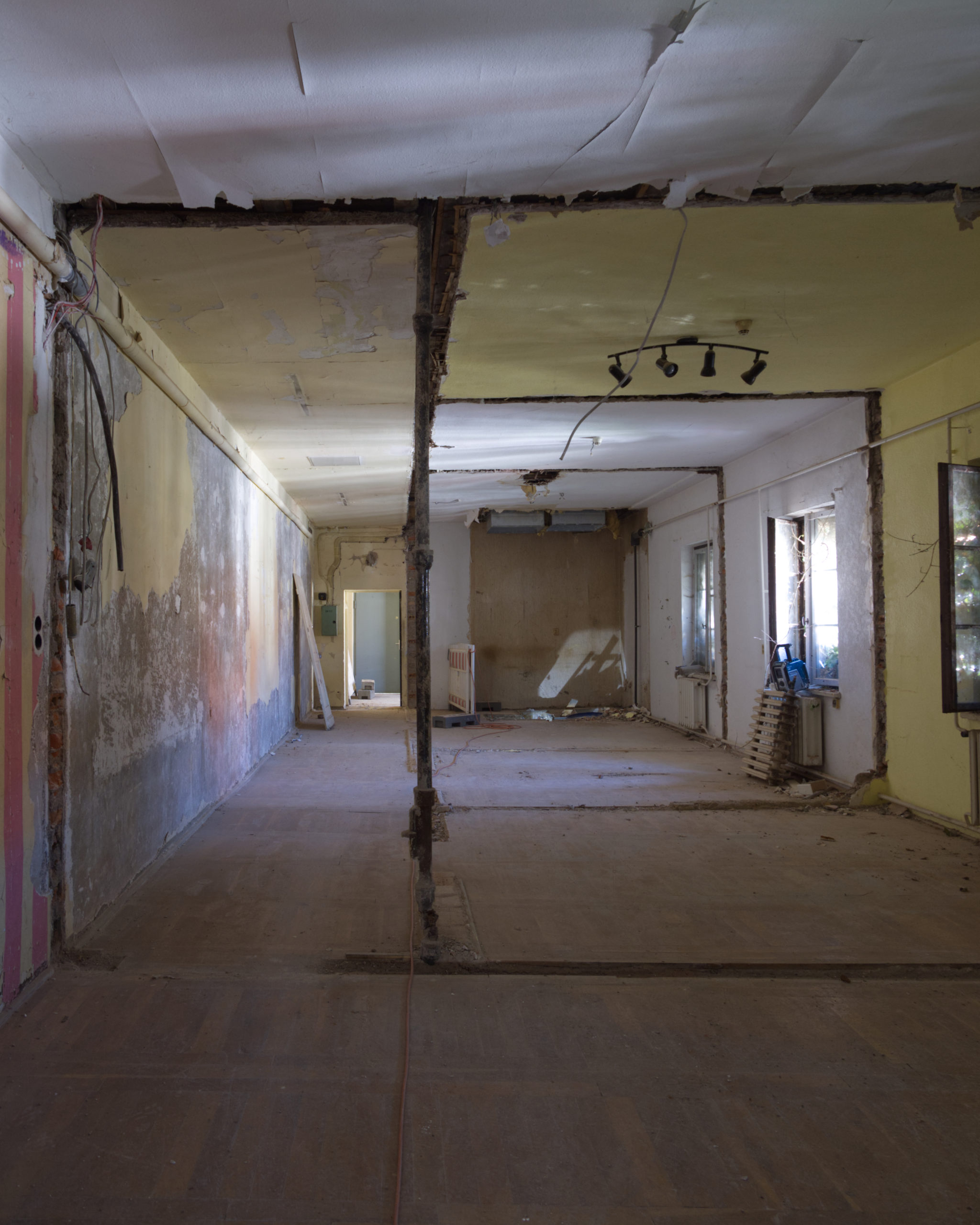

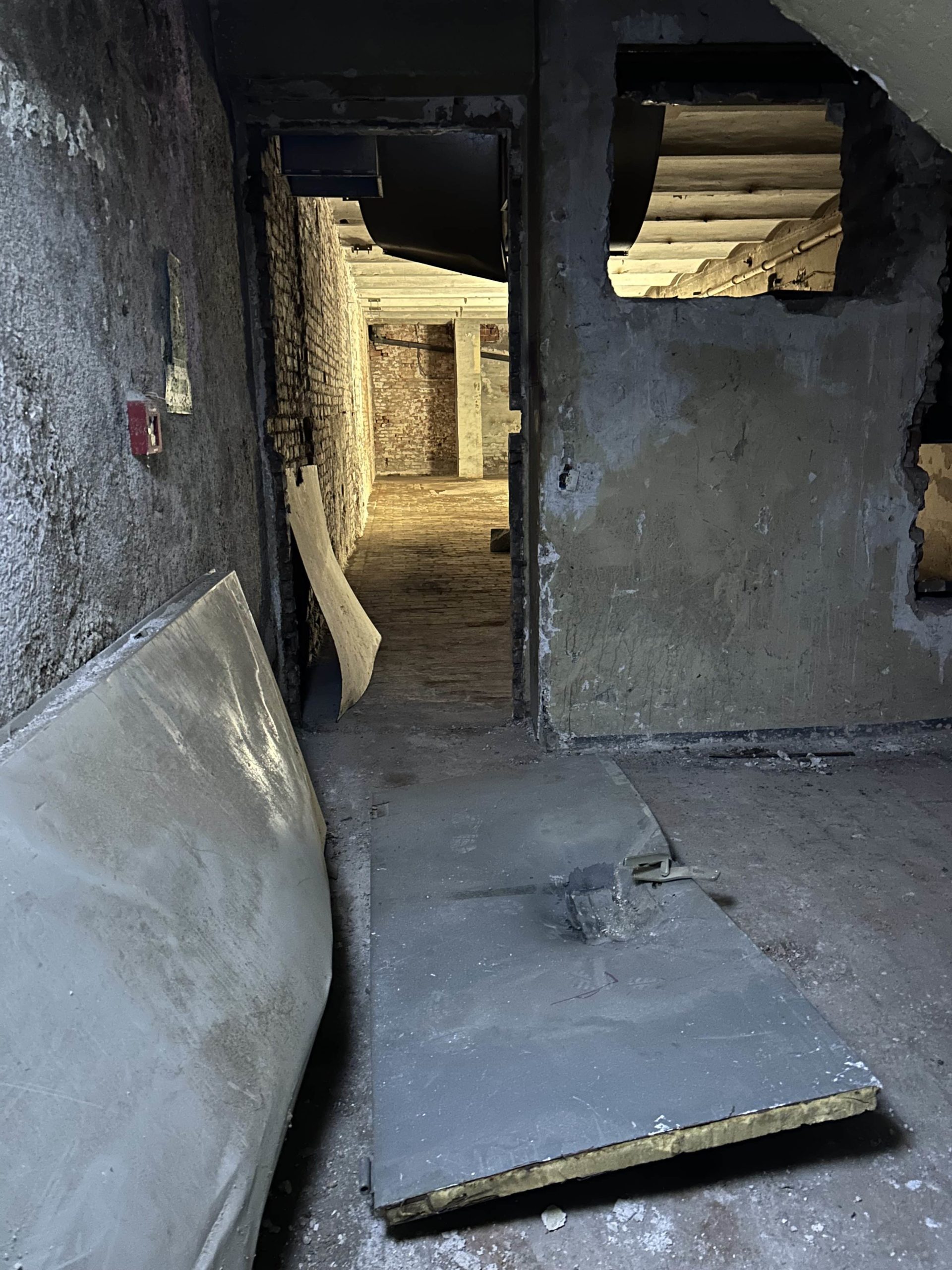

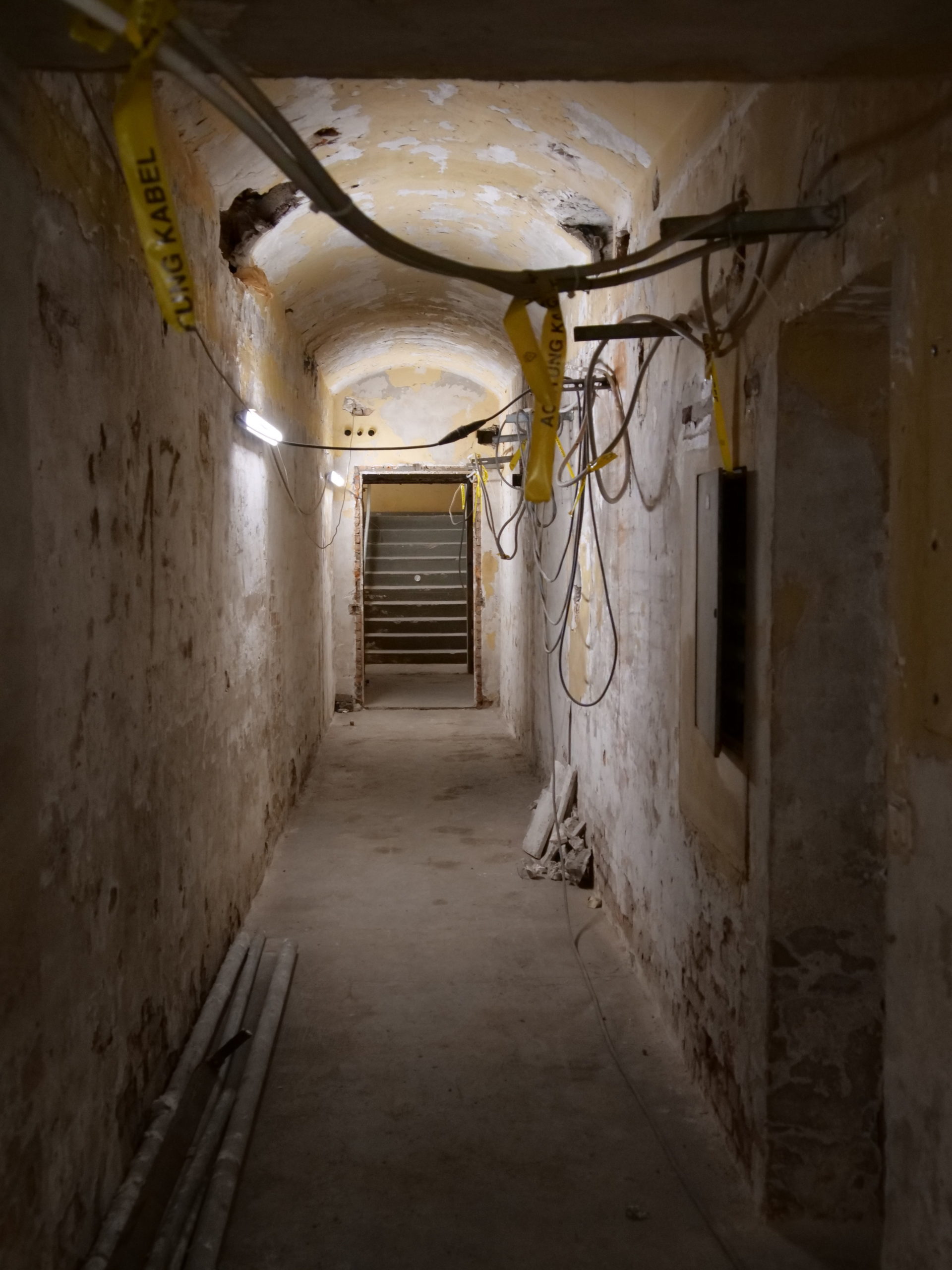

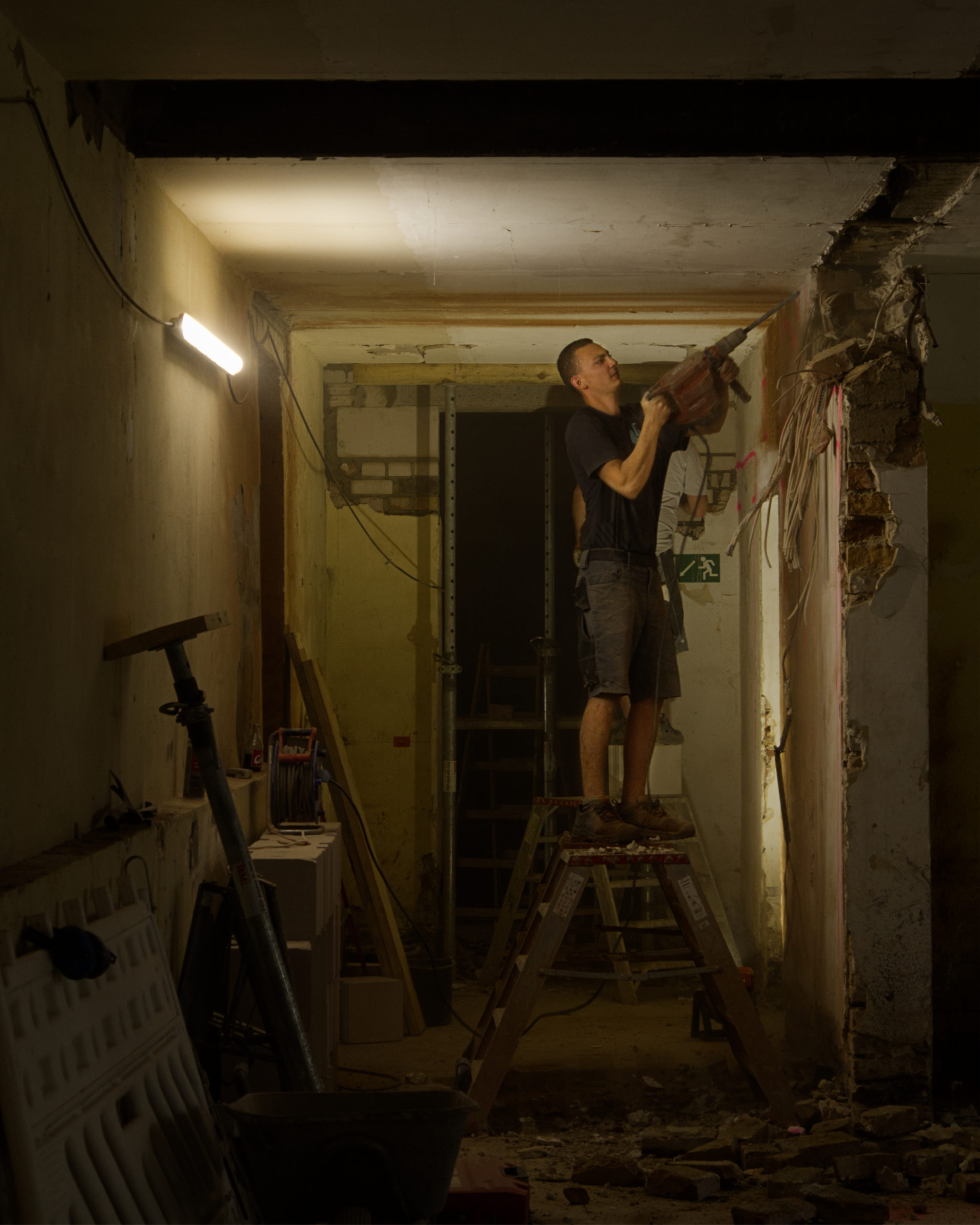

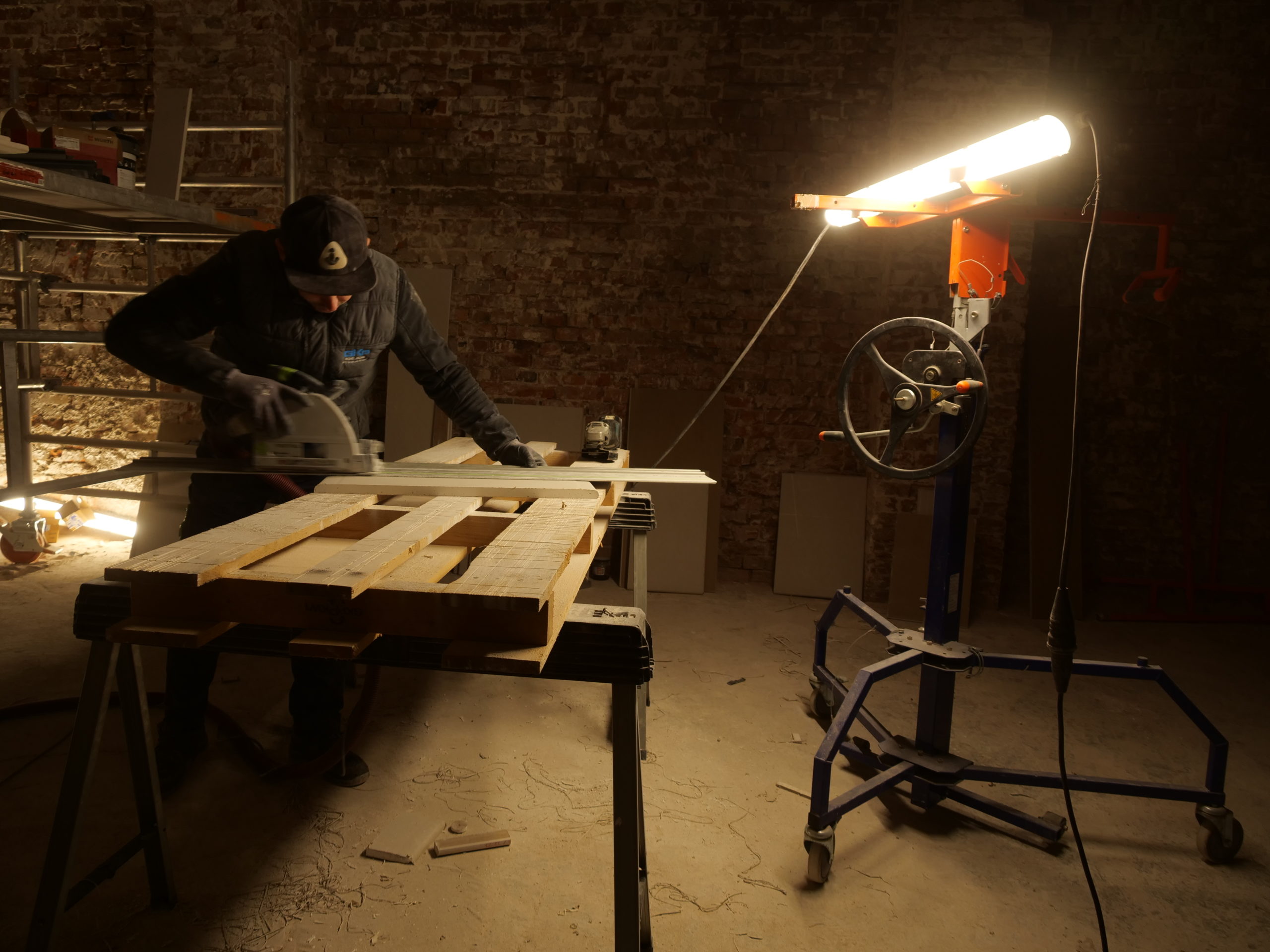

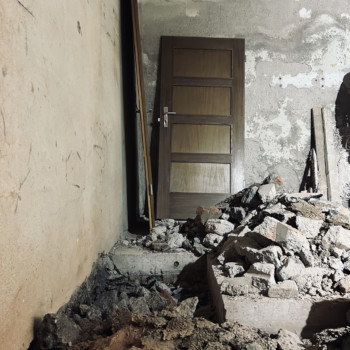

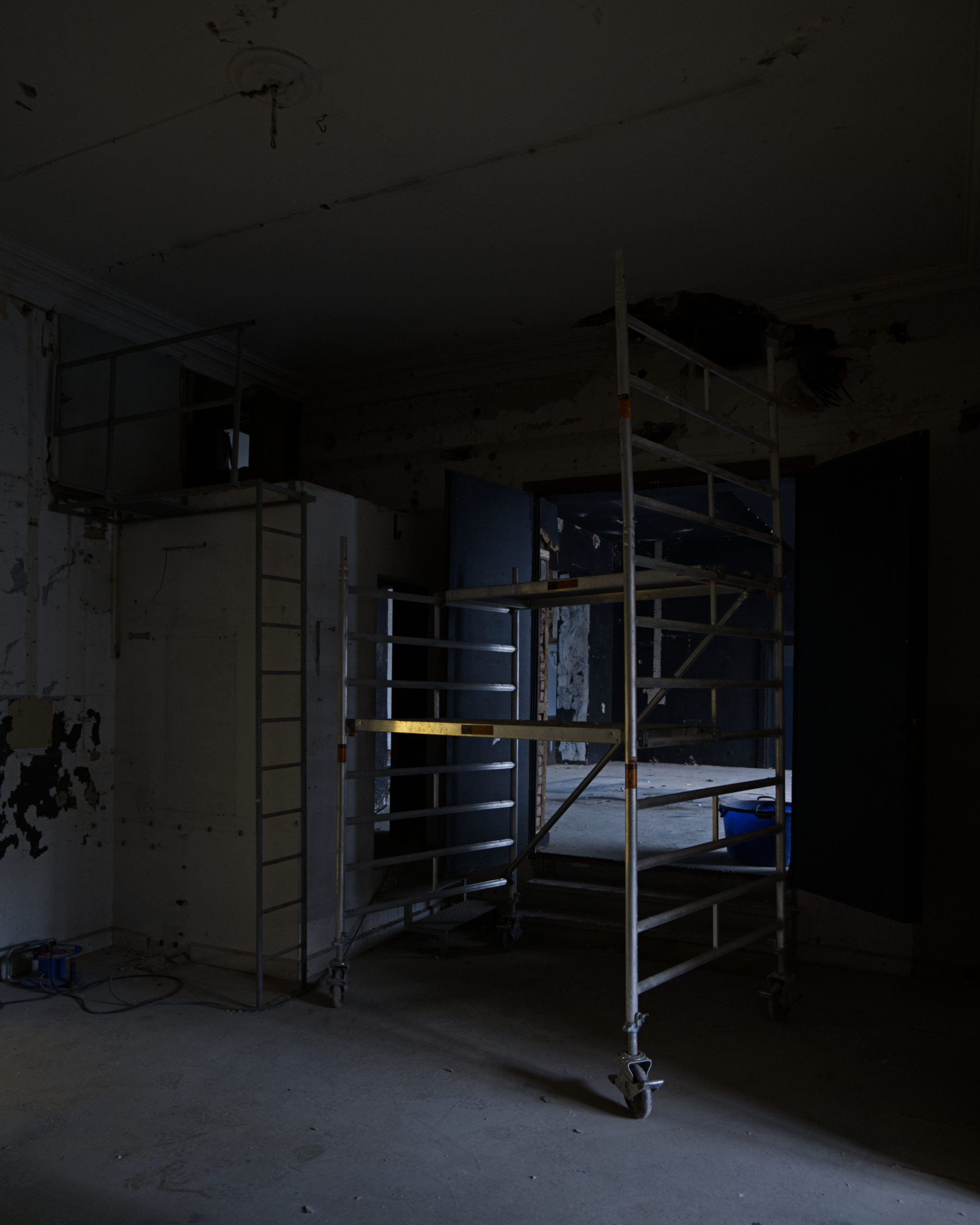

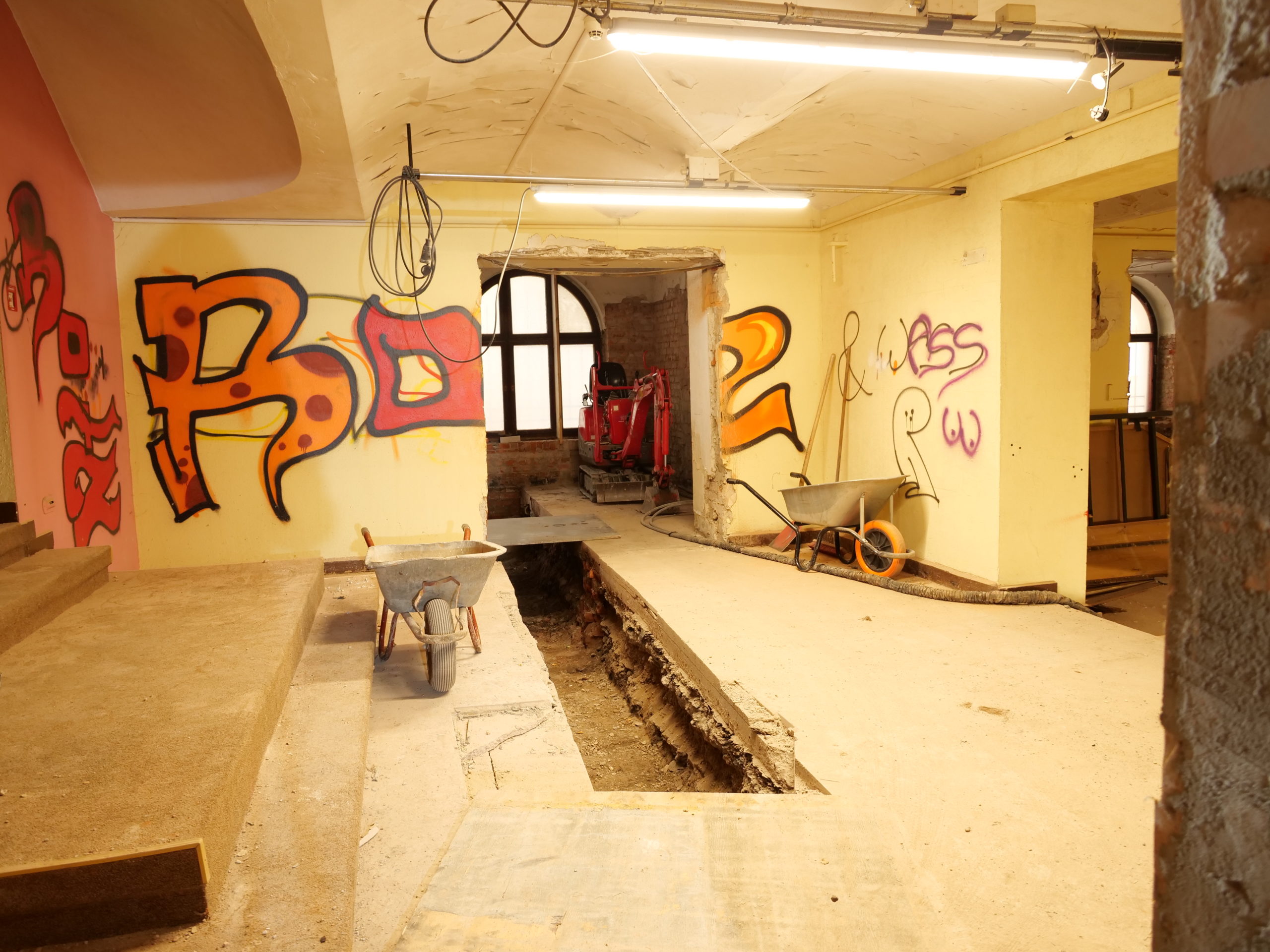

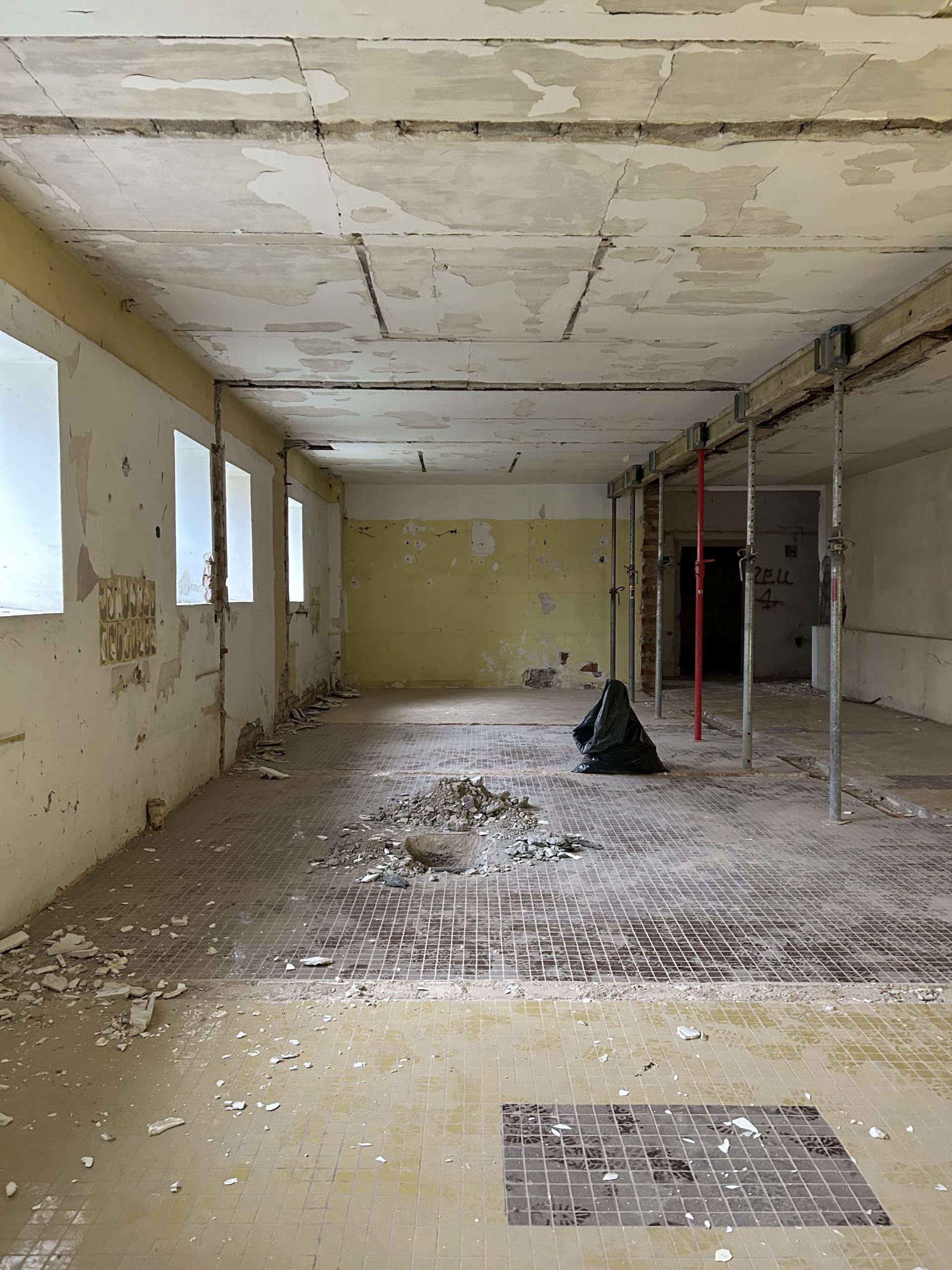

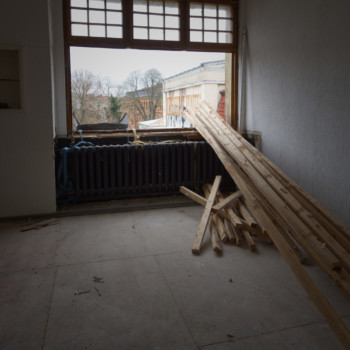

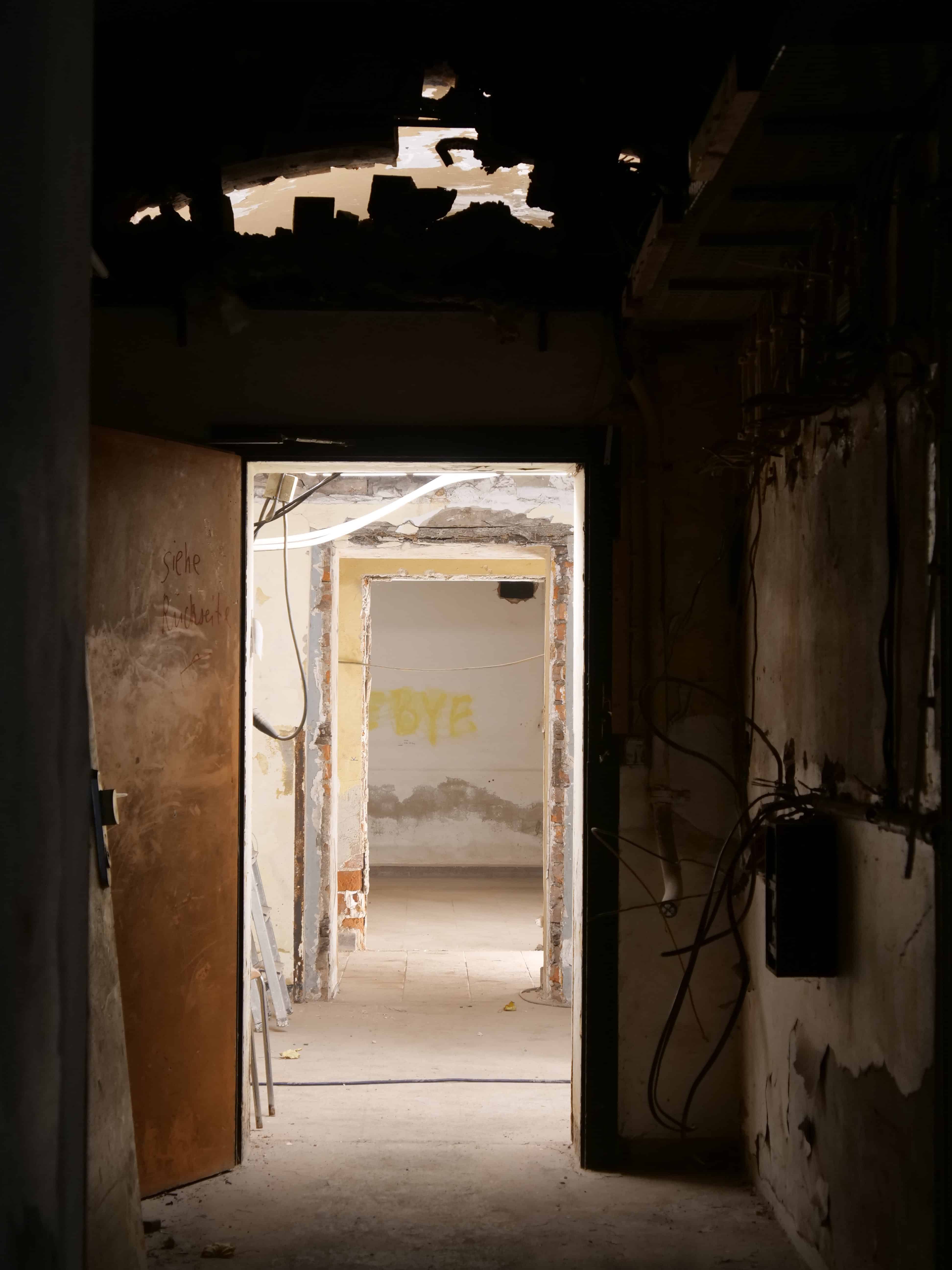

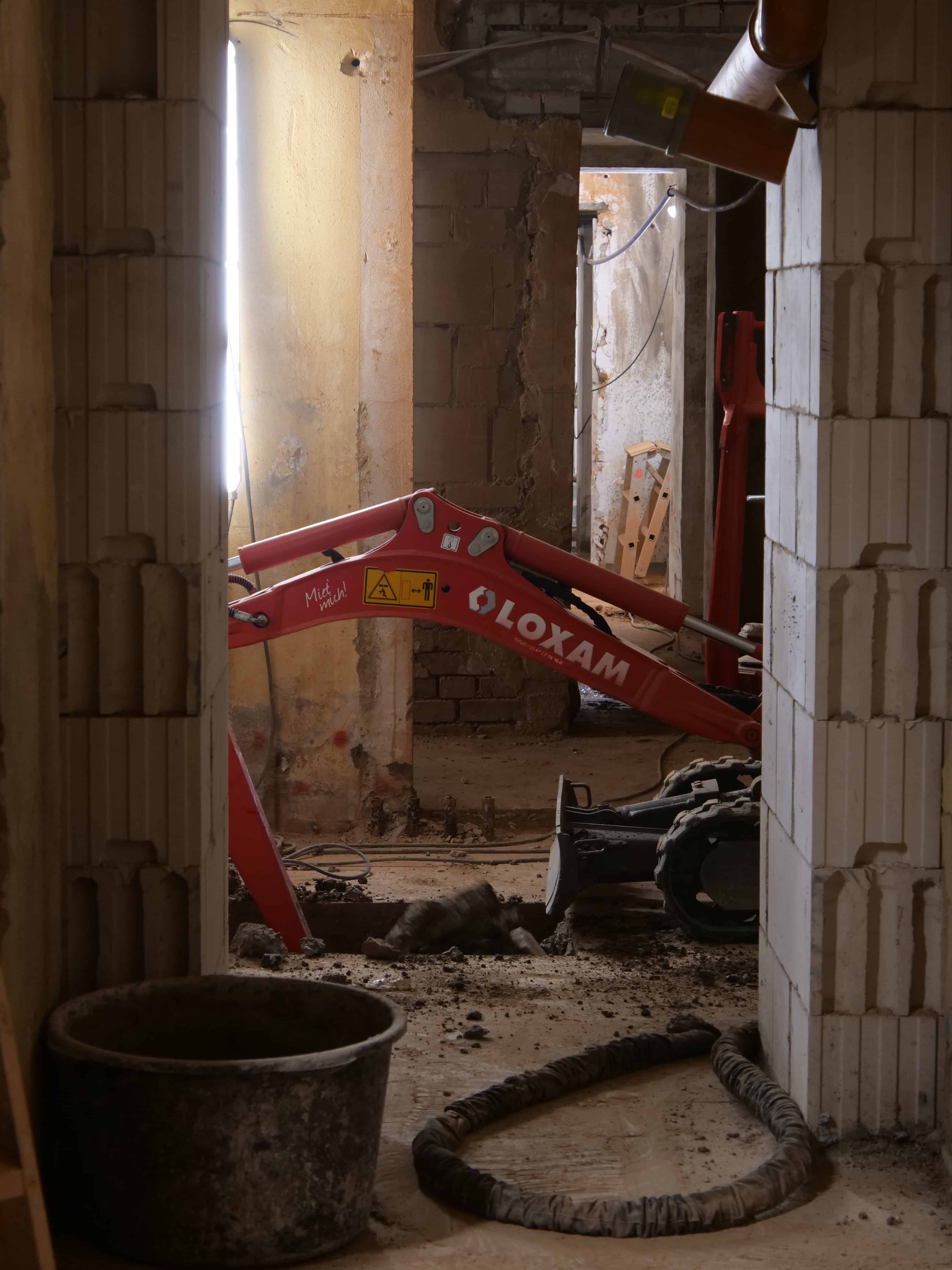

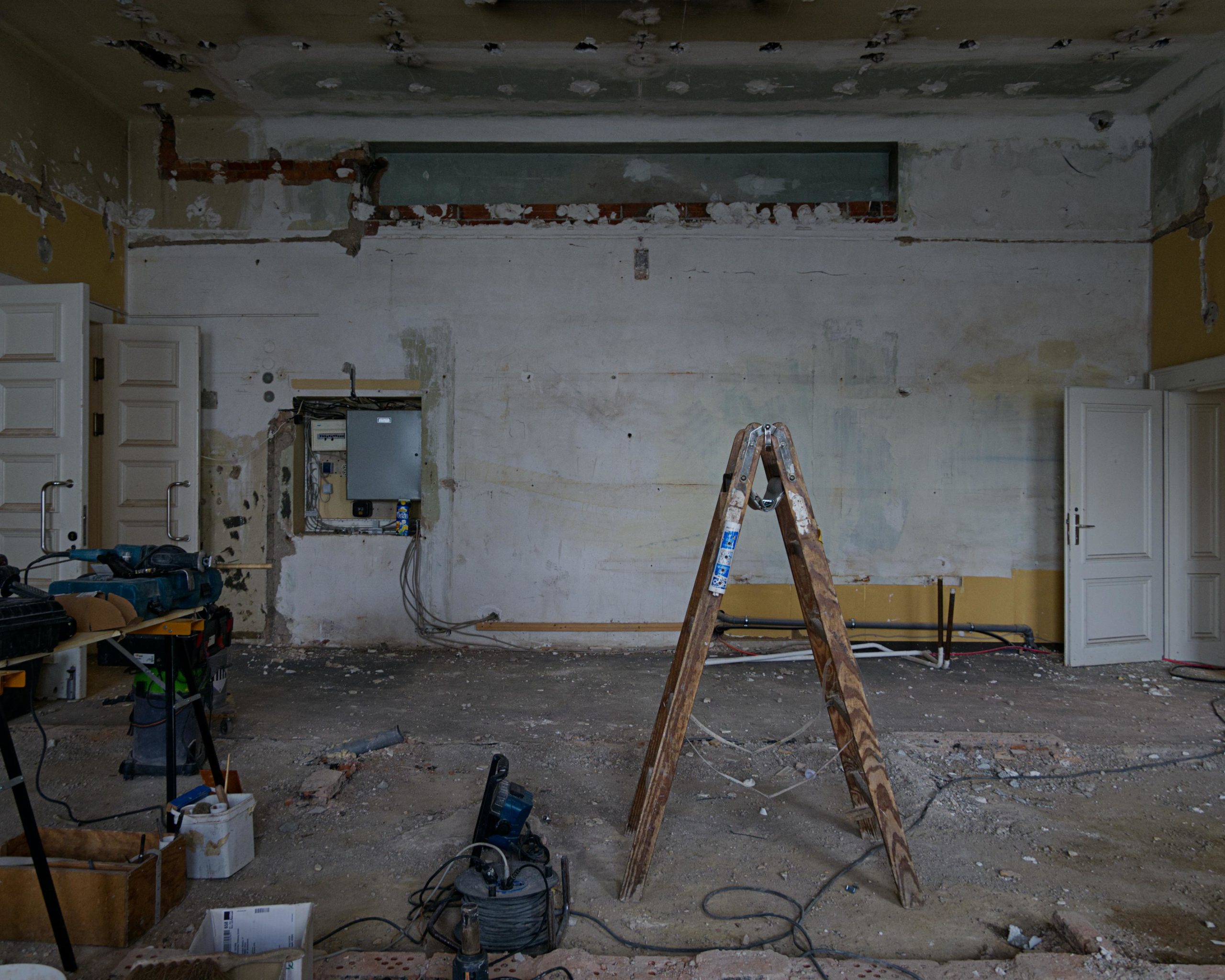

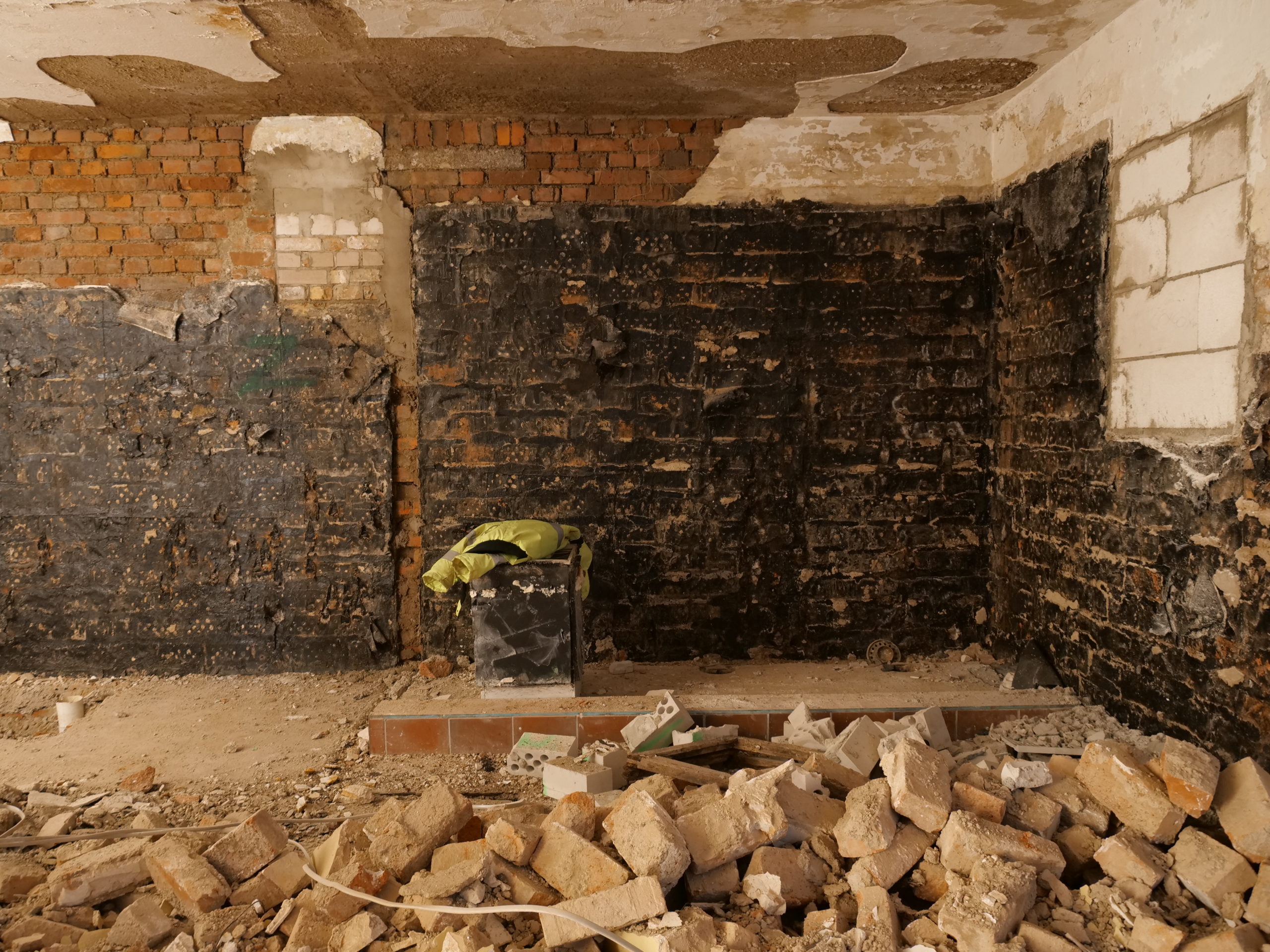

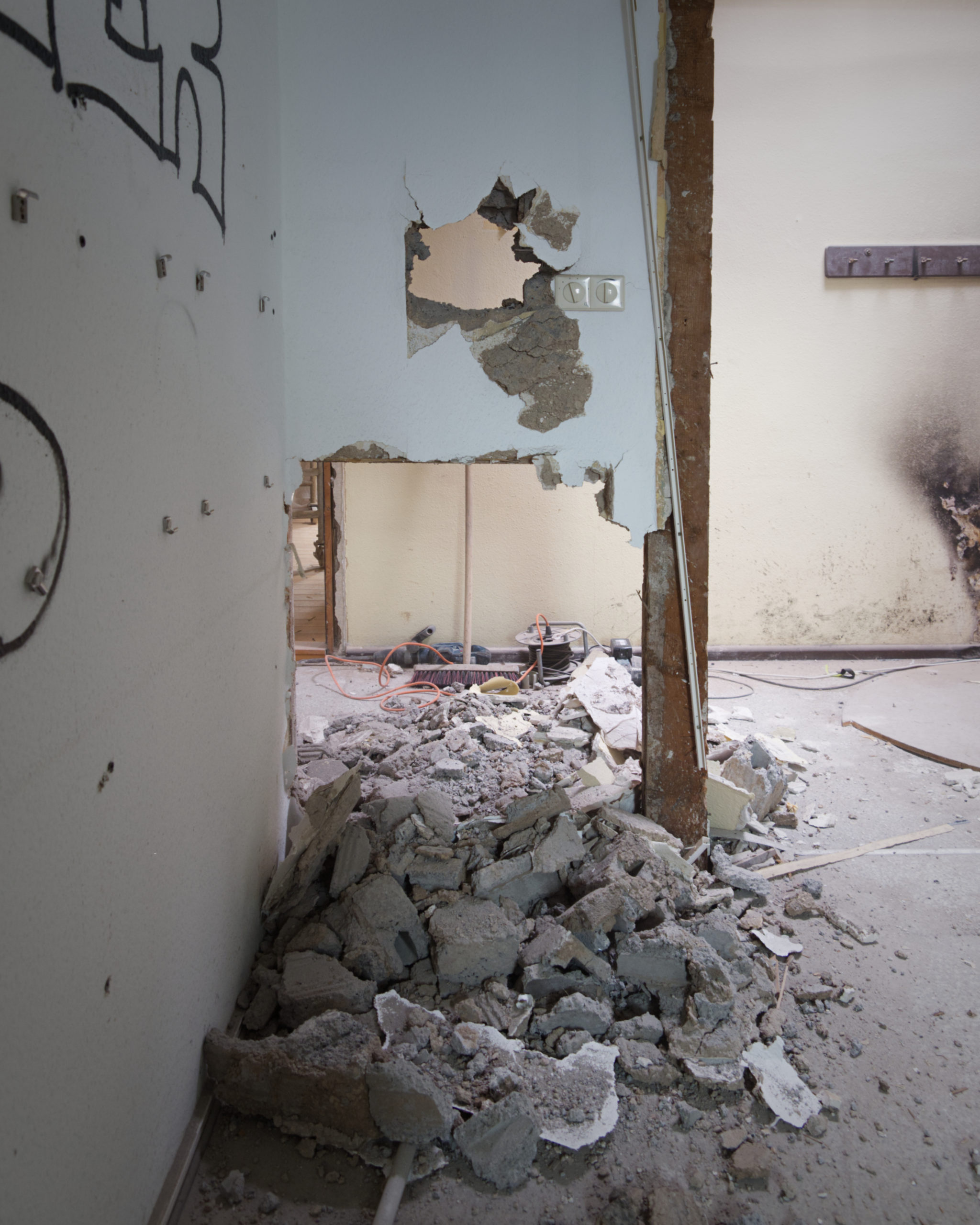

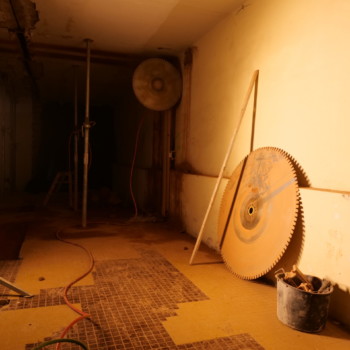

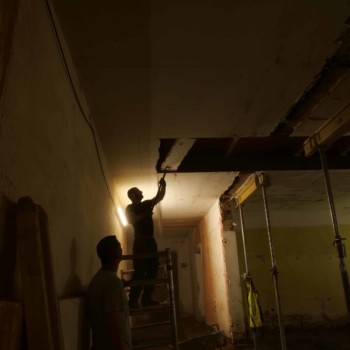

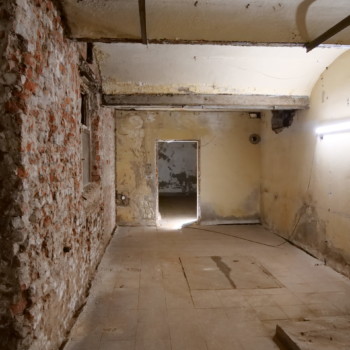

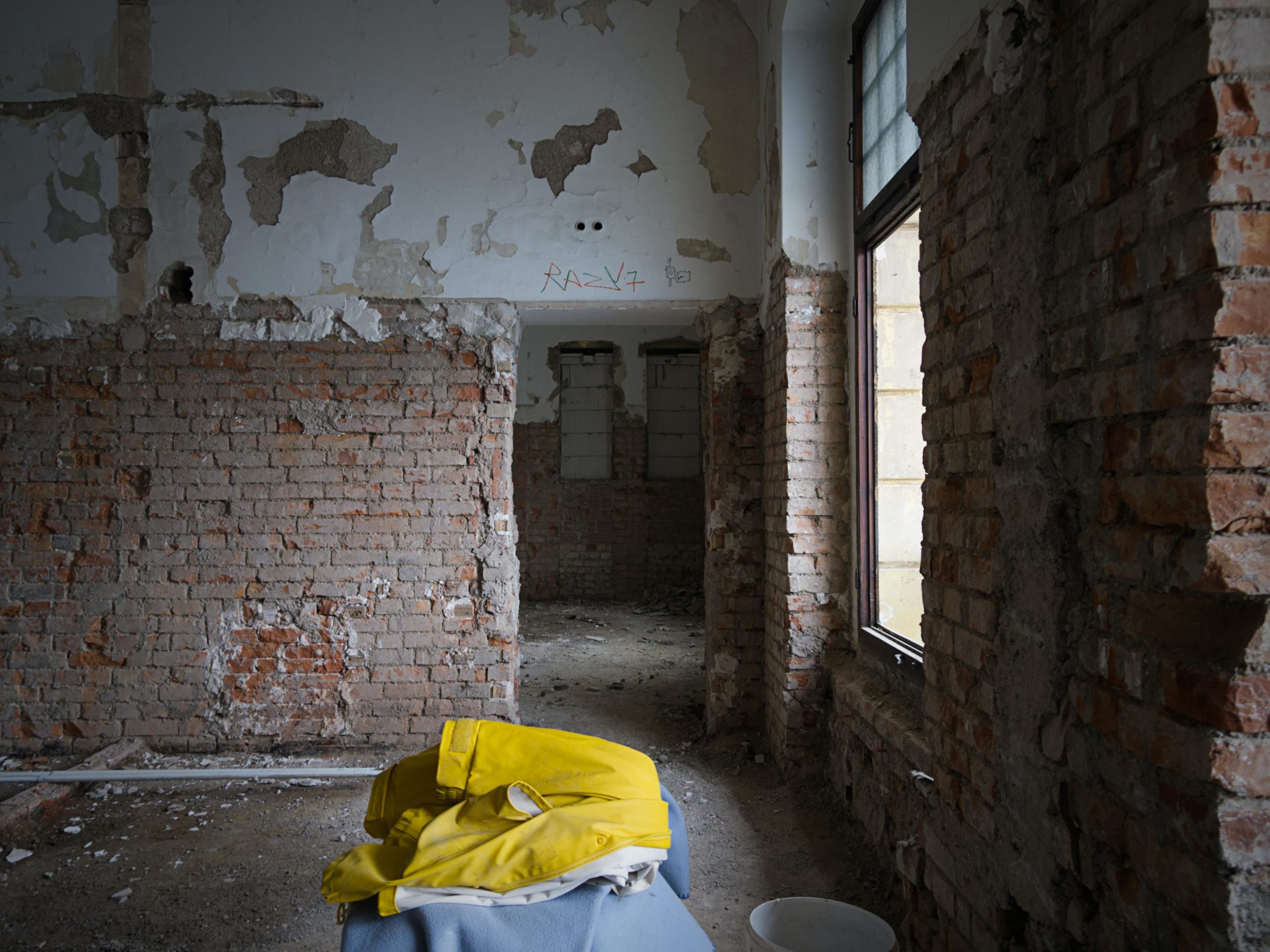

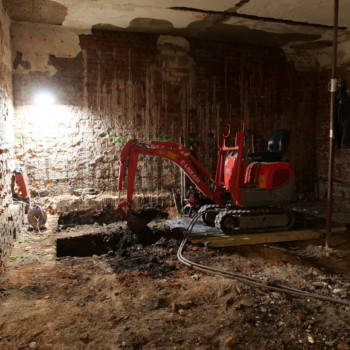

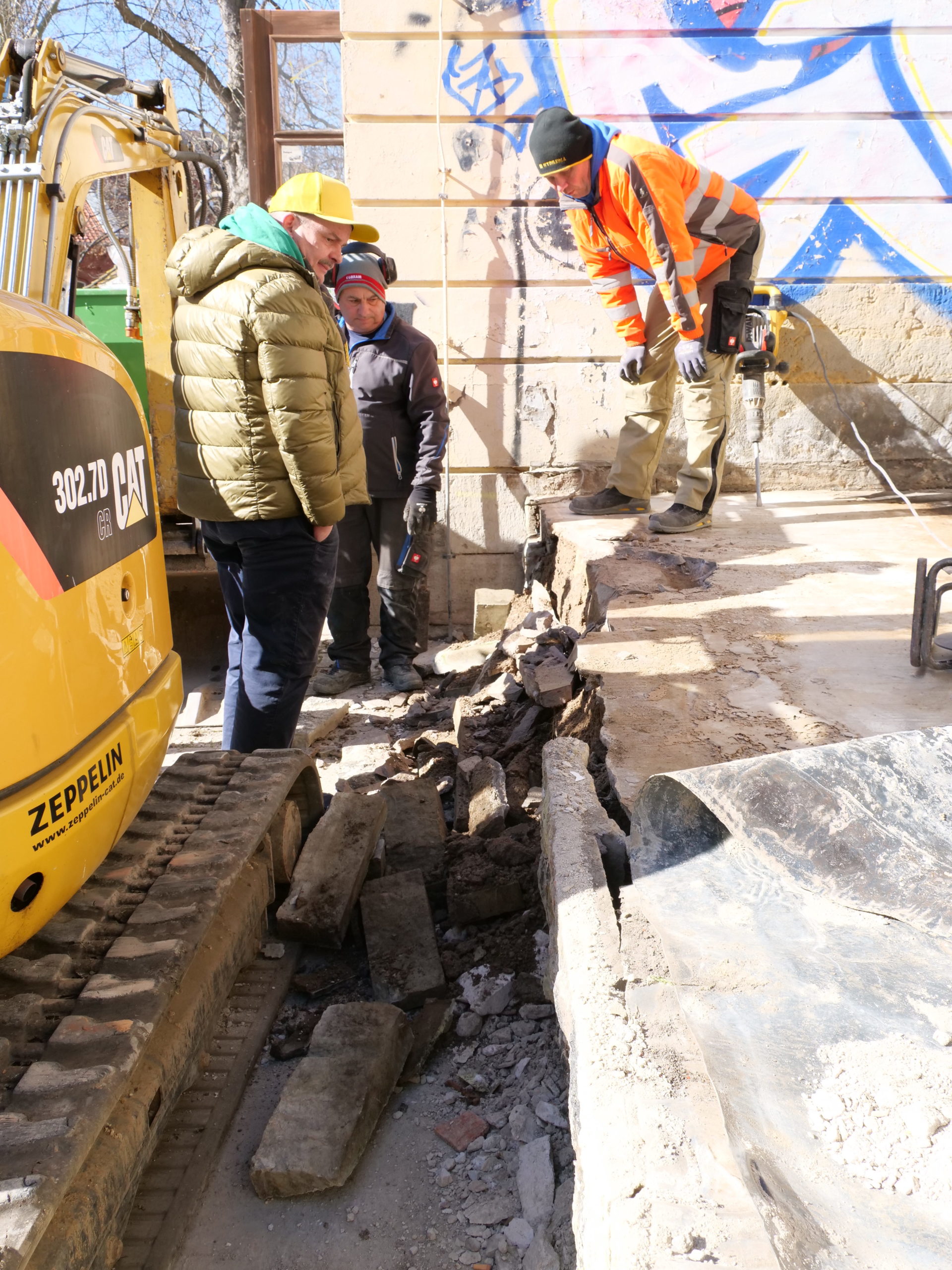

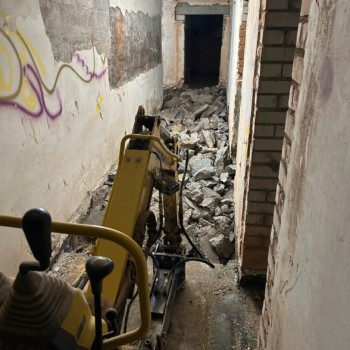

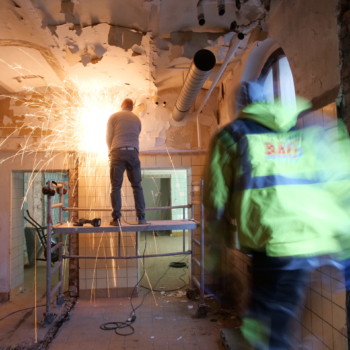

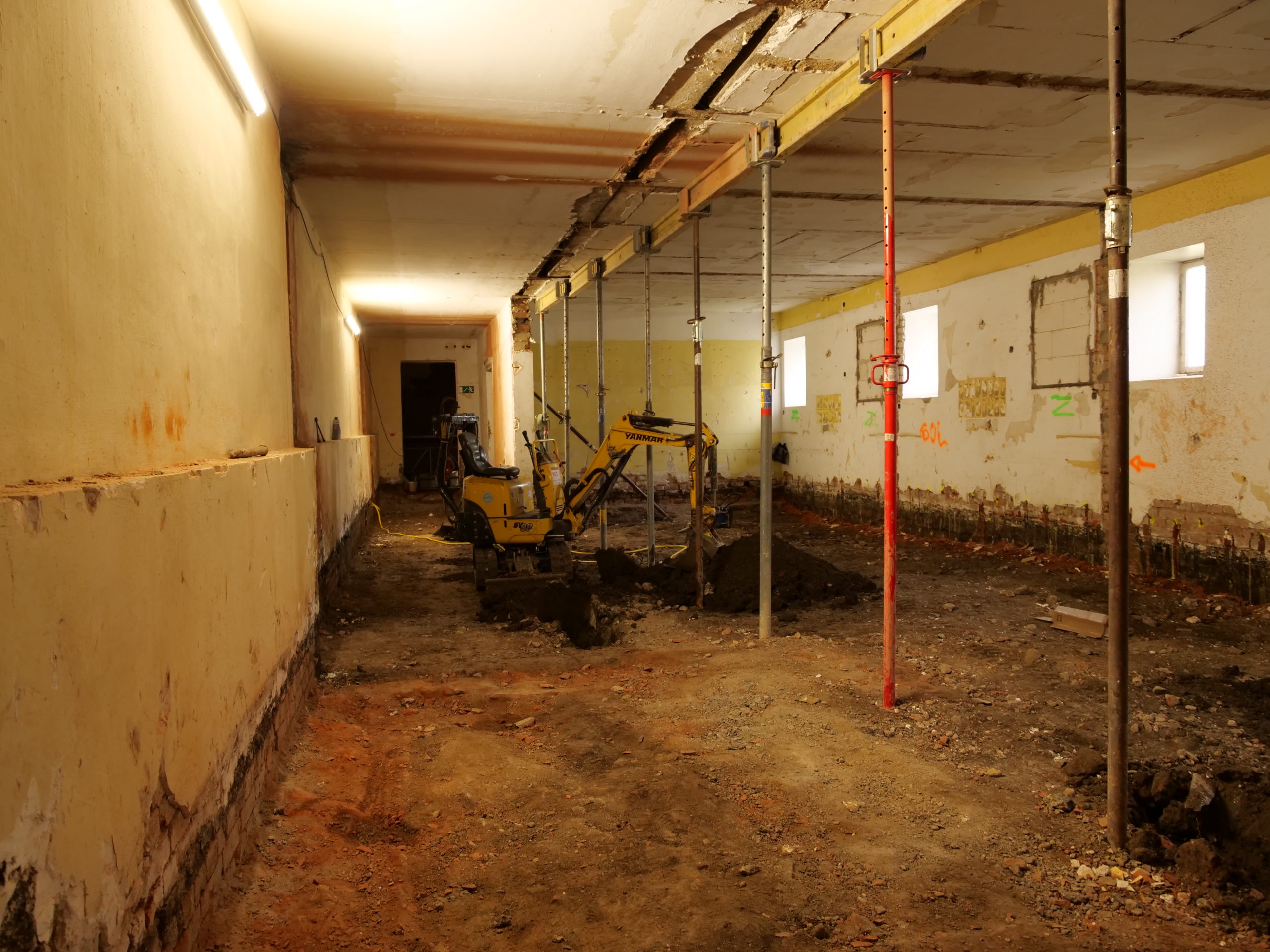

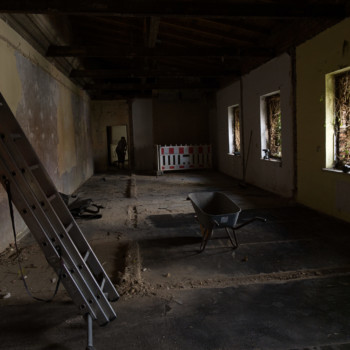

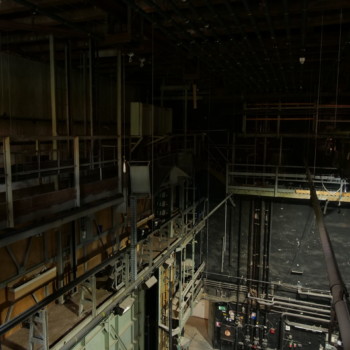

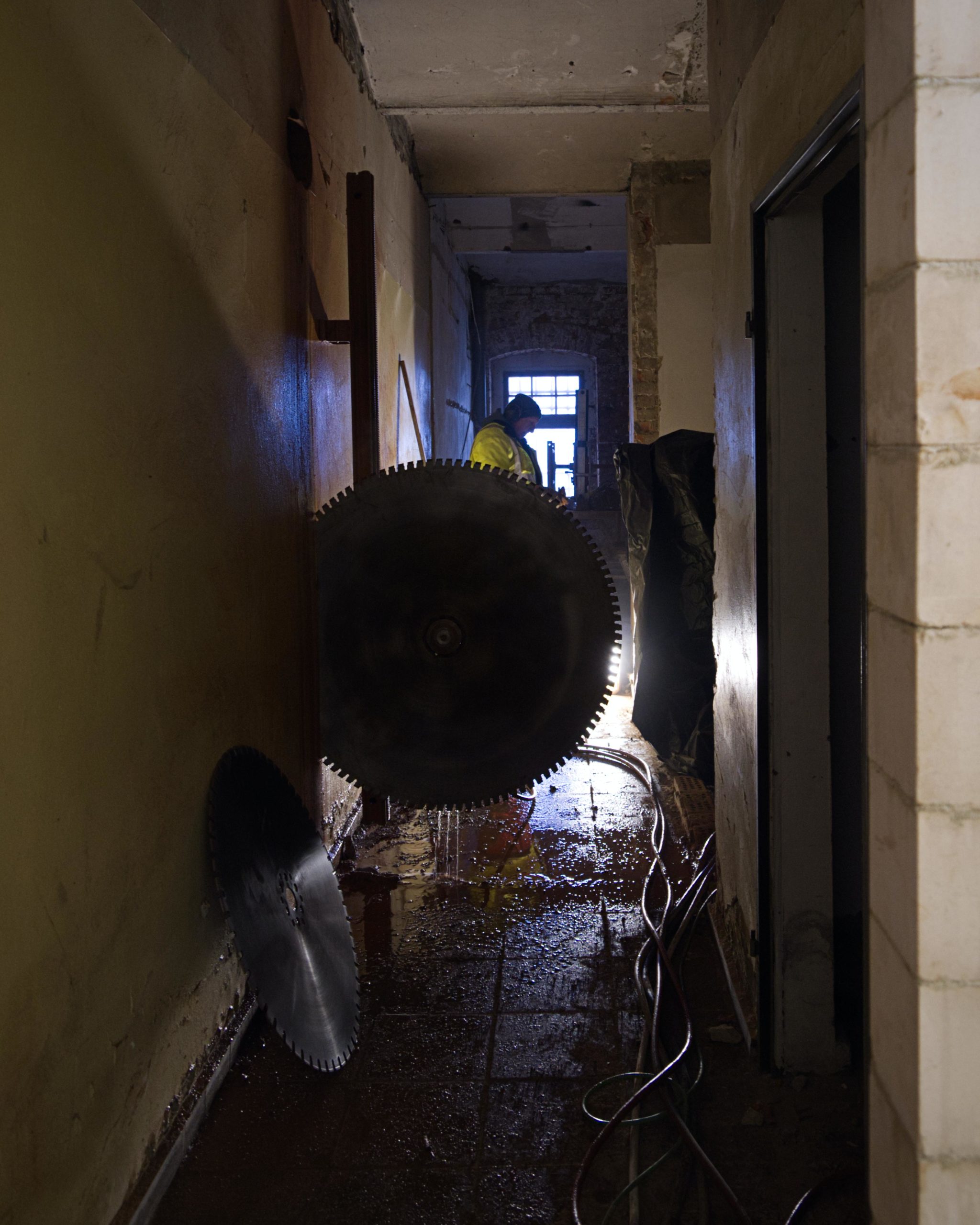

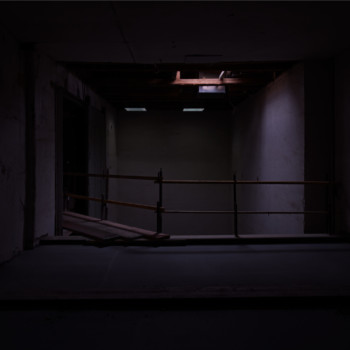

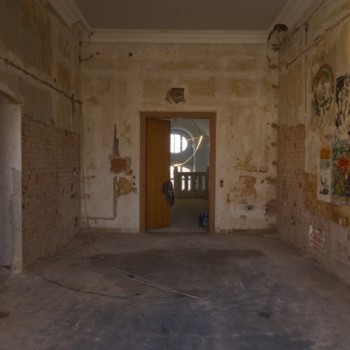

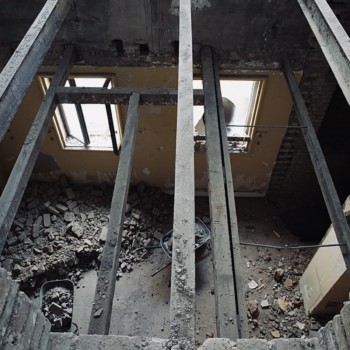

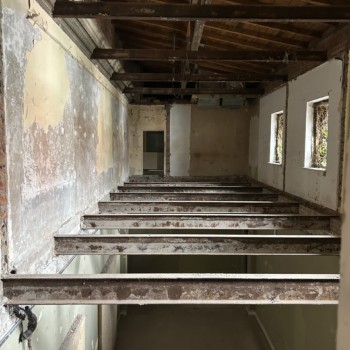

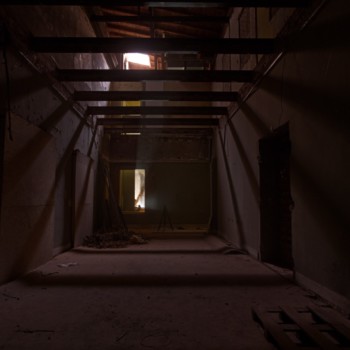

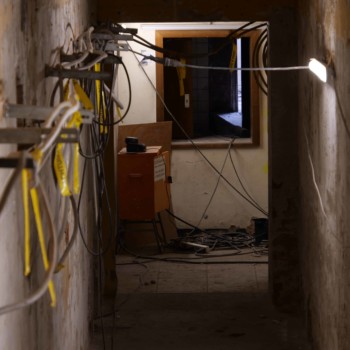

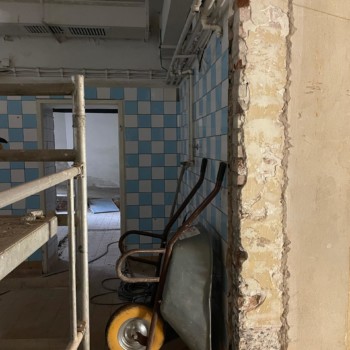

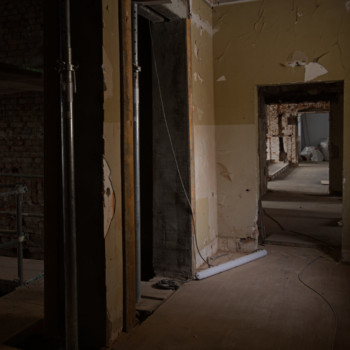

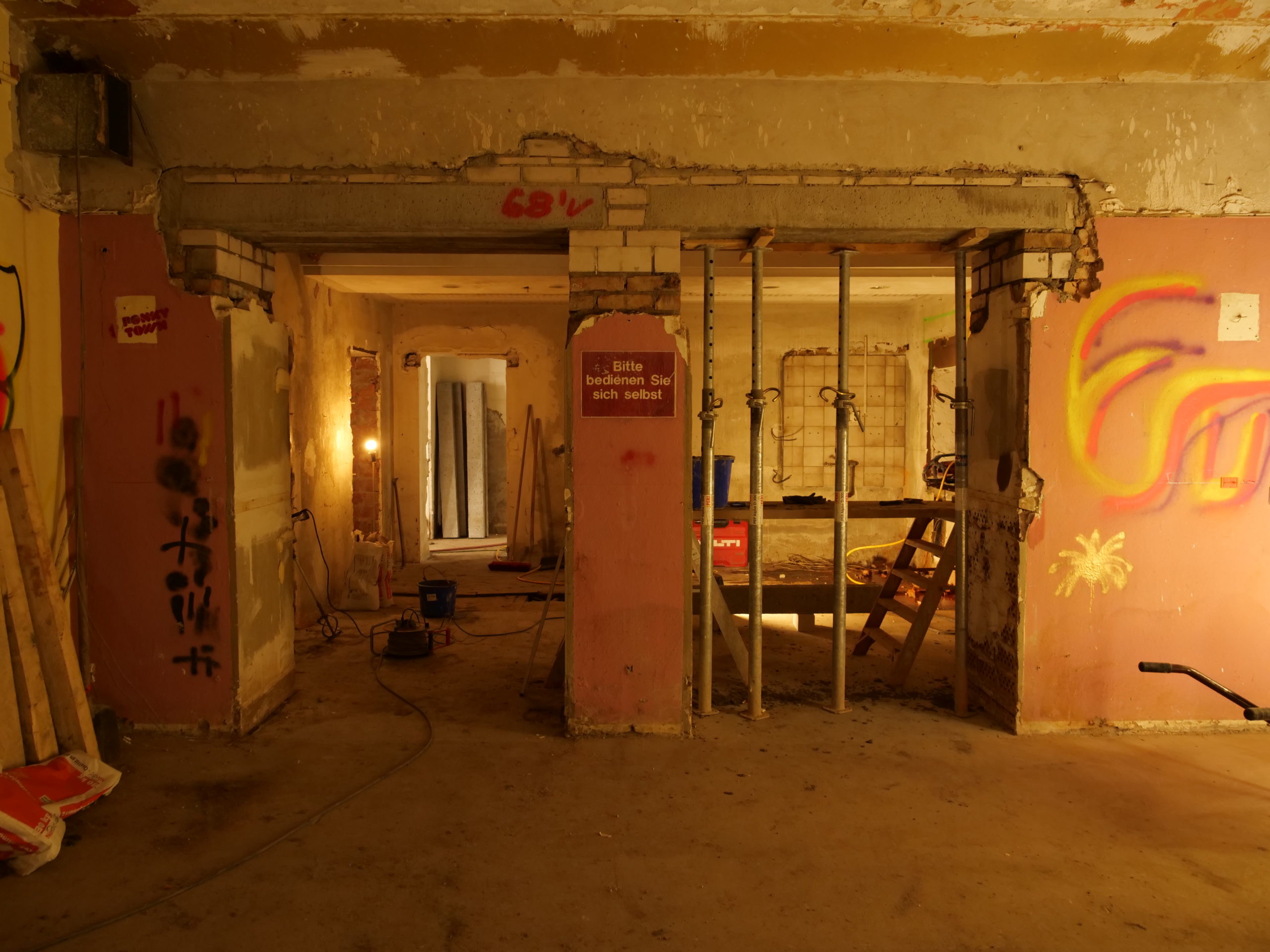

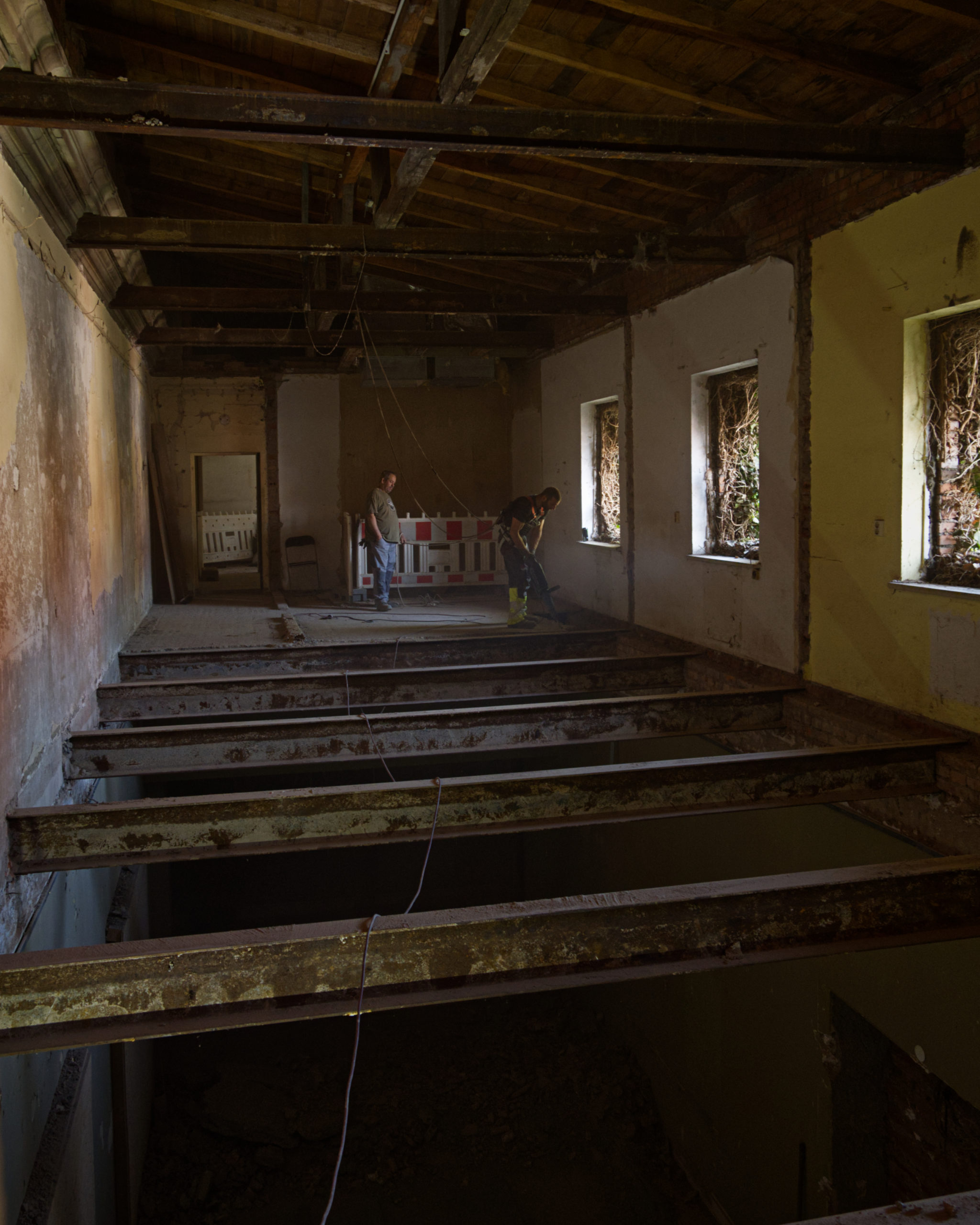

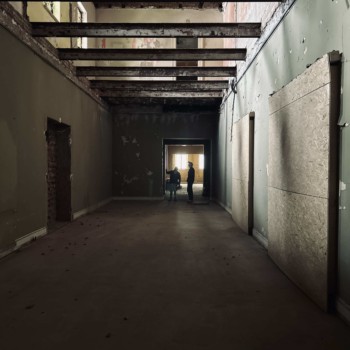

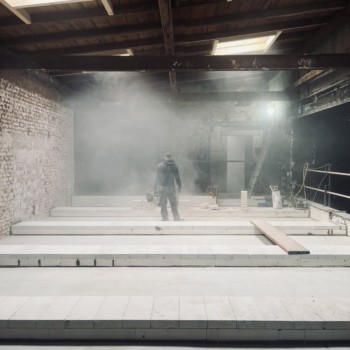

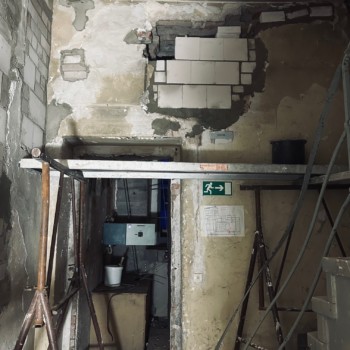

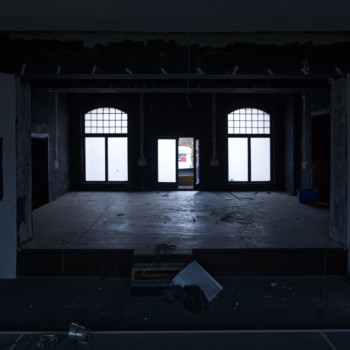

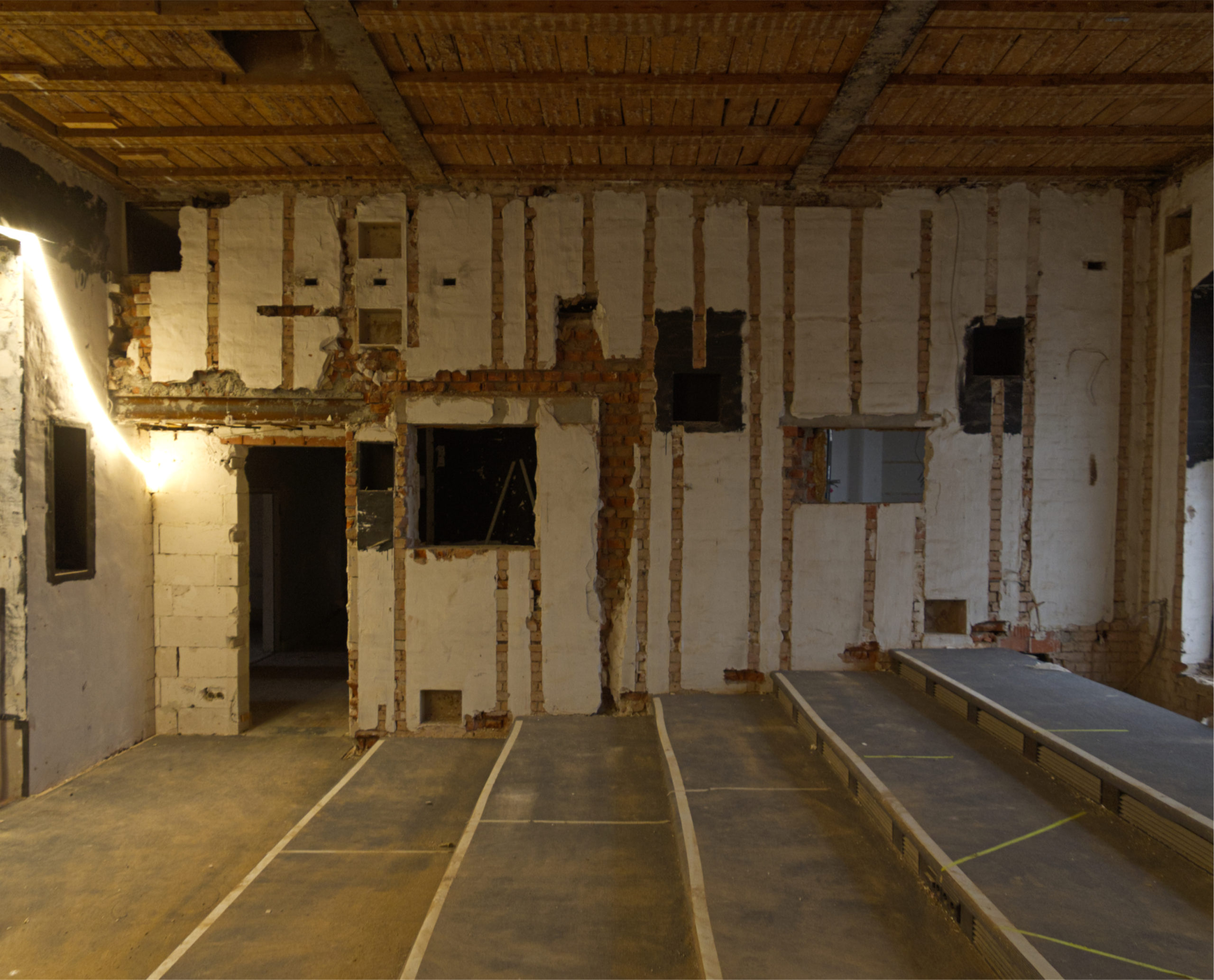

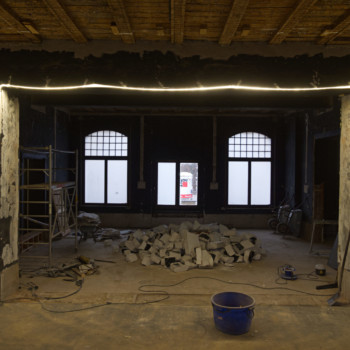

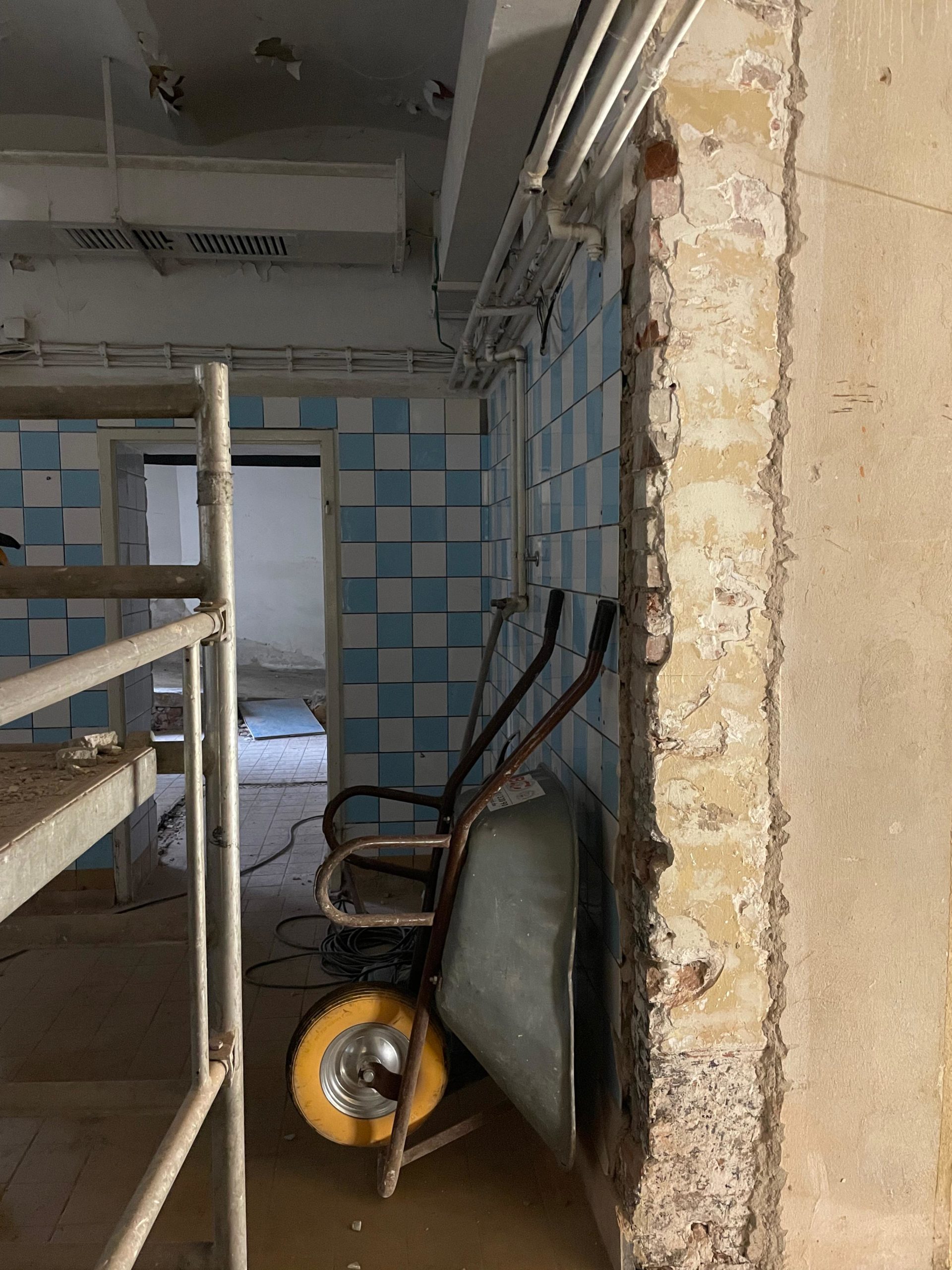

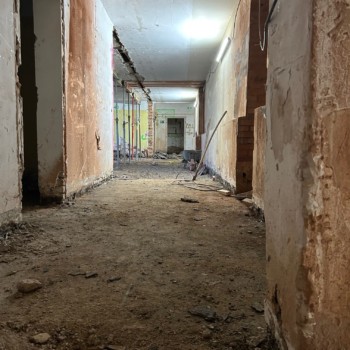

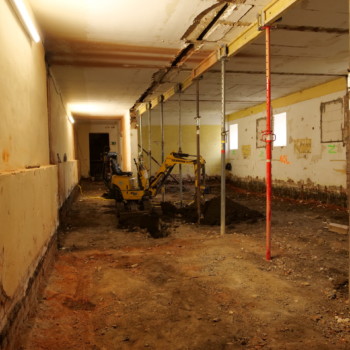

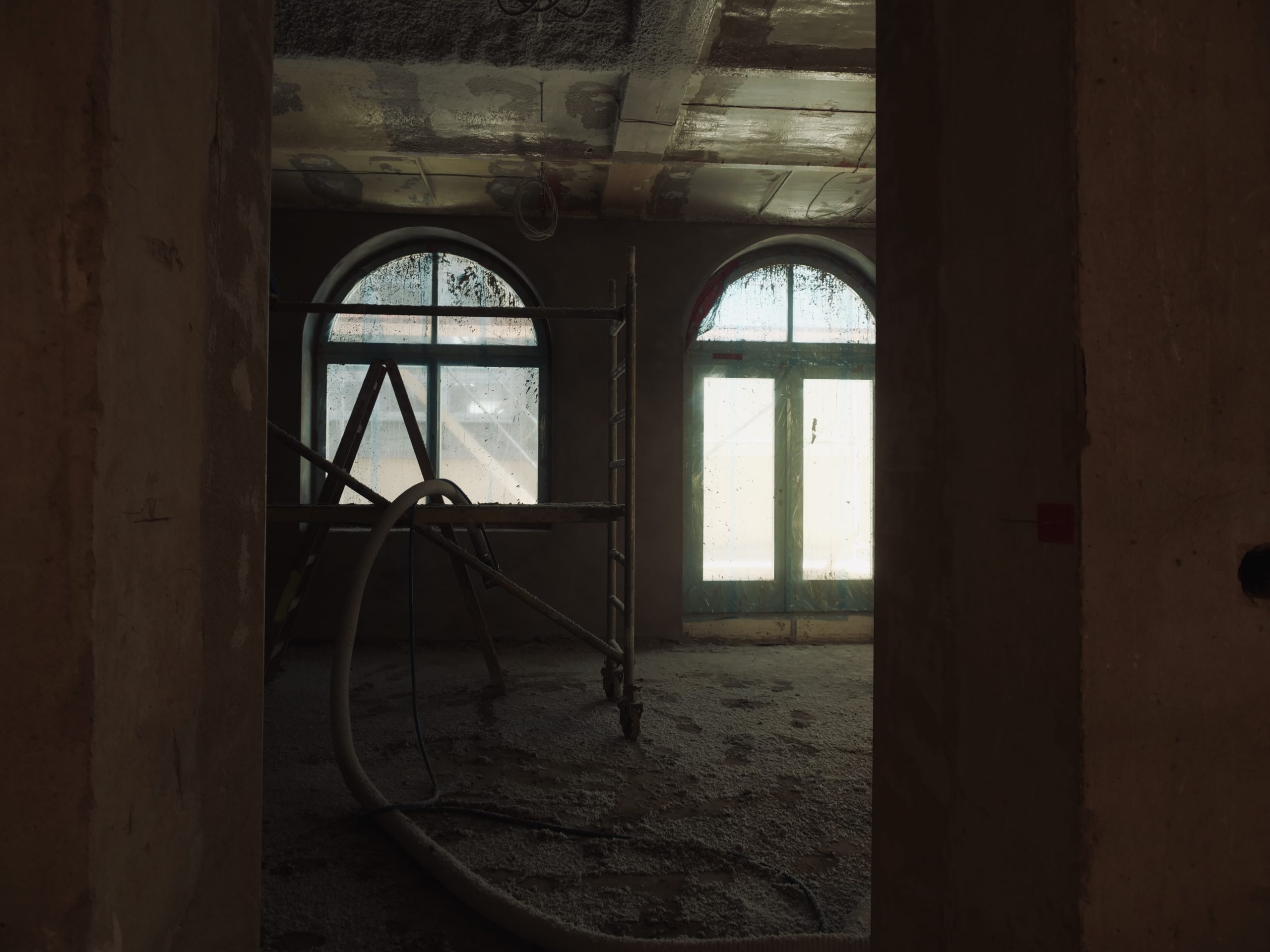

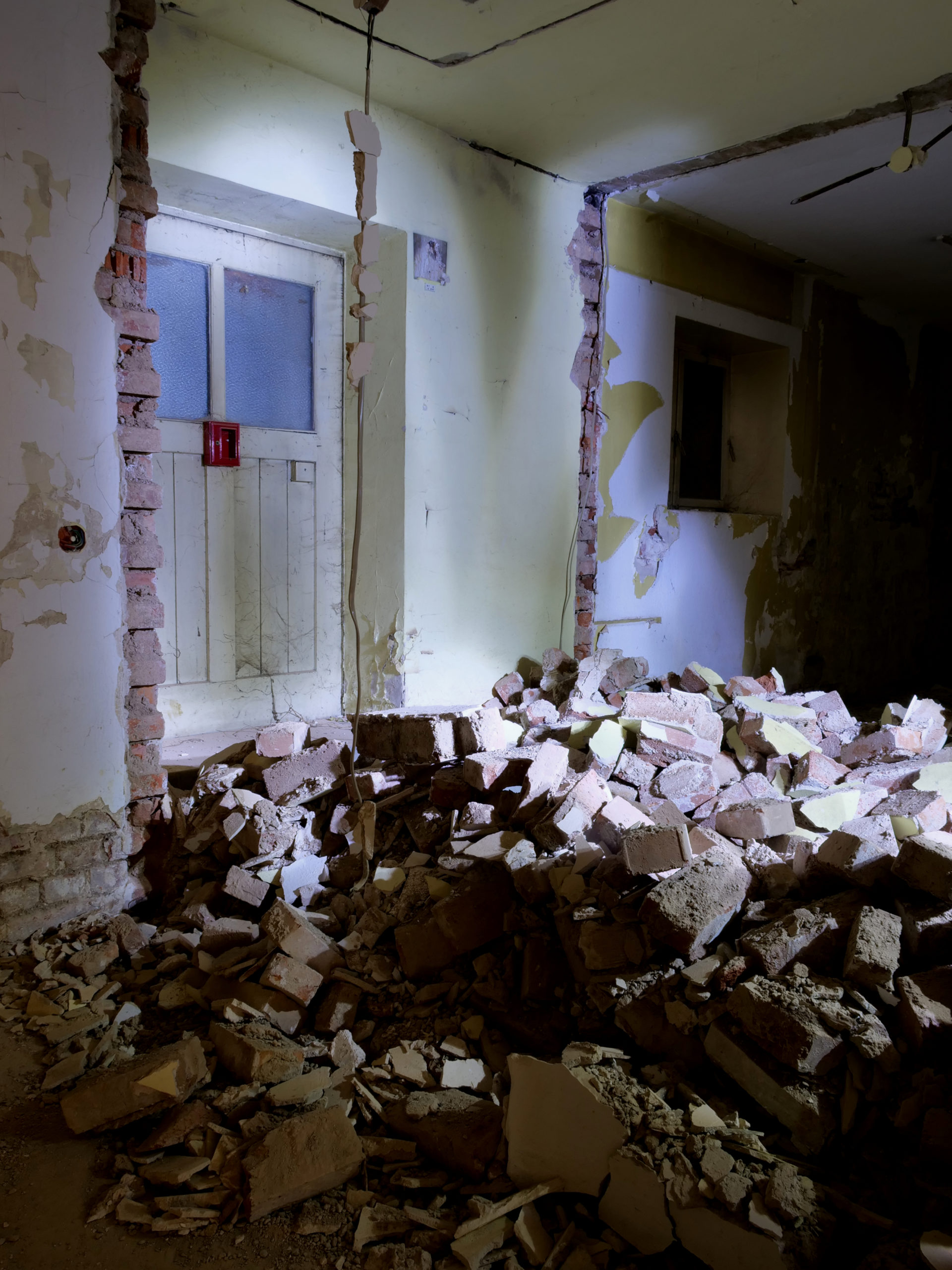

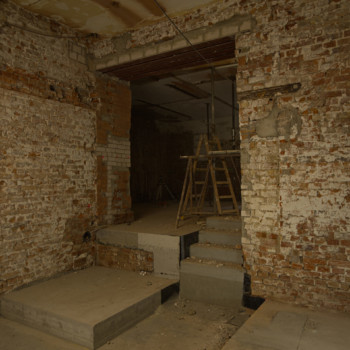

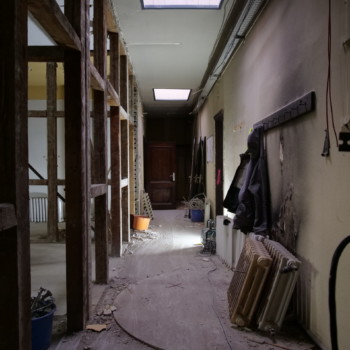

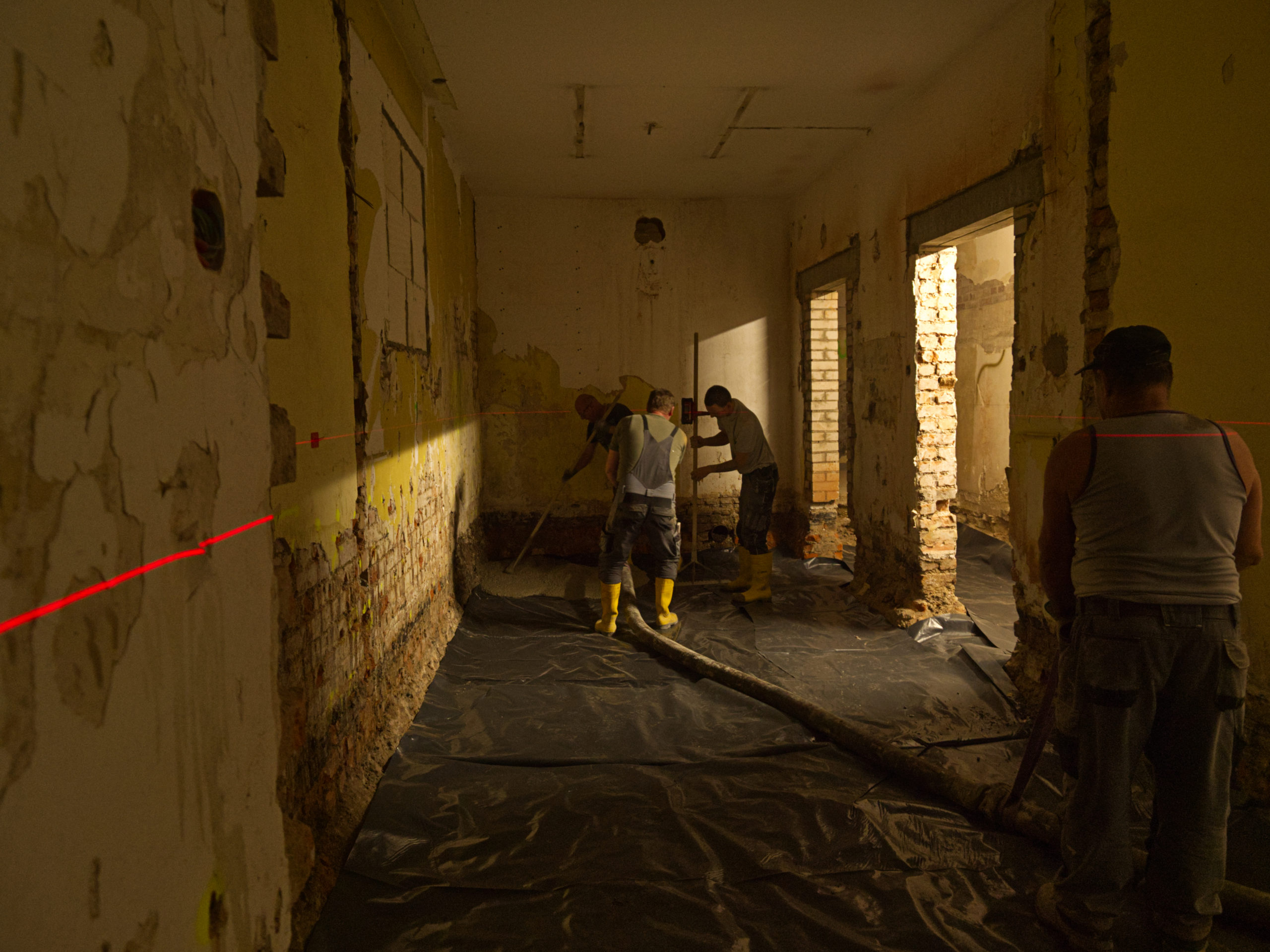

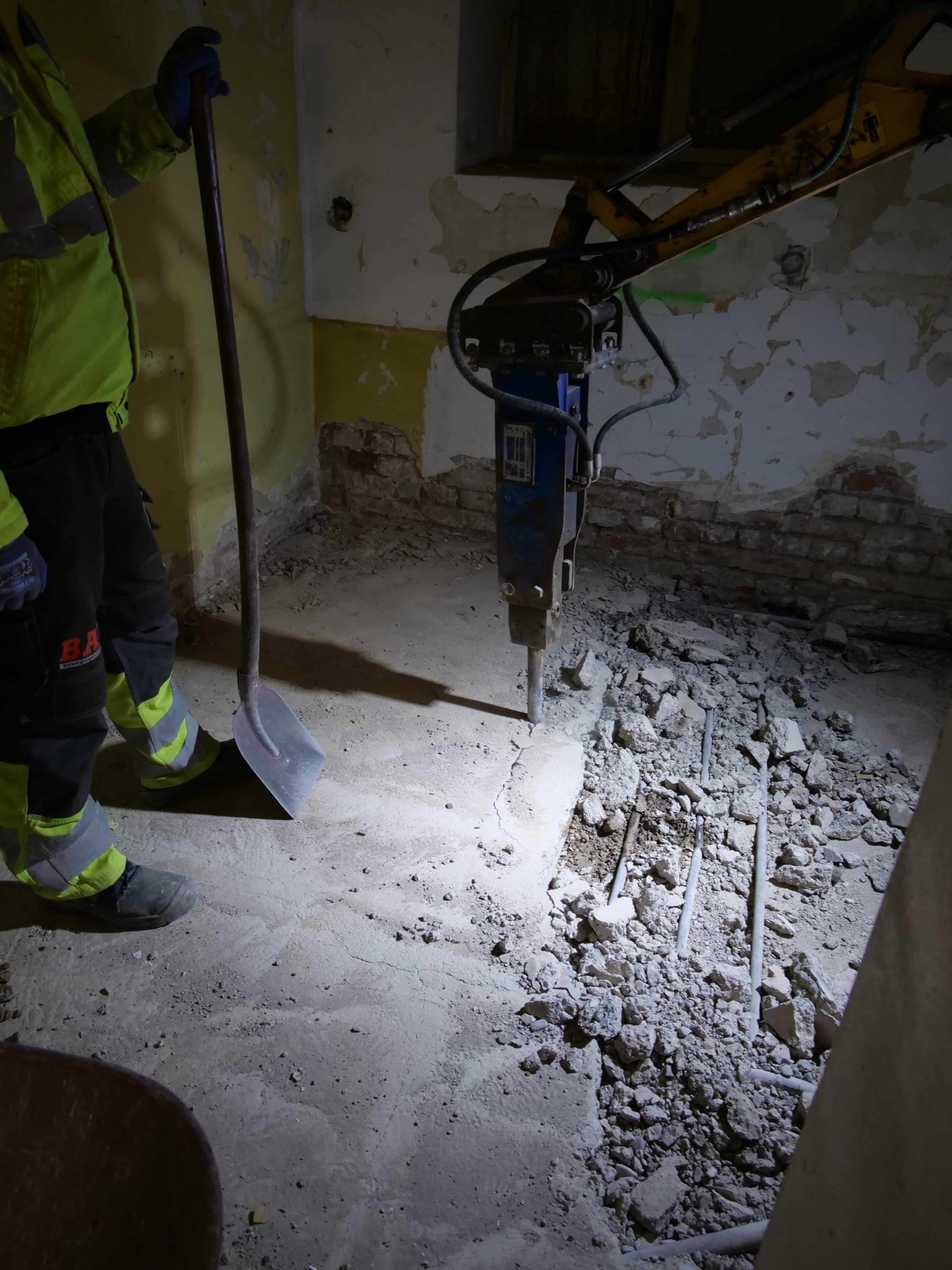

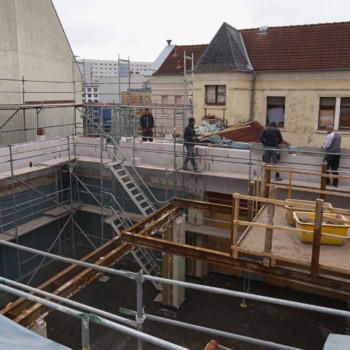

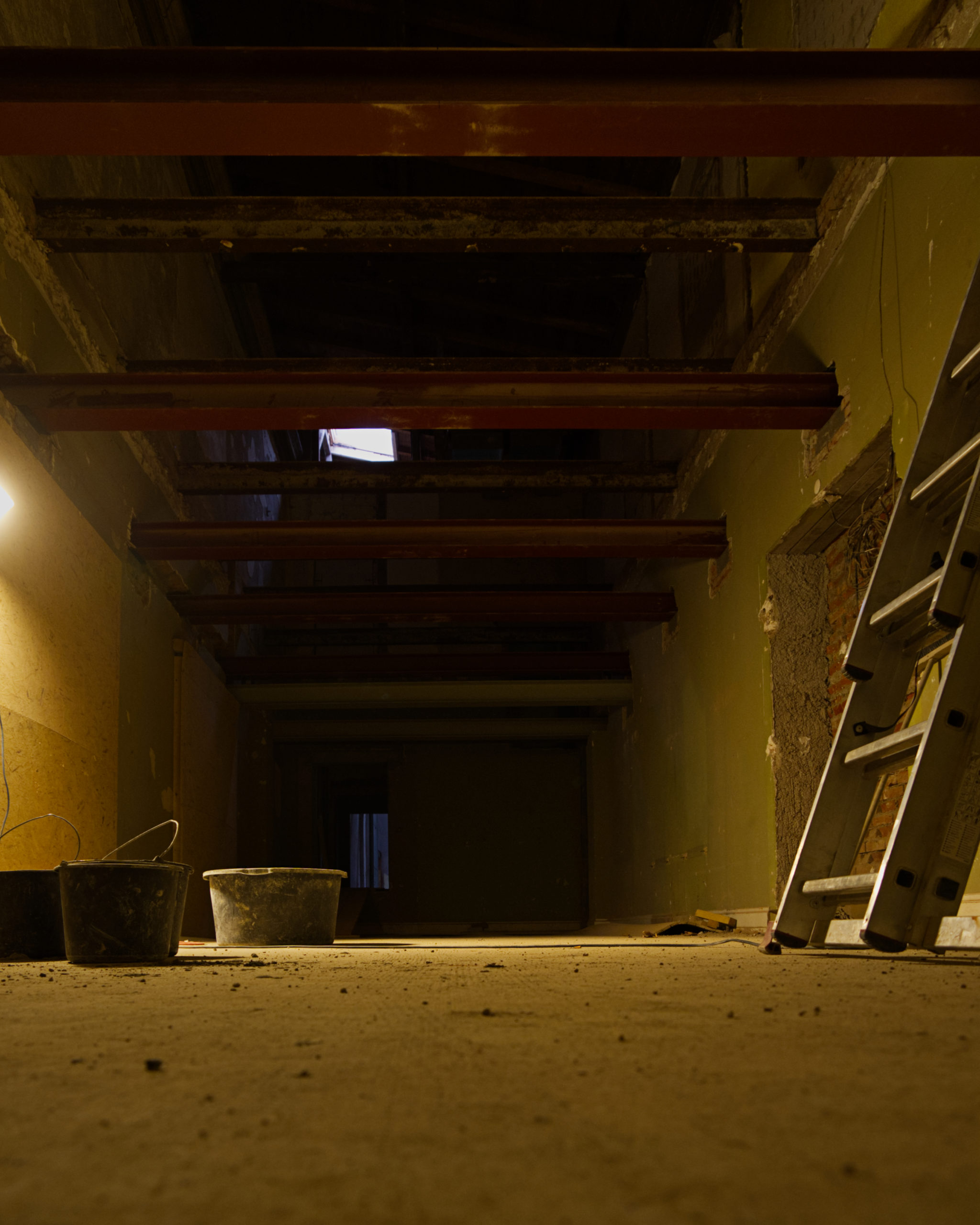

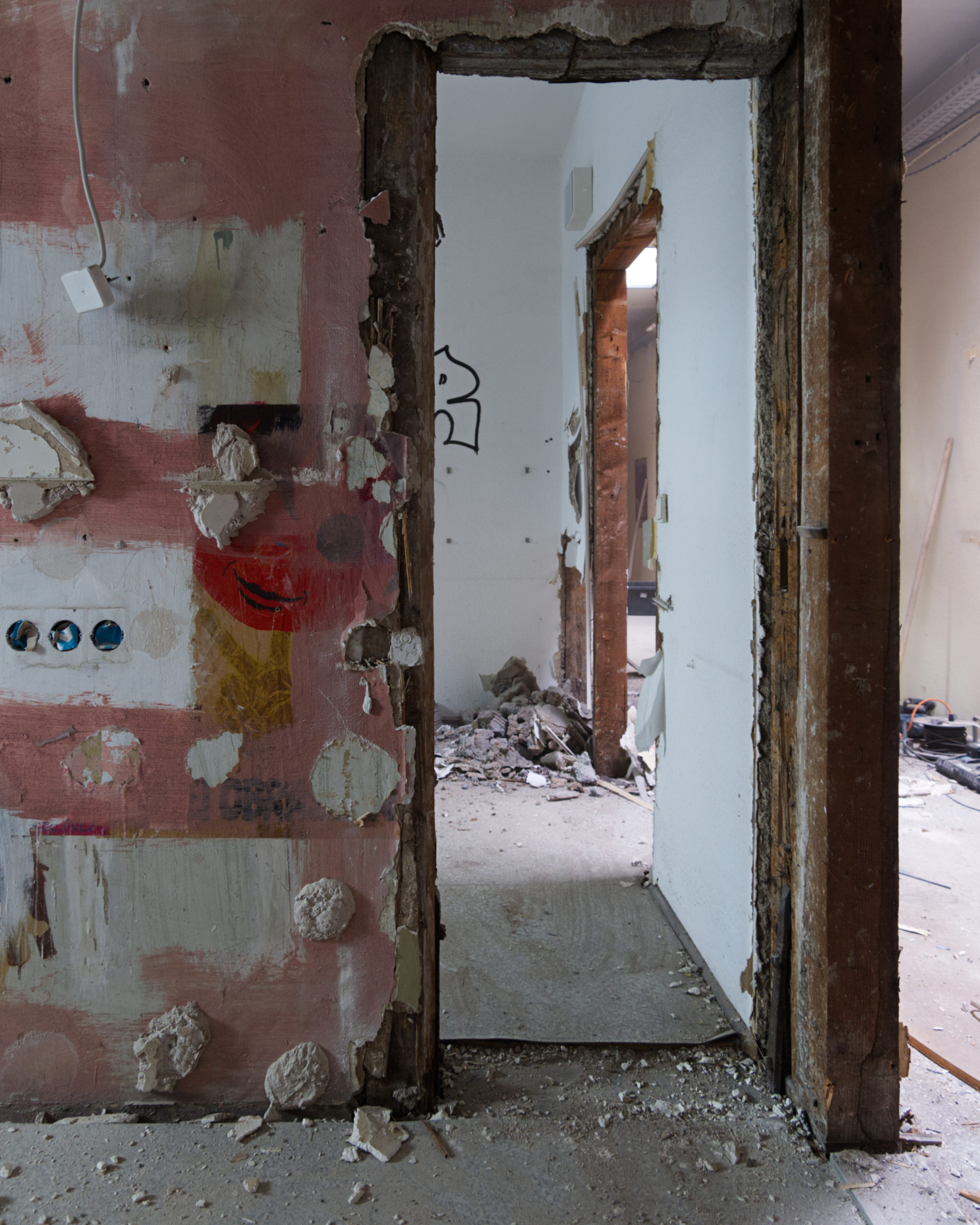

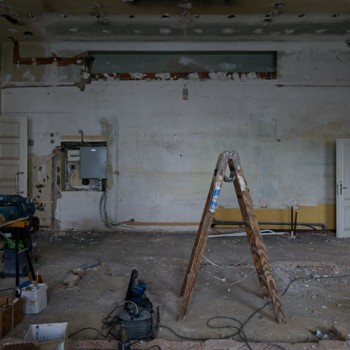

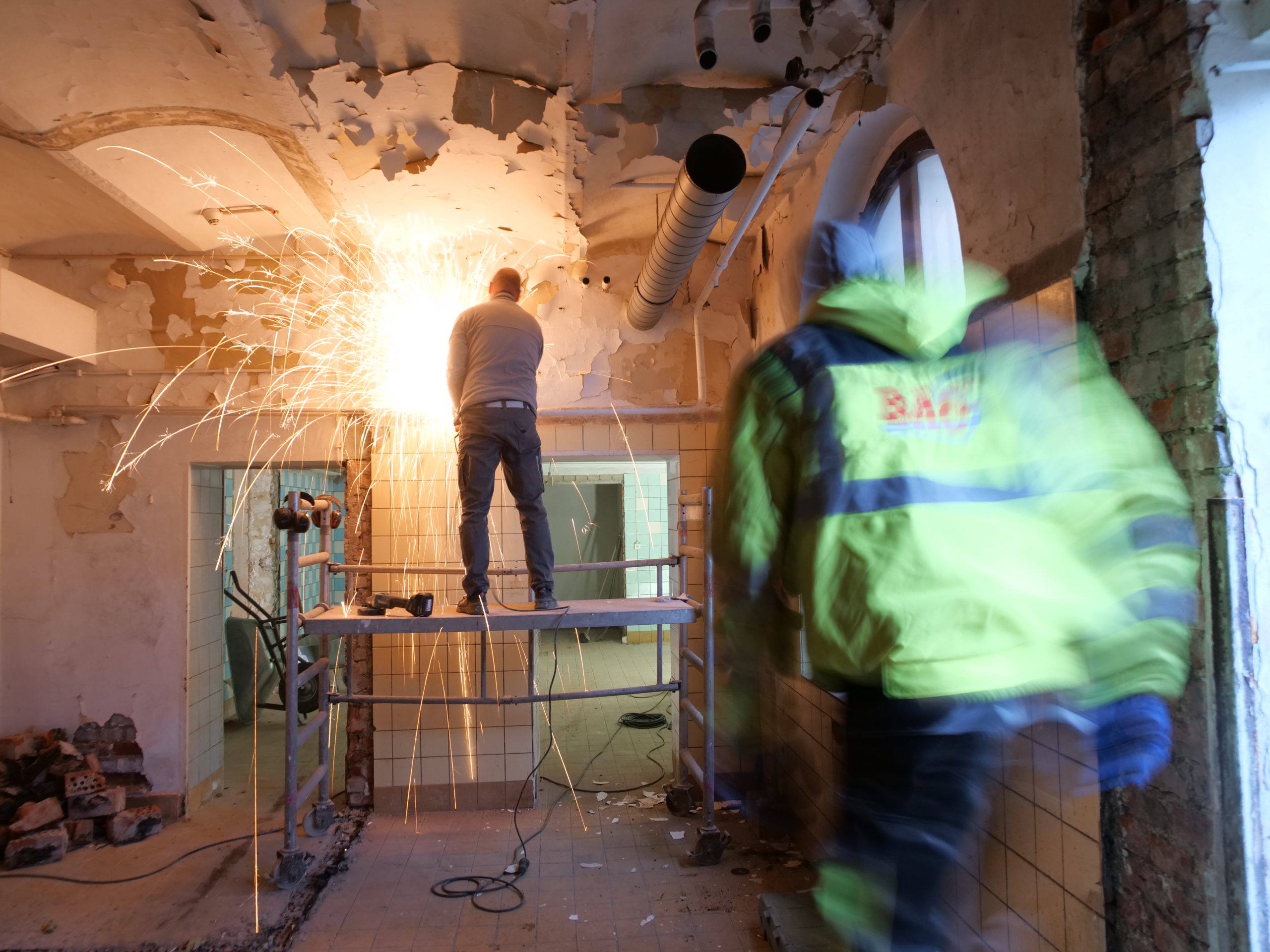

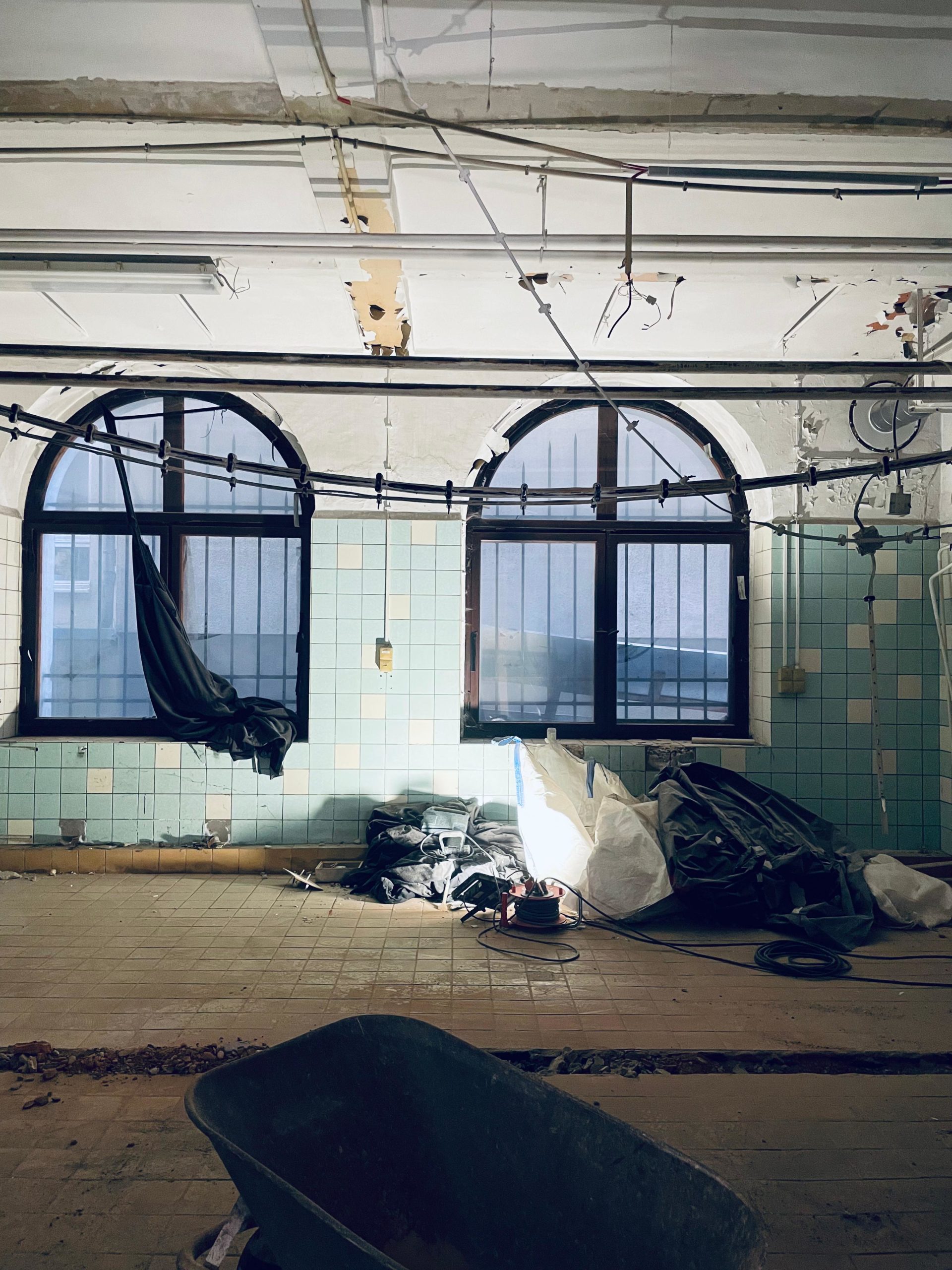

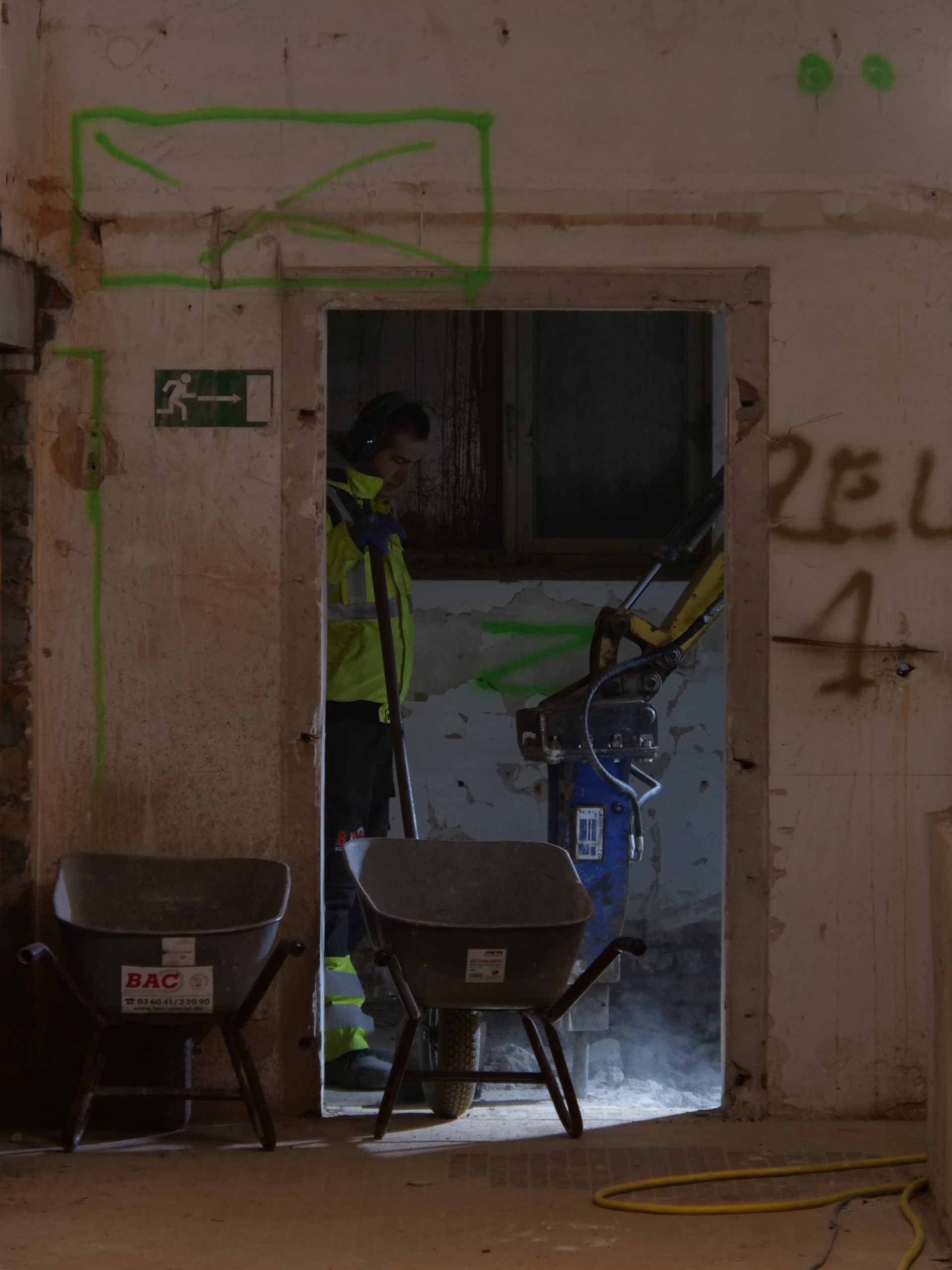

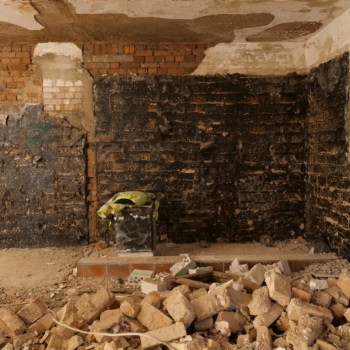

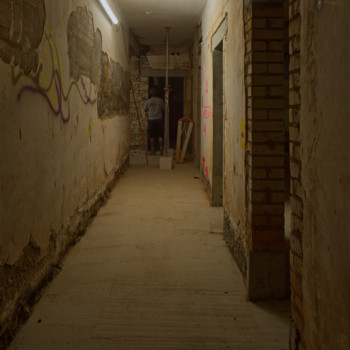

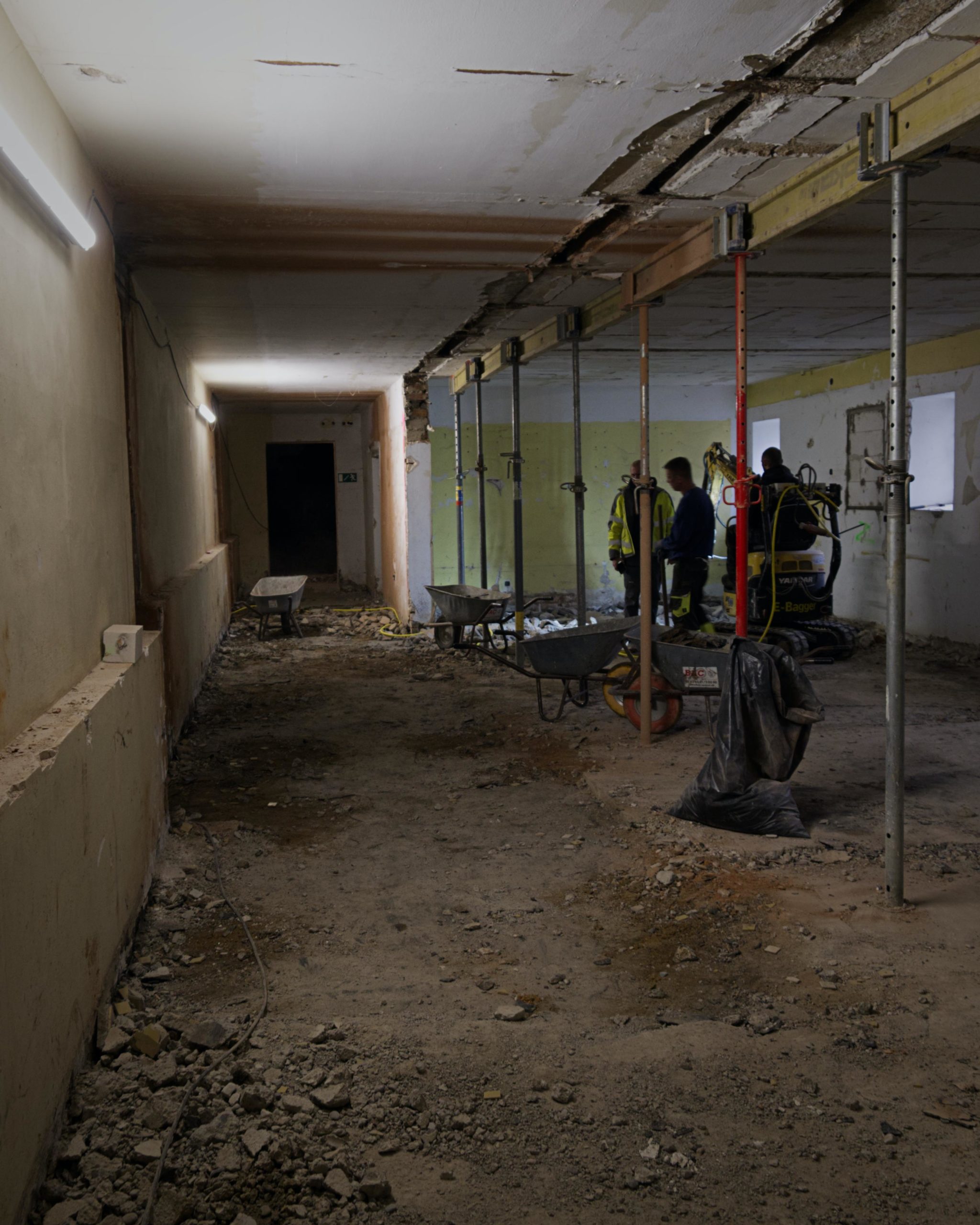

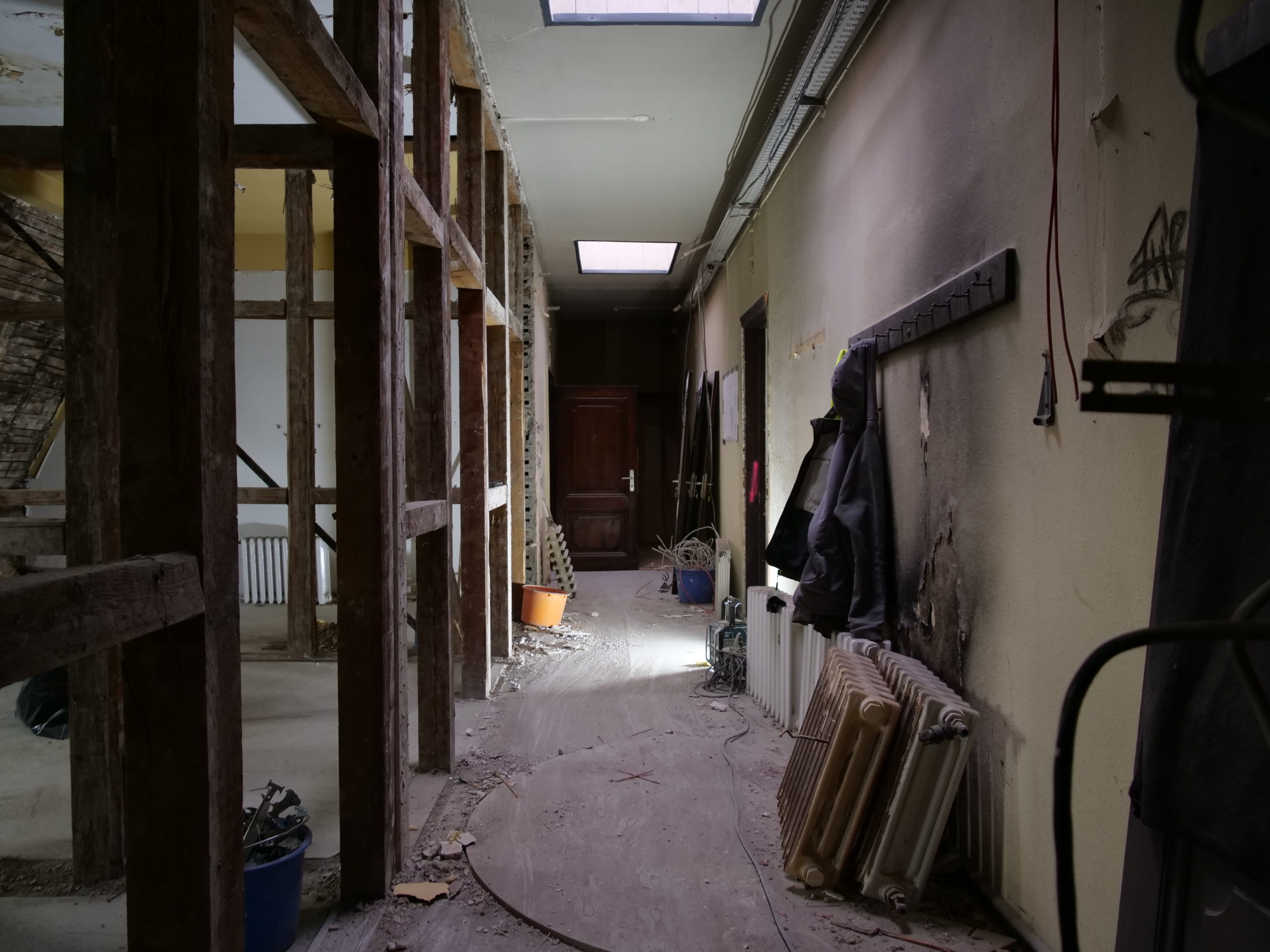

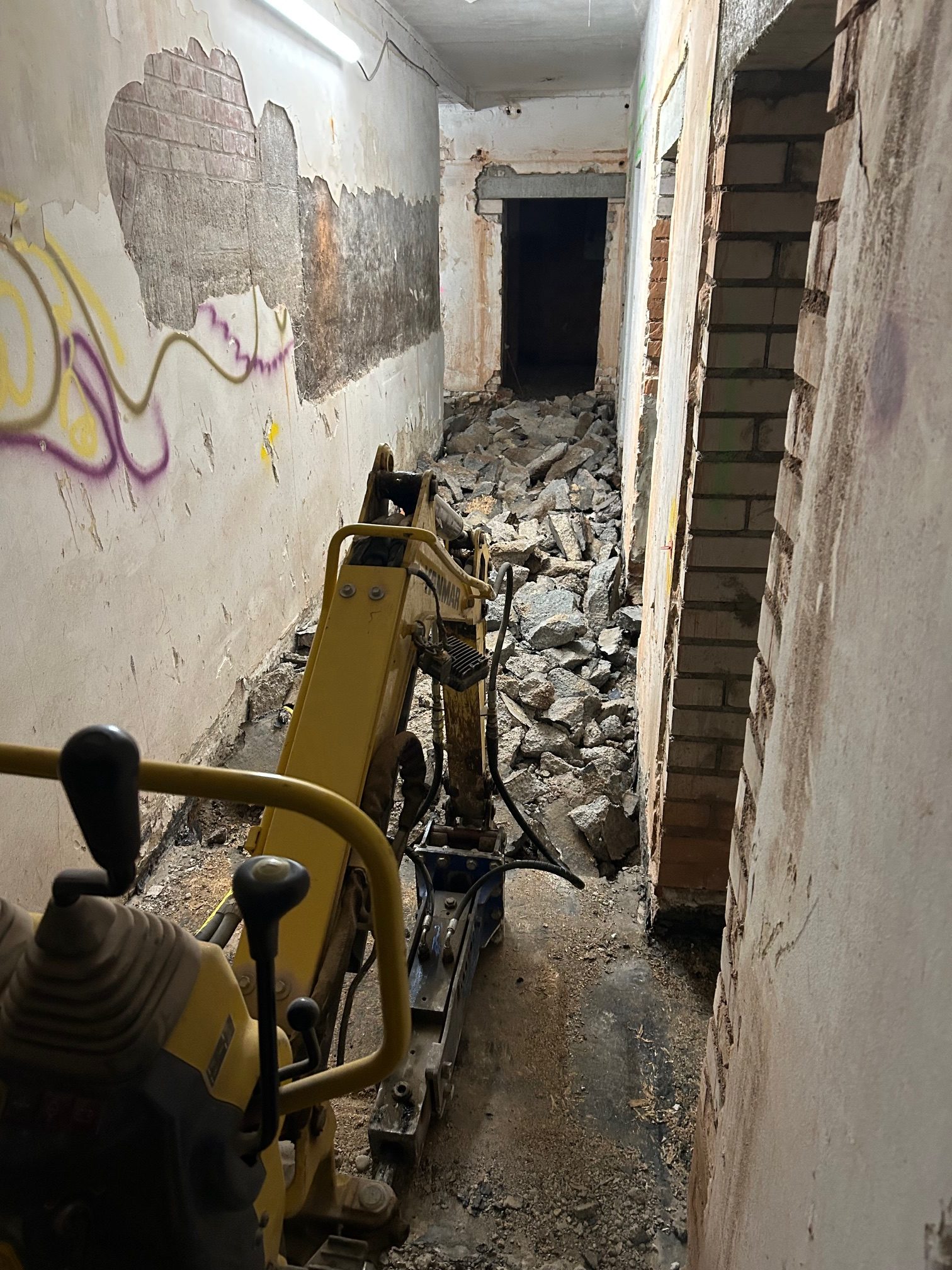

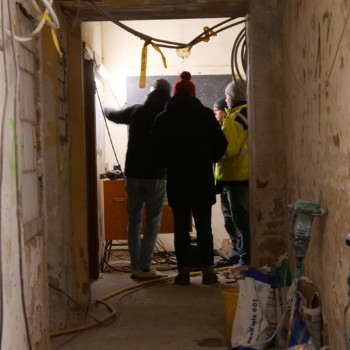

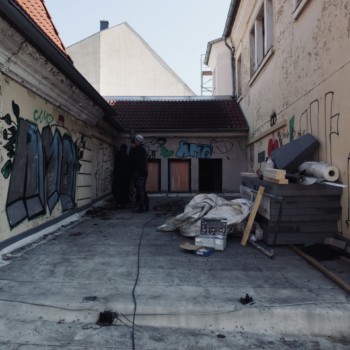

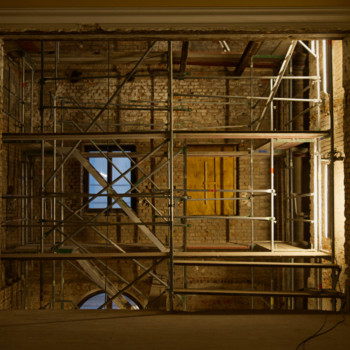

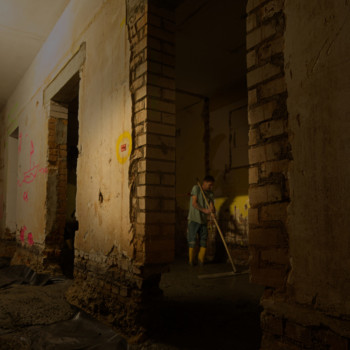

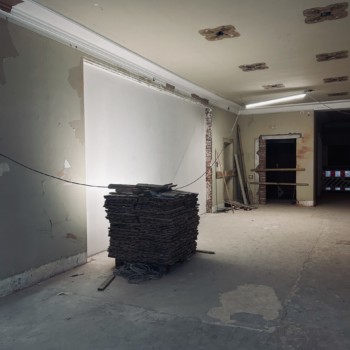

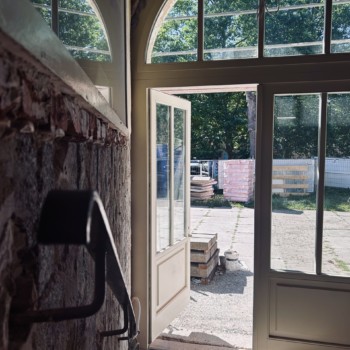

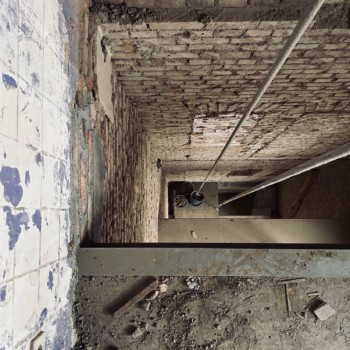

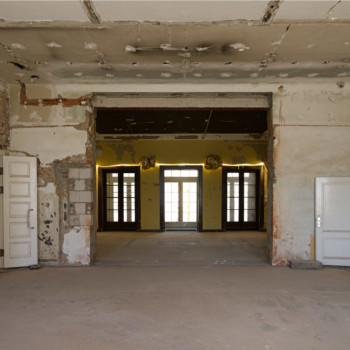

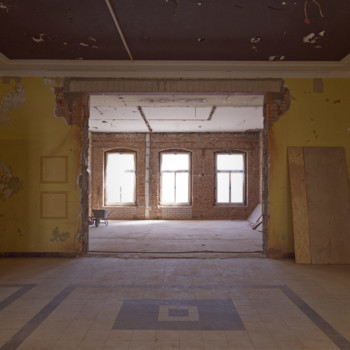

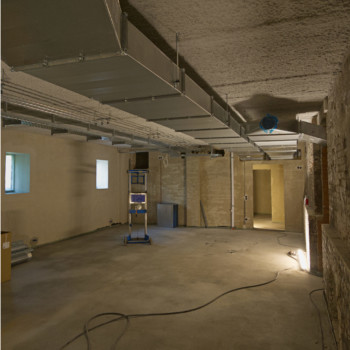

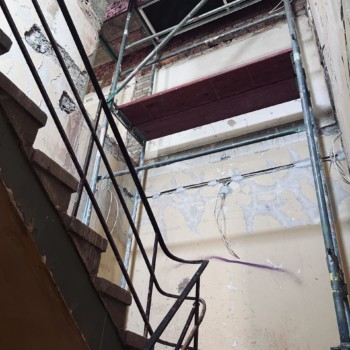

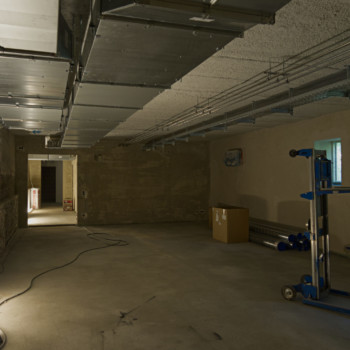

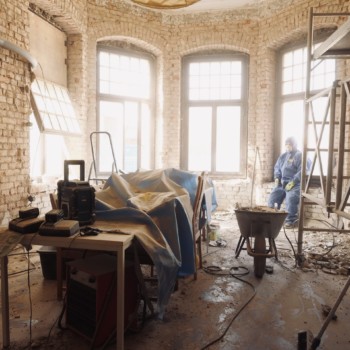

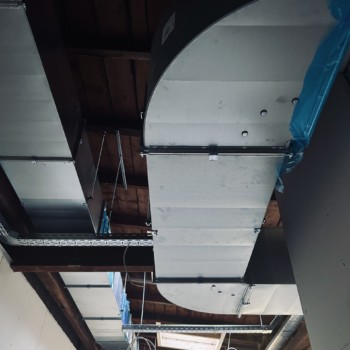

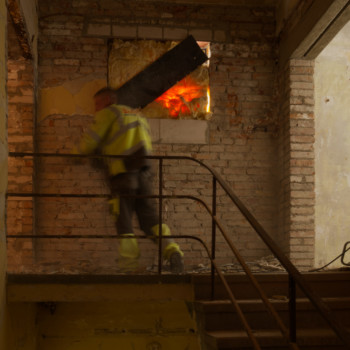

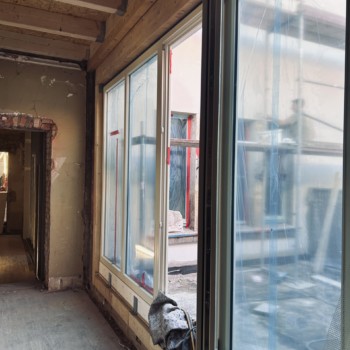

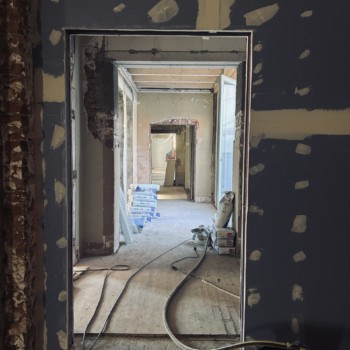

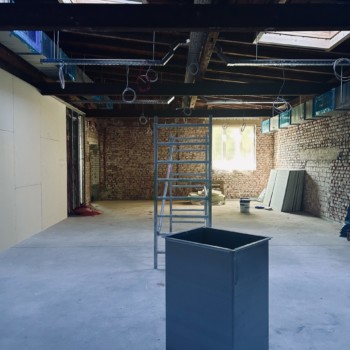

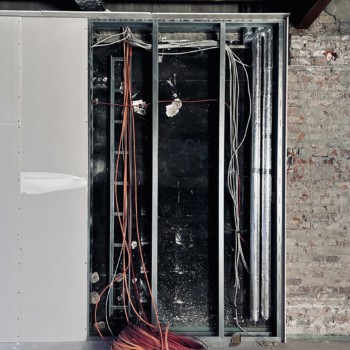

Mit der Aufstellung des Baugerüstes in der Lilienstraße begannen auch die Entkernungs- und Abbrucharbeiten der Firma BAC im Untergeschoss, der ehemaligen Theaterkantine des Schauspielhauses. Dabei wurden die Räume vollständig entkernt, einschließlich der Entfernung sämtlicher Bodenbeläge. Der Putz an den Innenwänden wurde abgebürstet, Lüftungskanäle in den Deckenebenen sowie alte Heizkörper wurden entfernt.

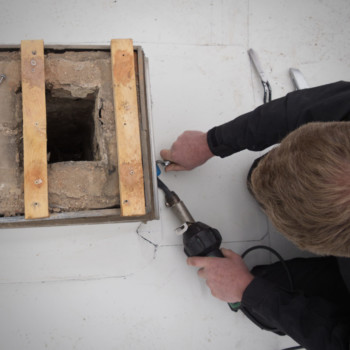

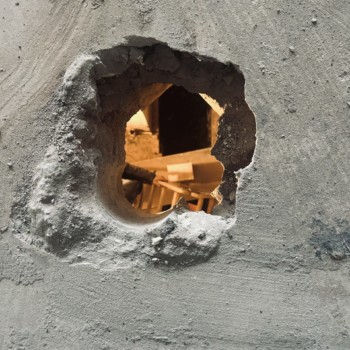

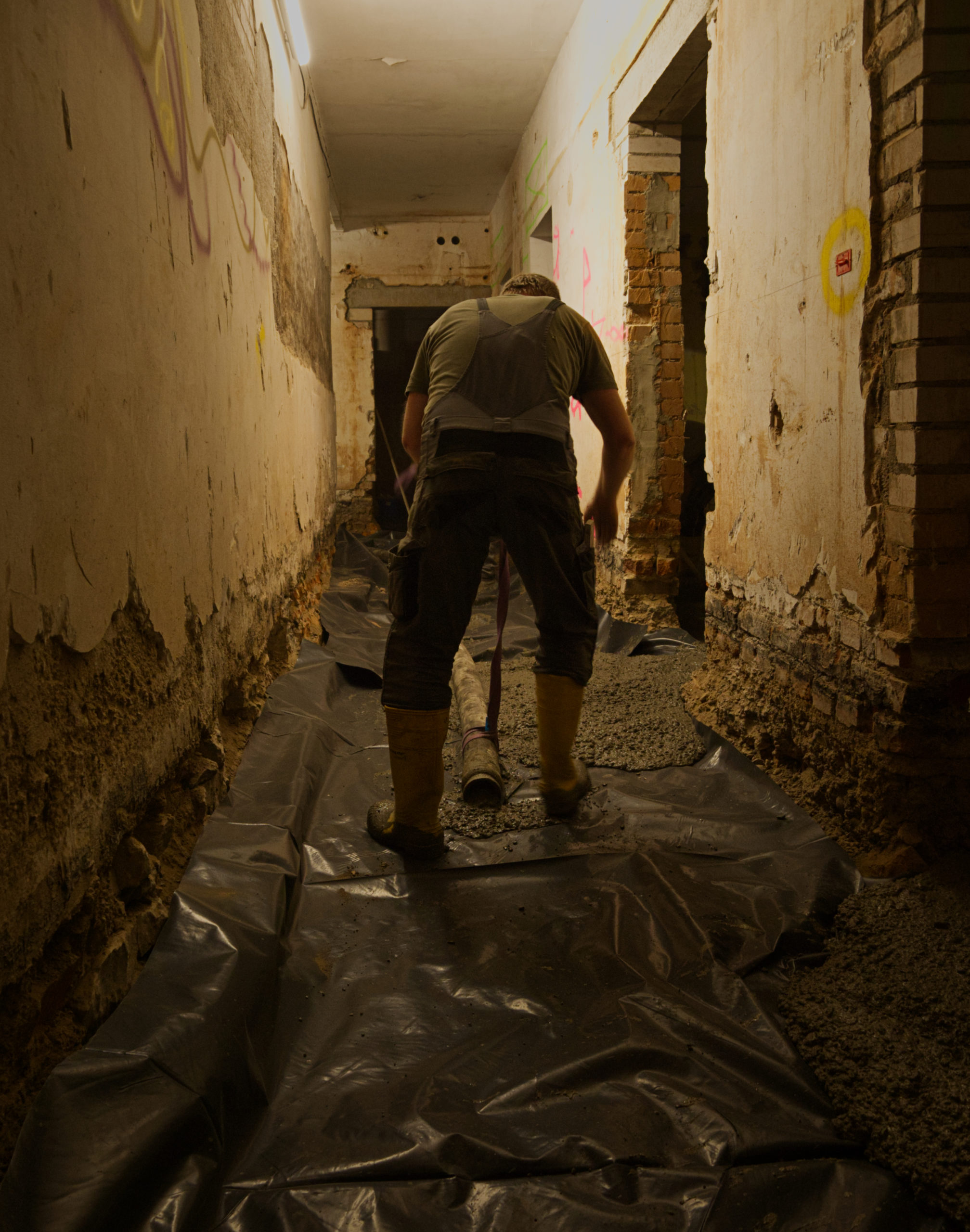

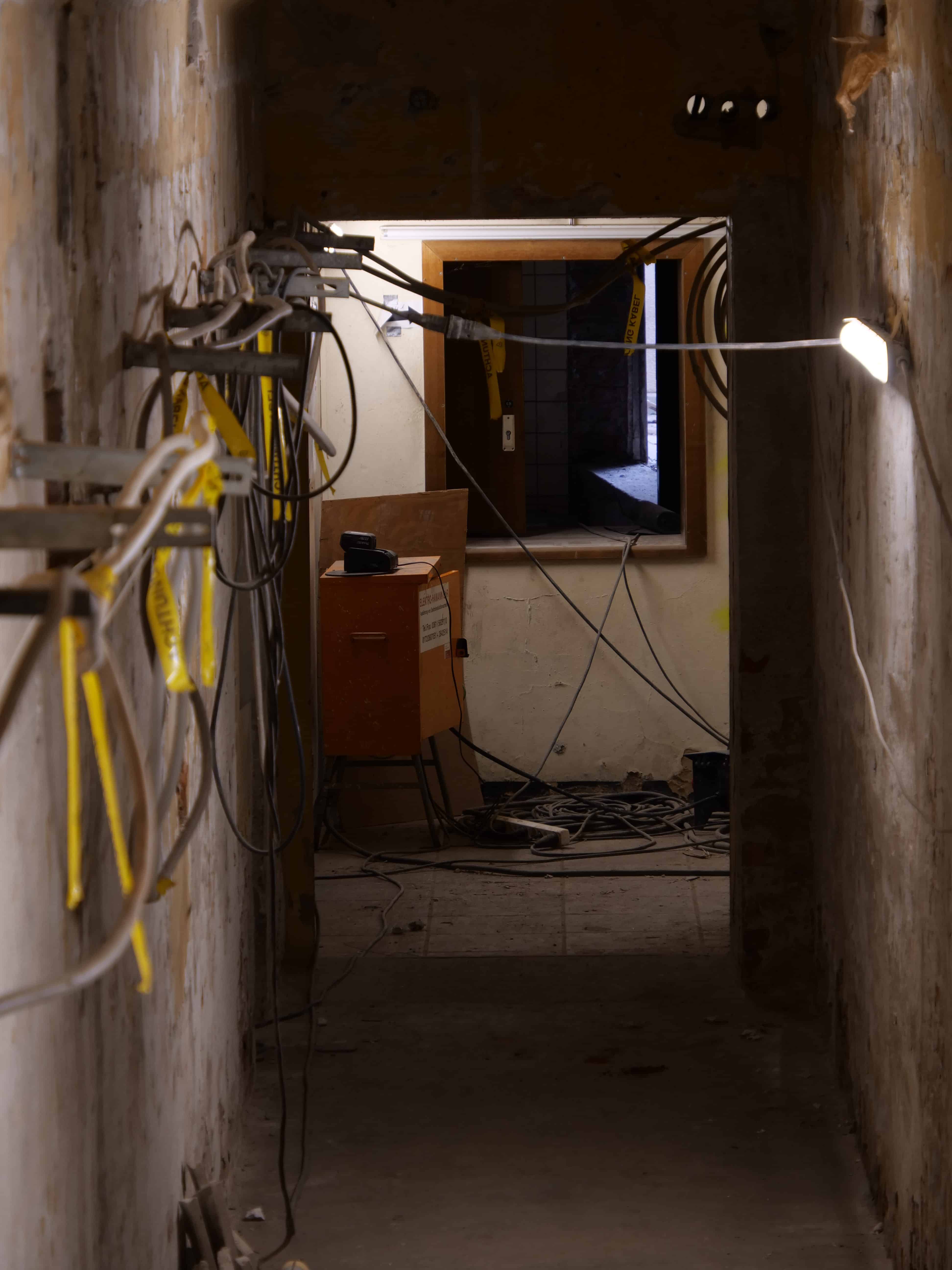

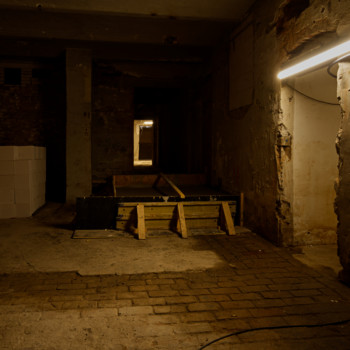

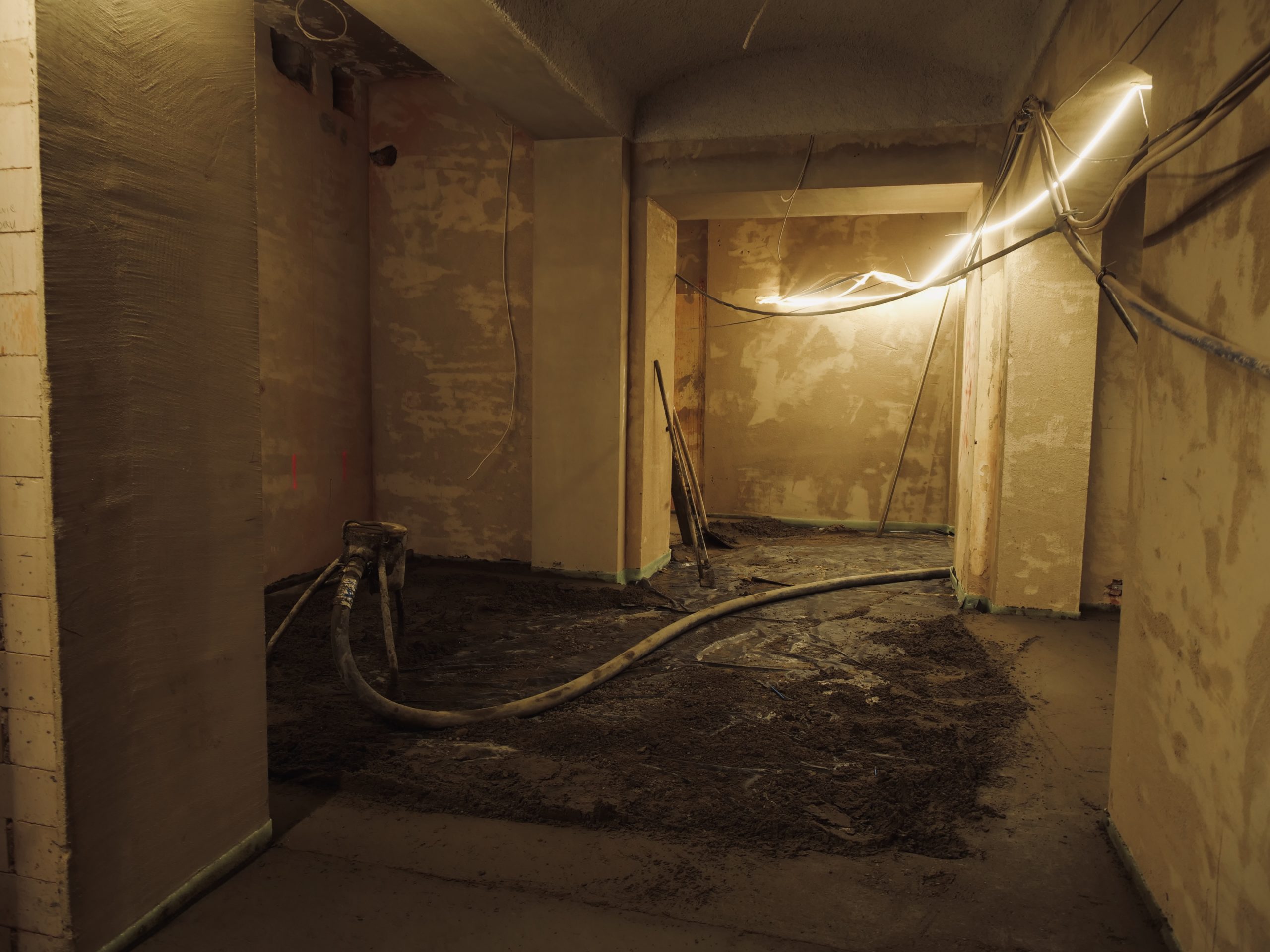

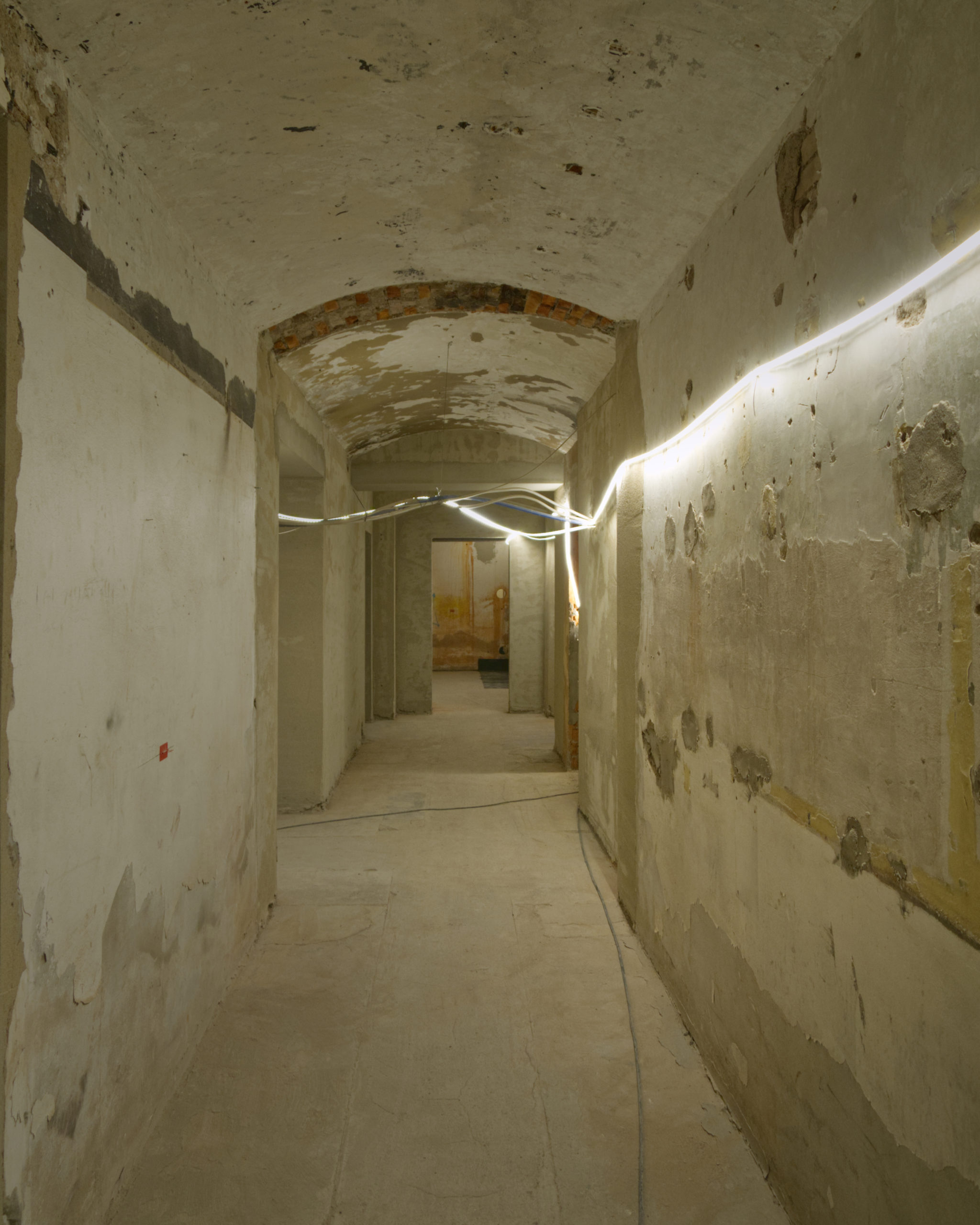

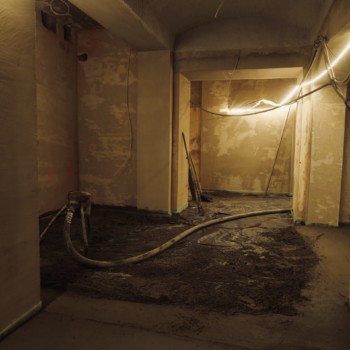

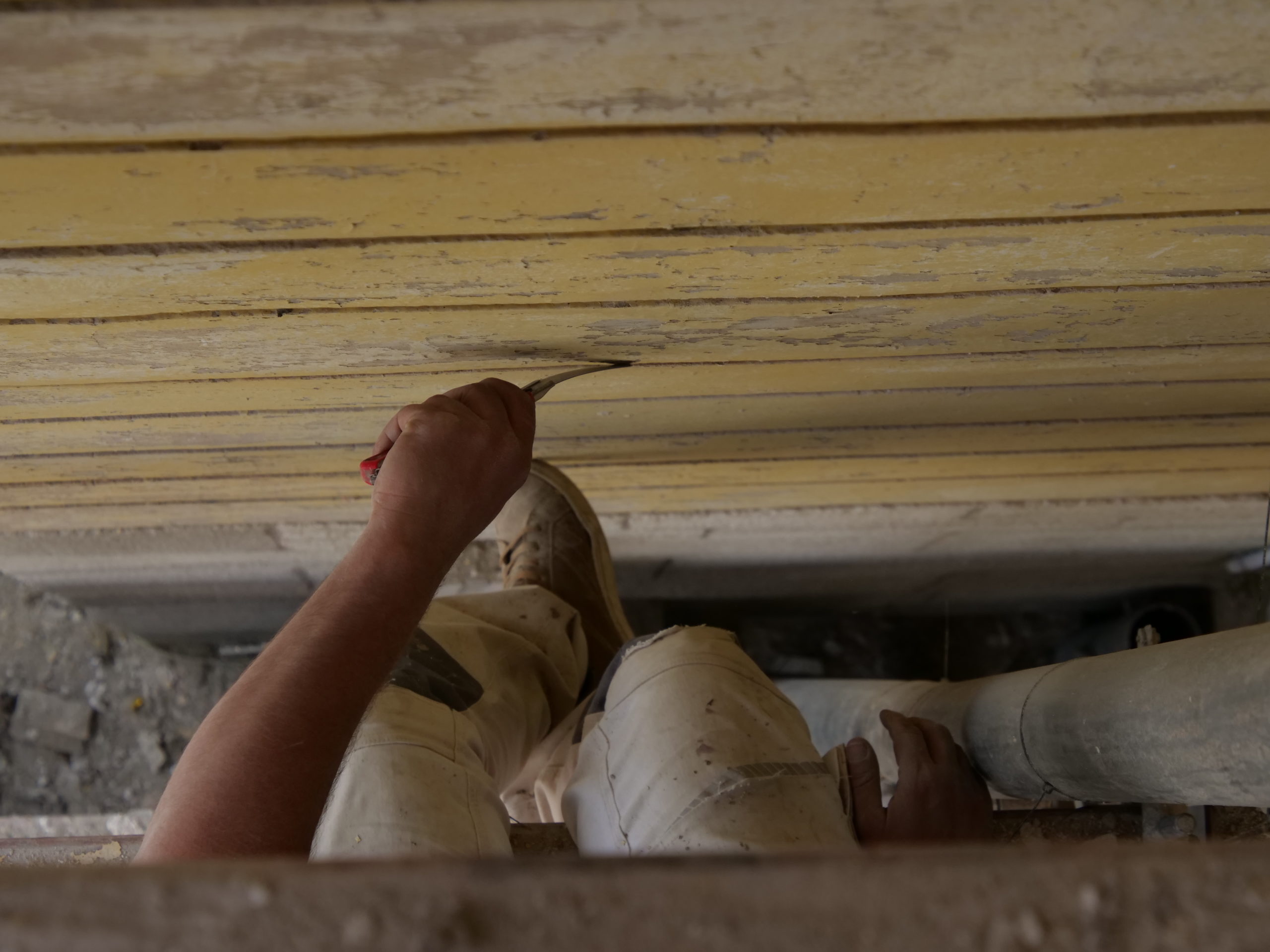

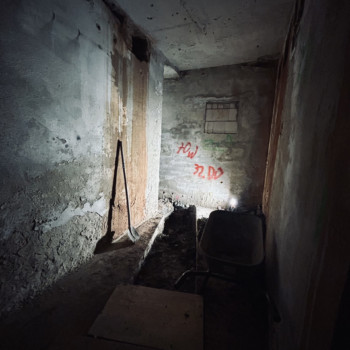

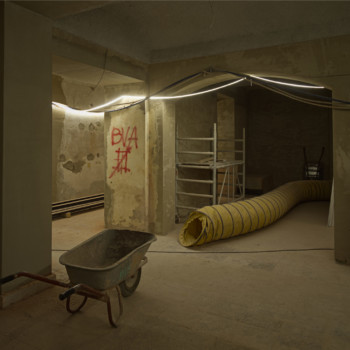

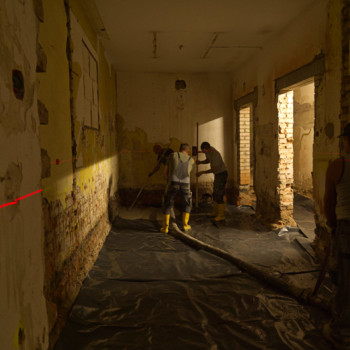

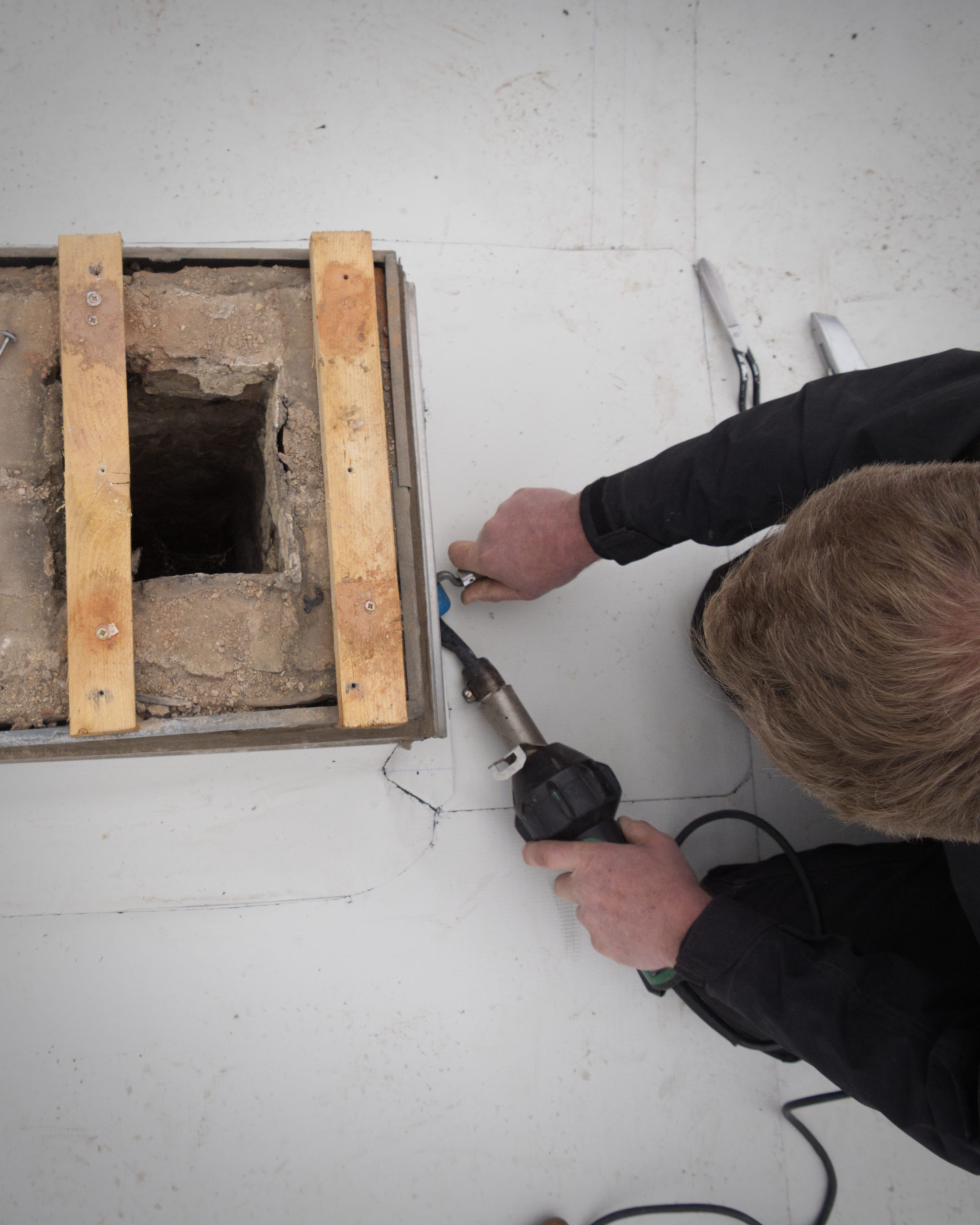

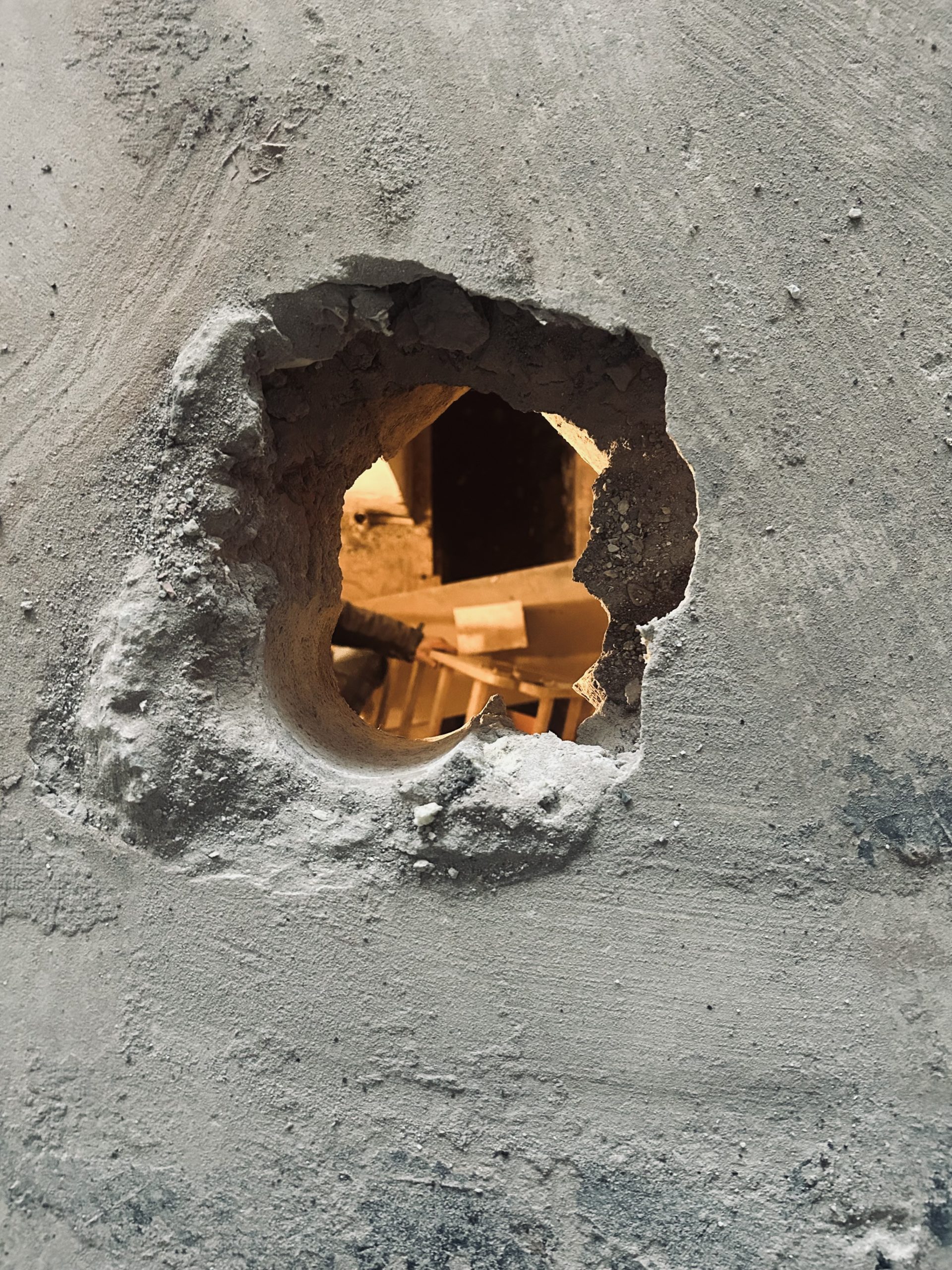

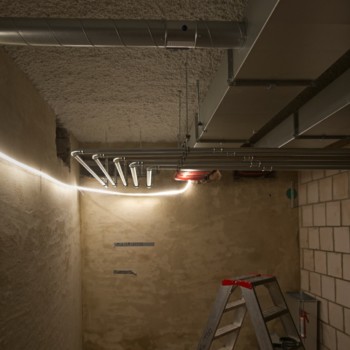

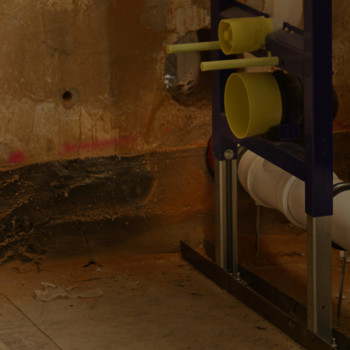

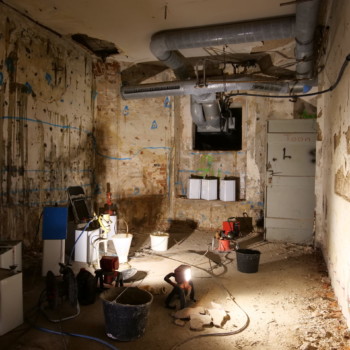

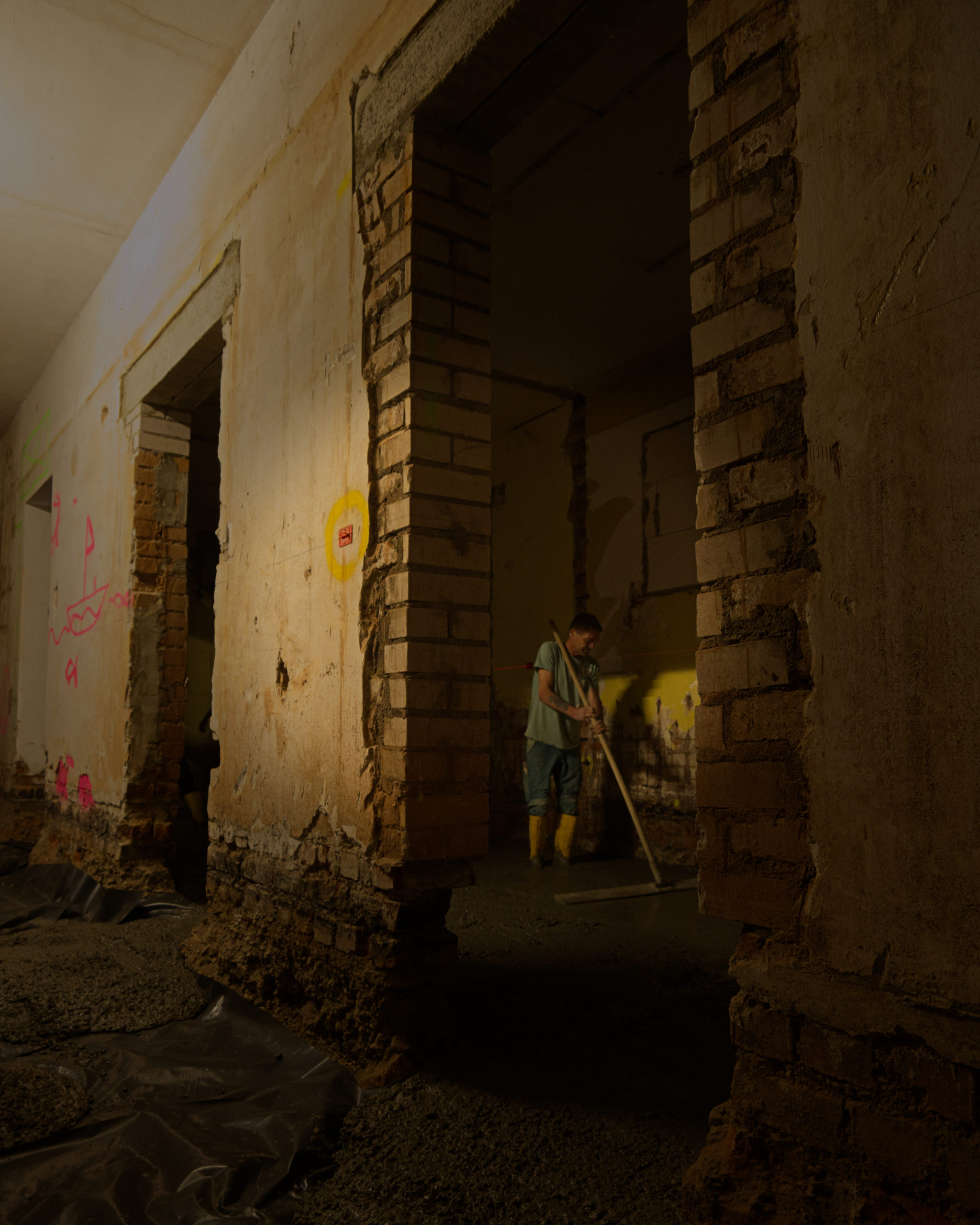

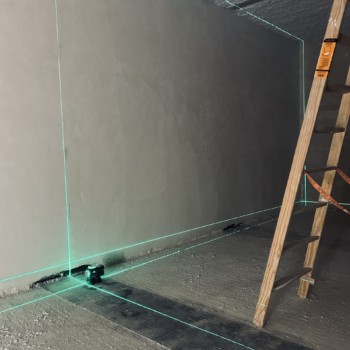

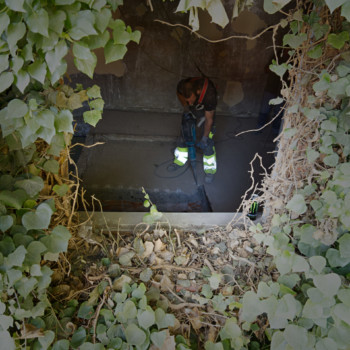

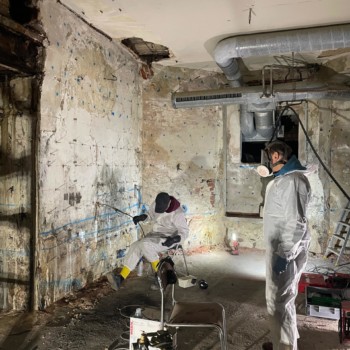

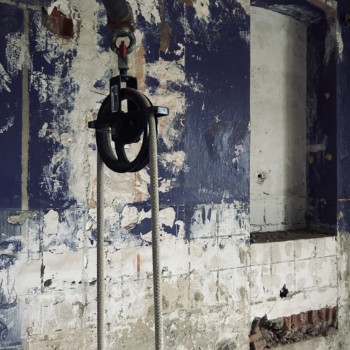

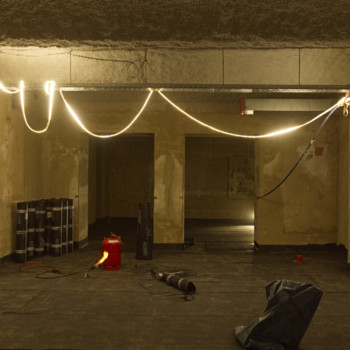

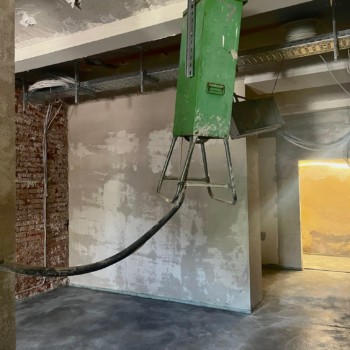

Parallel dazu führt die Firma UlberBau, ein Fachbetrieb für Beton-, Fugen- und Fassadensanierung, Injektionsdichtungsarbeiten im Kellergeschoss durch. Dabei wird PUR-Harz in das Mauerwerk injiziert, um dieses abzudichten. Zunächst werden Bohrlöcher in das Mauerwerk gesetzt, durch die anschließend das Harz unter Druck in die Wand eingebracht wird. Dabei wird das in den Wänden vorhandene Wasser verdrängt.
